装修进销存材料管理技巧,如何提升效率?装修进销存材料采购注意事项,有哪些关键点?

零门槛、免安装!海量模板方案,点击即可,在线试用!

免费试用

零门槛、免安装!海量模板方案,点击即可,在线试用!

免费试用

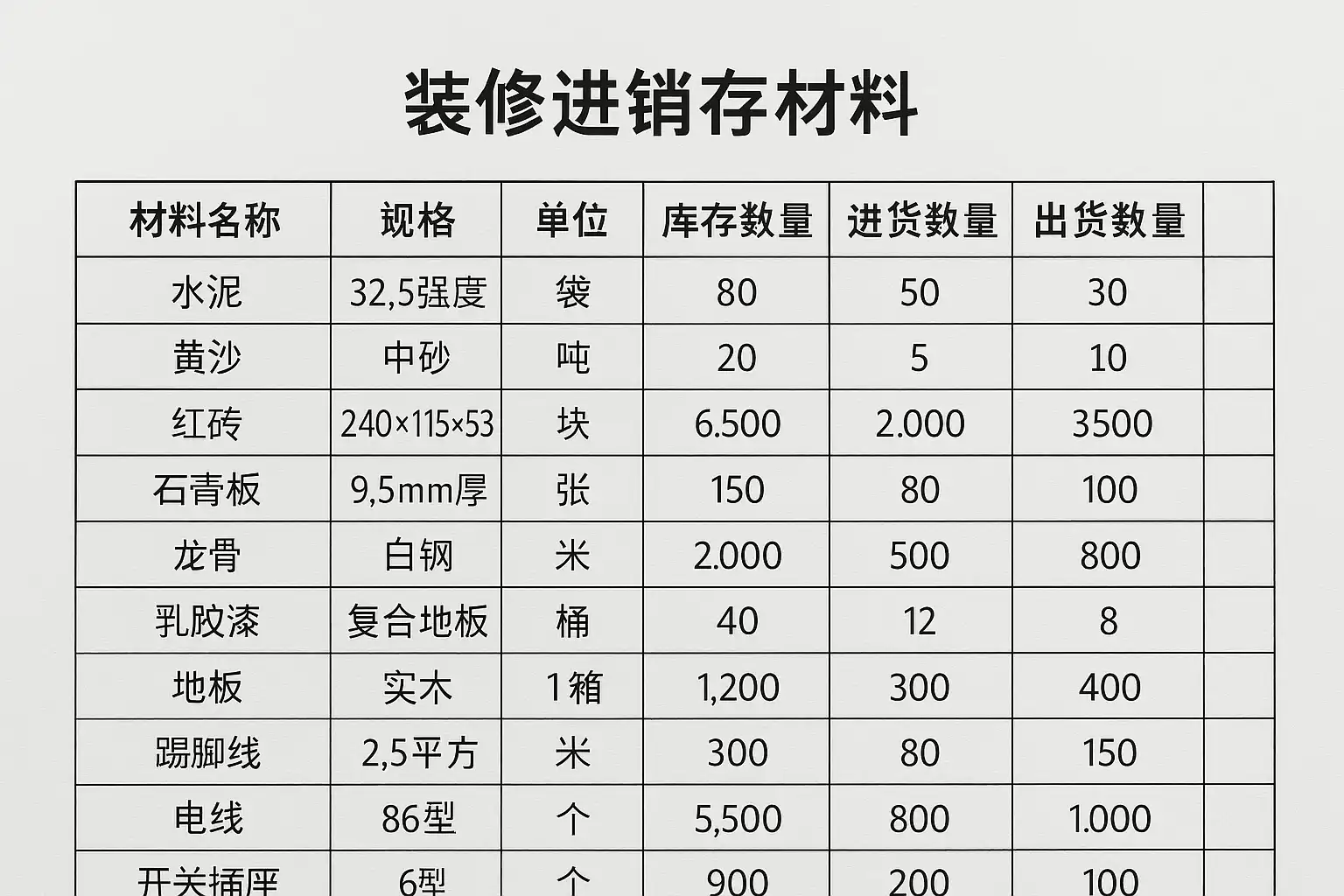

摘要:要把装修进销存材料管理做高效,核心在于:1、标准化清单与BOM管理;2、ABC分类+安全库存;3、移动扫码与批次追溯;4、供应商分级与价格锁定;5、项目化成本核算与对账闭环。 其中,“ABC分类+安全库存”是提升效率与降低缺料风险的关键:按价值与周转将主材、辅材划分A/B/C类,设置差异化服务水平与补货策略;结合安全库存与再订货点,提前触发采购或调拨,既避免停工,又压缩呆滞库存。此外,配合移动扫码、批次先出与项目成本归集,能实现材料从计划、采购、入库到结算的可追踪闭环。

《装修进销存材料管理技巧,如何提升效率?装修进销存材料采购注意事项,有哪些关键点?》

一、计划先行:从需求分解到BOM与预算

  • 明确范围与WBS:将项目拆解为空间/专业/工序(如水电/泥木/涂饰),对应材料清单。
  • 标准化BOM:建立多级BOM(主材-辅材-耗材-辅料),定义规格、品牌、计量单位、损耗率、替代料。
  • 材料编码:以“品类-材质-规格-品牌-颜色/批次”规范编码,避免重复料号与错发。
  • 预算与价格基准:基于历史采购价/平台行情设定基准价与浮动带,绑定核价流程。
  • 需求预测:对可复用材料用滑动平均/季节指数法;对一次性材料以工程节点反推到货期。
  • 锁定关键参数:对主材锁定品牌与色号,对辅材锁定性能指标(强度、阻燃、防潮等级),减少变更。

装修常见材料损耗率可预设为参数,并在BOM中自动套用,避免超领与缺料:

品类常见损耗率区间备注
瓷砖/石材3%—8%纹理对花、异形切割损耗高
乳胶漆2%—5%受施工工艺与基面影响
木板/线条5%—10%开料与倒角损耗
管线类1%—3%预留与对接误差
五金件1%—2%丢耗为主,可用周转箱管控

二、库存策略:ABC分类与补货模型

  • 分类方法:按年耗额(单价×年用量)排序,A类约占70%耗额、10%料号;B类约20%耗额、20%料号;C类约10%耗额、70%料号。
  • 服务水平设定:A类高服务水平、低缺货容忍;C类低服务水平、严格限购。
  • 安全库存与再订货点(ROP):ROP=日均需求×提前期+安全库存;安全库存可按服务水平Z值×需求波动×提前期平方根估算。
  • EOQ经济订货量:用于价格波动较小的辅材;主材可结合框架协议与分批拉料。
级别盘点频率服务水平补货策略典型品类
A类日/周95%—99%ROP+最小-最大;必要时安全库存动态调整主材:瓷砖、木饰面、定制板材
B类周/半月90%—95%周期补货+最小-最大涂料、防水、管线
C类月/季度80%—90%按需采购/以销定采、设最高库存五金辅料、一次性耗材

实施要点:

  • 设“最小-最大”区间:A类小区间高频补货;C类大区间低频补货。
  • 动态调整:季节性或促销波峰将Z值上调;项目收尾阶段下调至清库。
  • 多项目共享:优先跨项目调拨,减少重复采购与余料积压。

三、采购管理:供应商、价格与合同

采购注意事项关键点(高频易错,务必检查):

  • 规格一致性:严禁“以次充好/以小代大”,在合同与订单中写清型号、等级、执行标准、色号。
  • 样品与留样:主材样品封样,作为入库/结算验收依据。
  • 价格条款:含税/不含税、运费归属(到厂/到场)、卸货责任、价格锁定期、涨价触发条件。
  • 交期与分批到货:与现场节点对齐,设置滞期罚则与提早交货限制。
  • 质量与质保:国家/行业标准、检测报告、出厂合格证;质保期与售后响应时限。
  • 供货能力审查:产能、备货、交付稳定性与应急响应。
  • 合同付款:节点比例(预付款、到货、验收、质保金),三单匹配后付款。
  • 风险对冲:大宗材料采用框架协议+分批拉料;可设置价格浮动与封顶。

流程建议:

  • 采购申请(按BOM与ROP触发)→比价(至少三家)→技术与商务双评→审批→下单→到货预约→入库质检→对账结算。
  • 数据沉淀:价格库、供应商绩效(准时率、合格率、退换率、配合度)。

四、到货与质检:验收、批次与退换

  • 到货预约:现场窗口+卸货通道,错峰进场,预留检验时间。
  • 验收要点:数量、规格、外观、尺寸公差、功能指标;主材需对照封样;辅材按AQL抽检。
  • 标识与追溯:生成批次号/序列号、保质期与生产日期;贴码建档。
  • 不合格处置:退料/返工/让步接收的判定标准与审批权限。
  • 入库与上架:先进先出(FIFO),保质期先到先用(FEFO)。
  • 退换货:生成退货单,原因分类与责任归属;影响到的订单/账务自动联动。
场景问题风险处理建议
色差/纹理不符影响美观与返工用同批次/同色号控货;进场前二次颜色确认
破损/缺角工期延误、成本上升装卸责任到人;加厚护角与栈板;到货即检、拍照取证
批次混入追溯困难严格批次分区存放与条码化;批次先出
过保/临期质量隐患FEFO策略;临期预警与优先使用
数量短少对账纠纷过磅/计数双校验;第三方见证

五、仓储与发料:条码化与现场管控

  • 条码/二维码:按料号+批次生成码;收货、上架、拣选、发料全流程扫码。
  • 库区规划:主材与辅材分区,重/轻货分层;临时库区标识,上锁管理。
  • 5S与环境:干燥、防潮、防火与通风;对板材、涂料设存放姿态与温湿度阈值。
  • 领料流程:工单/任务单驱动领料;超领需审批;剩余料及时退库。
  • 盘点策略:A类循环盘点(周),B类半月,C类月度/季度;盘盈盘亏原因分析。
  • 施工对接:班组领料额度与权限;材料签收回执与责任界定。

六、项目核算:从入库到结算闭环

  • 成本归集:材料按项目/分项/楼层归集,形成材料成本台账。
  • 偏差分析:对比“预算用量—实际用量”,拆解为损耗、变更、工艺差异,动态修正BOM损耗率。
  • 对账与付款:订单-入库-发票三单匹配;增值税率一致;质量争议未结清前保留货款。
  • 库存周转与资金占用:周转天数=平均库存成本/日均材料成本;对超标项目设清理计划。
  • 变更与签证:变更审批、材料用量与价格联动调整;生成变更对账清单。
KPI指标计算公式目标建议
缺料率因缺料导致的停工工时/总工时< 1%
材料成本偏差(实际-预算)/预算±5%内
A类到货准时率准时到货批次/总批次≥ 95%
退换货率退换数量/到货数量≤ 2%
库存周转天数平均库存/日均耗用随项目阶段动态下降
呆滞库存占比呆滞库存/库存总额≤ 3%

七、数字化工具:系统选型与落地步骤

系统选型要点:

  • 装修场景适配:多项目、多工地、多仓库、分批到货、批次/保质期管理。
  • 计划到执行闭环:BOM、需求计划、采购申请/下单、到货验收、发料、退料、结算。
  • 移动与扫码:手机/平板收发、条码/二维码/RFID。
  • 审批与风控:价格控制、预算控制、超领超采预警、临期与呆滞预警。
  • 报表与看板:项目材料成本、到货准时率、库存结构、供应商绩效。
  • 对接财务:三单匹配、税率管理、应付对账。
  • 低代码可配置:快速搭建适配表单、流程与报表,随业务演进调整。

简道云进销存可满足上述需求,支持低代码自定义表单、流程与移动端扫码,适配装修公司多项目、多仓场景,快速搭建BOM、采购、收发、质检与对账流程,降低落地门槛与二开成本。官网地址: https://s.fanruan.com/4mx3c;

业务诉求简道云进销存实现方式
多项目材料台账以“项目-分项-库位-批次”为维度建模,台账自动归集
BOM与损耗率BOM多级表单,按工序/空间生成需求清单,支持损耗率与替代料
ABC与ROP分类字段+自动计算最小-最大与再订货点,触发采购申请
采购比价与审批比价单、供应商名录与绩效;分级审批与预算校验
到货验收与批次移动验收、拍照留底、批次与保质期、质检不合格处理
条码化发料领料单扫码、超领管控、退料回库
看板与预警缺料、临期、呆滞、超预算、延误到货实时预警
财务对接订单-入库-发票三单匹配,应付对账与税率管理

落地步骤(建议30-60-90天节奏):

  • 0-30天:主数据清洗(编码、规格、供应商)、梳理流程、搭建试点项目与BOM。
  • 31-60天:上线采购、到货、发料与盘点;启用移动扫码与预警;建立价格库。
  • 61-90天:上线成本台账与对账结算;优化ABC参数与ROP;建立供应商绩效考核。

八、常见问题与改进案例

常见问题:

  • 计划失真:前期BOM不完整,施工变更频繁。对策:标准化BOM模板+变更联动。
  • 隐性浪费:超领与随意退料。对策:领料额度与审批+项目台账透明。
  • 供应不稳:单一供应导致断供。对策:双供应商策略+安全库存。
  • 呆滞积压:收尾阶段剩余料多。对策:提前锁单、跨项目调拨、折价清仓。

改进小例:

  • 某装饰公司将主辅材ABC管理与移动扫码上线后,A类缺料率由3.2%降至0.6%,库存周转天数缩短28%,材料成本偏差从+8%控至+3%内;同时供应商准时率提升至96%,结算周期缩短20%。

九、采购注意事项关键点清单(可直接复用)

  • 技术规格:型号、材质、等级、色号、执行标准、检测报告、环保指标(如VOC)。
  • 质量条款:抽检标准(AQL)、不合格处理、质保期与响应时限。
  • 价格与税:含税价/税率、运费与卸货、装卸损耗责任、价格锁定与浮动机制。
  • 交期与分批:到货计划与节点、滞期责任、提前交付限制。
  • 包装与标识:防潮/防撞、批次/生产日期、条码要求。
  • 验收与结算:样品封样对比、三单匹配、付款节点与质保金比例。
  • 合法合规:资质审查、票据合规、环保与安全要求。
  • 风险预案:替代料方案、异常到货应急、备选供应商列表。

十、落地路径与行动清单

  • 立即行动(本周):梳理在建项目清单,锁定Top20高耗额材料;建立统一编码规则与BOM模板。
  • 短期(1个月):完成ABC分类与安全库存初始参数;建立价格库与合格供应商名录;试点移动扫码入/出库。
  • 中期(2-3个月):上线采购比价与分级审批;完成项目材料台账与三单匹配结算;启用预警与看板。
  • 持续优化:季度复盘损耗率与参数;根据季节与市场波动动态调整ROP;对低绩效供应商替换升级。

结语与行动建议:

  • 用标准化BOM和编码打牢“计划—采购—仓储—发料—对账”数据底座。
  • 用ABC与安全库存构建差异化补货策略,既保工期又控库存。
  • 用移动扫码、批次追溯与看板预警把问题前移,减少停工与返工。
  • 用项目化成本台账与三单匹配将材料成本透明化、可控化。
  • 选择可配置的数字化工具(如简道云进销存)快速落地,并以“一个项目试点—复制推广”的方式降低风险。官网地址: https://s.fanruan.com/4mx3c;

最后推荐:分享一个我们公司在用的进销存系统模板,需要的可以自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/4mx3c

精品问答:


装修进销存材料管理技巧有哪些,如何提升效率?

作为一名装修项目经理,我经常困惑于材料管理效率低下,导致工期延误和成本增加。装修进销存材料管理技巧具体包括哪些方面?怎样才能有效提升管理效率?

装修进销存材料管理技巧主要包括以下几点:

  1. 数字化管理系统:利用进销存软件实现材料的实时入库、出库和库存监控,提高数据准确性。
  2. 分类与编码管理:对材料进行标准化分类和条码编码,方便快速查询和盘点。
  3. 供应链优化:建立稳定供应商关系,合理安排采购周期,避免材料积压或短缺。
  4. 定期库存盘点:每周或每月开展库存盘点,及时发现异常,减少浪费。
  5. 培训与责任制:对仓库管理人员进行专业培训,明确责任分工,提升管理专业度。 案例说明:某装修公司通过引入ERP系统,实现材料库存实时更新,库存周转率提升了40%,工期提前10%。

装修进销存材料采购时需要注意哪些关键点?

我负责的装修项目中,材料采购经常出现质量不稳定和价格波动问题,影响整体进度和成本。装修进销存材料采购时,有哪些关键点必须重点关注?

装修进销存材料采购关键点包括:

  1. 材料质量把控:采购前应要求供应商提供质量检测报告或样品,保证符合国家标准。
  2. 价格对比与预算控制:通过多供应商报价比对,确保采购价格合理且符合项目预算。
  3. 供应商信誉评估:选择有良好信用和稳定供货能力的供应商,降低采购风险。
  4. 采购计划精准制定:结合项目进度制定采购计划,避免材料过早采购造成库存积压。
  5. 合同条款明确:明确交货时间、质量标准及售后服务,保障采购权益。 数据支持:根据行业调研,规范采购流程可降低材料采购成本约15%,大幅提升项目盈利能力。

装修进销存材料如何利用数据分析提升管理效率?

我听说通过数据分析可以优化材料管理,但不太清楚具体怎么操作。装修进销存材料管理中,如何利用数据分析来提升效率?

利用数据分析提升装修进销存材料管理效率的方式:

  1. 库存周转率分析:通过计算库存周转率(公式:库存周转率=销售成本/平均库存),识别滞销材料。
  2. 采购周期预测:基于历史采购和使用数据,运用时间序列分析预测未来材料需求,避免断货。
  3. 成本结构分析:分析各类材料采购成本占比,优化采购策略,降低总成本。
  4. 异常警报系统:设置库存异常阈值,利用数据监控系统及时提醒库存异常。 案例:某装修企业应用数据分析后,库存周转率由3次/年提升至6次/年,库存成本降低20%。

装修进销存系统在材料管理中的实际应用效果如何?

我在考虑引入装修进销存系统,但担心投入产出比不高。装修进销存系统在材料管理中具体能带来哪些效率提升和成本节约?

装修进销存系统通过信息化手段,实现材料采购、入库、使用、出库全过程管理,带来以下效果:

  1. 自动化数据录入,减少人工错误率约30%。
  2. 实时库存监控,库存准确率提升至95%以上。
  3. 快速生成采购和使用报表,提升决策效率50%。
  4. 供应链协同,缩短采购周期20%。
  5. 案例:某装修公司引入进销存系统后,材料浪费率降低15%,项目交付时间缩短12%。 综上,装修进销存系统显著提升材料管理效率,降低运营成本,助力项目顺利完成。
