销售合同管理系统合同执行监督怎么做?有效监督机制有哪些?
摘要:要把销售合同执行“盯”到位,核心在于:1、流程可视化与标准化上线,明确里程碑与验收口径;2、指标化监督与阈值预警,围绕交付、开票、回款三大关键点;3、RACI分责与穿透稽核,问题有主责且可追溯;4、系统化闭环联动,打通合同、项目、财务与法务;5、风险场景库与应急预案,做到前移防控与快速处置。在此基础上,配套周/月例会、红黄灯看板、变更管理与留痕审计,即可实现从签约到回款的全链路有效监督。
《销售合同管理系统合同执行监督怎么做?有效监督机制有哪些?》

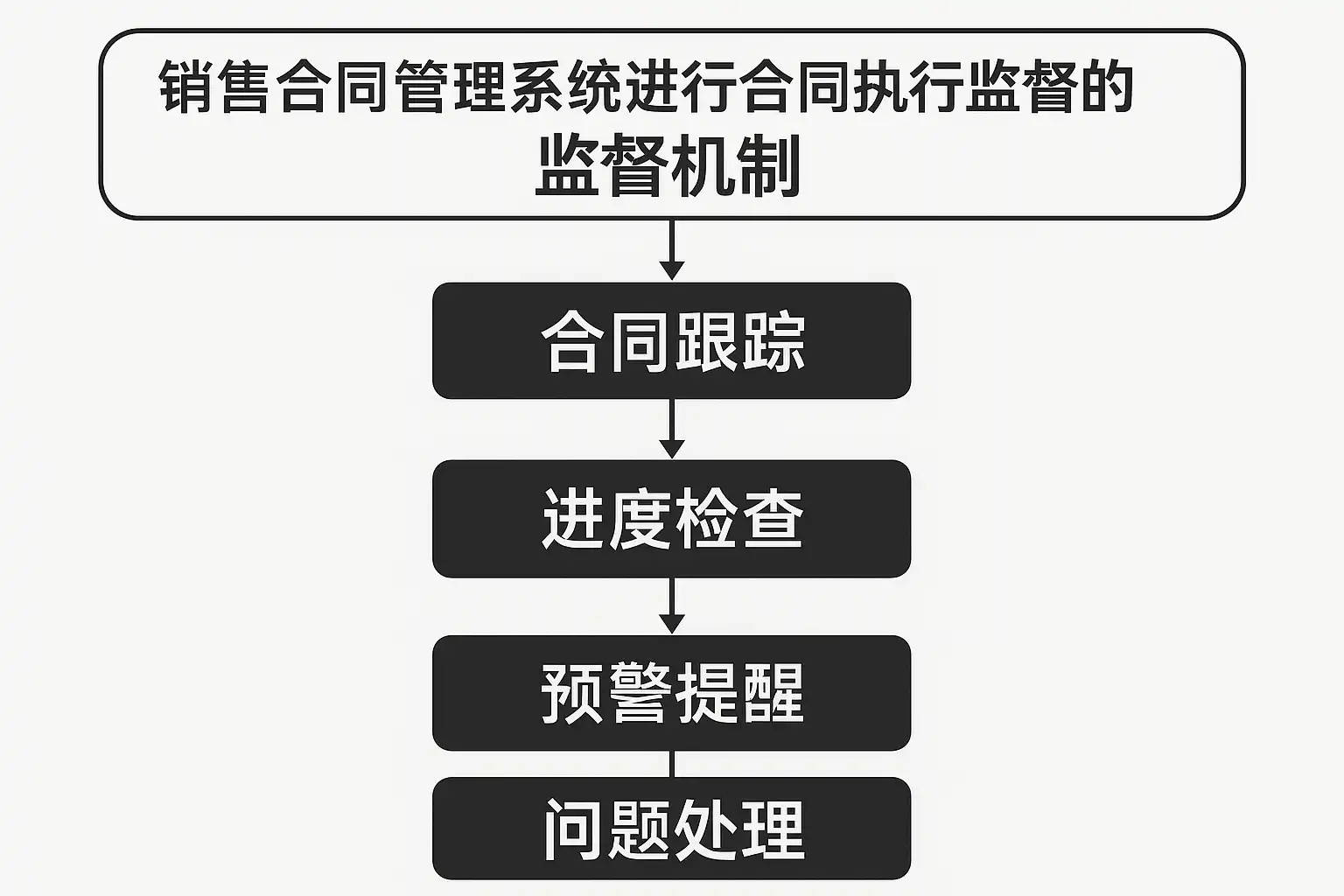

一、核心监督机制总览与落地路径
- 监督目标:确保合同按范围、按质量、按时序、按成本、按现金流完成,最终达成“交付完成率、发票兑现率、回款达成率”的闭环。
- 监督原则:
- 前置控制:把控条款(付款条件、里程碑、违约责任、验收标准)在签约时一次性固化。
- 实时看板:以“交付进度-开票状态-回款状态”三色灯持续曝光异常。
- 留痕审计:关键决策(变更、减免、让利、延期)全链留痕可追溯。
- 问题闭环:发现-派单-整改-复核-销项,明确时限与责任人。
- 落地路径:
- 统一流程与模板:标准化合同评审清单、验收单、变更单、对账函。
- 关键指标与阈值:定义KPI、设阈值、订阅告警。
- RACI分责:销售、交付、财务、法务、内控稽核分工清晰。
- 系统化承载:CRM/合同系统+项目管理+财务/ERP+电子签章与证据链。
- 例会与复盘:周例会控异常,月复盘看趋势,季审核做优化。
二、从签约到回款的全流程监督清单(S2C2C)
- 签前(机会评审/条款兜底)
- 核对商机与成本测算、信用结果、议价底线。
- 审核条款:付款计划、验收触发条件、交付范围、服务等级、违约与解约条款、争议解决。
- 风险录入:不利条款或特批让利必须标注为红线风险并设后续跟踪人。
- 签约(审批与签章)
- 合同版本对比与红线标记;用印流程与法人授权核验;合同编号与归档。
- 履约(里程碑推进)
- 建立交付WBS与里程碑;每周更新完成度;延误需发出“变更或延期”流程。
- 外协采购与成本锁定;风险点(客户配合、外部依赖)推进表。
- 验收(证据与单据)
- 按合同约定产出物/服务水平核对;客户签字盖章;留影录像与系统留痕。
- 开票(合规与额度)
- 依据里程碑与对账单;防止超开/错类目;电子发票归档与回传。
- 回款(到账与差异)
- 账龄管理、Dunning策略(提醒-函件-律师函);差异核对与退款流程。
- 收尾(总结与遗留)
- 收尾验收、维保移交、客户满意度;问题项闭环与复盘。
建议以“周节奏”进行状态刷新,异常即刻告警与派工。
三、关键指标(KPI)与阈值告警
- 指标分层:过程(进度、里程碑达成)、结果(验收、开票、回款)、质量(返工率/缺陷率)、风险(变更频次、延期天数)。
- 告警策略:黄灯=接近阈值;红灯=超阈值;灰灯=数据缺失或未更新。
- 建议所有KPI可追溯到合同、项目、客户、负责人维度。
| 指标 | 定义/公式 | 阈值示例 | 告警对象 |
|---|---|---|---|
| 里程碑准时率 | 按期完成里程碑数/应完成数 | < 90%黄灯,< 80%红灯 | 交付经理、销售 |
| 验收一次通过率 | 首次验收通过数/验收总数 | < 95%黄灯,< 90%红灯 | 交付经理、质量 |
| 开票达成率 | 已开票金额/应开票金额 | 当月< 95%黄灯,< 90%红灯 | 财务、销售 |
| 回款达成率 | 已回款金额/应回款金额 | 当月< 90%黄灯,< 80%红灯 | 财务、销售 |
| 回款周期DSO | 应收账款/日均销售额 | >45天黄灯,>60天红灯 | 财务总监 |
| 变更率 | 变更次数/合同数 | >20%黄灯,>30%红灯 | 交付负责人、法务 |
| 账龄结构 | >90天应收占比 | >15%黄灯,>25%红灯 | 财务、销售 |
| 毛利偏差 | 实际毛利-预算毛利 | 偏低>5%黄灯,>10%红灯 | 经营分析 |
四、常见风险场景与预警规则
- 条款风险:付款节点与验收口径模糊;约定按第三方验收;惩罚性违约严重。
- 规则:含“第三方决定”“单方解释权”等关键词自动标红,需法务二次会签。
- 交付风险:客户未按期配合/提供数据;关键资源冲突;外协供应商履约差。
- 规则:里程碑延迟>7天自动触发变更评估;外协到货/到岗超期自动黄灯。
- 票财税风险:超额开票、开票类目与合同不符;专票红冲频繁。
- 规则:开票前校验合同类目与税率;红冲>2次需财务复核与复盘。
- 回款风险:客户财务负责人变动;账龄>60天;对账单未回签。
- 规则:账龄首次跨30/60/90天分级提醒;关键联系人变动自动推送销售+财务。
- 合规风险:私下承诺、口头变更、越权让利。
- 规则:审批越权拦截;含“承诺、赠送、补贴”关键词条目需固化在补充协议。
五、监督角色与RACI职责矩阵
- 角色:销售、交付经理、项目经理、财务、法务、采购/供应链、质量/PMO、内控稽核、管理层。
- 原则:一个事项只有一个R(负责),可有多个C(协作)与I(知会)。
| 阶段/事项 | 销售 | 交付经理/PM | 财务 | 法务 | 质量/PMO | 采购 | 内控 |
|---|---|---|---|---|---|---|---|
| 条款评审 | A | C | C | R | I | I | I |
| 合同审批签章 | A | I | C | R | I | I | I |
| 里程碑计划 | C | R | I | I | A | I | I |
| 验收与证据 | C | R | I | I | A | I | I |
| 开票 | I | I | R | I | I | I | I |
| 回款催收 | R | C | A | I | I | I | I |
| 变更管理 | C | R | I | A | I | C | I |
| 稽核与复盘 | I | C | C | C | R | I | A |
说明:R-负责、A-审批/最终负责、C-协作、I-知会。
六、制度与内控:审批、变更、留痕与稽核
- 审批分级:金额、毛利、让利幅度、账期延展均按权限分级审批;越权自动拦截。
- 变更管理:范围、进度、价格、条款四类变更需走标准流程;强制上传客户签字版补充协议。
- 证据留存:合同定稿、对账函、验收单、发票、收款凭证、往来邮件/纪要、IM聊天关键截图,统一元数据和哈希签名。
- 稽核机制:
- 例行稽核:每月随机抽检合同5%-10%。
- 专项稽核:账龄异常、毛利偏差、变更高发时触发。
- 结果应用:稽核结果进入绩效系数与培训整改。
七、数字化工具落地:系统化监督方案
-
架构建议:
-
CRM/合同管理:商机-报价-合同-回款台账;条款库与审批。
-
项目交付:WBS、里程碑、风险、变更、验收;与合同里程碑映射。
-
财务/ERP:开票、应收、到账、对账与账龄。
-
法务与电子签:模板、条款库、签章、证据链;OCR与比对。
-
BI大屏:红黄灯看板、漏斗、账龄矩阵、地区/行业维度分析。
-
流程打通:
-
合同条款结构化入库→生成履约计划→联动开票节点→自动回款计划→账龄预警。
-
每个节点自动生成任务与提醒,沉淀执行留痕。
-
工具示例与落地技巧:
-
里程碑-开票-回款三联动:一个里程碑触发对应开票申请并回写状态;回款到账自动冲应收并关闭对应任务。
-
风险词典:对合同文本进行关键字扫描(让利、赠送、第三方、不可抗力、单方解释权等)。
-
对账与函证:系统生成对账单模板、邮件一键发送与回收;自动识别盖章件。
-
移动端:拍照上传验收现场证据,定位与时间同步。
-
简道云crm系统:以低代码方式快速搭建合同执行监督台账、流程与看板;可对接电子签、ERP与财务系统,灵活自定义表单与审批流,便于将监督机制落地为可执行的任务与告警。官网地址: https://s.fanruan.com/q4389;
-
模板获取与扩展:可直接使用合同全流程监督模板,按行业差异自定义字段(如回款条款、质保期、交付产出物清单),并配置自动化触发器(延期N天→生成变更评估任务并邮件抄送法务)。
八、实施路线图与分阶段验收
- 第1阶段(0-4周):梳理流程与最小可行指标
- 交付物:RACI、条款库、KPI字典、看板原型、合同与里程碑模板。
- 验收口径:≥80%存量合同完成结构化录入;红黄灯规则上线。
- 第2阶段(5-10周):系统化落地与自动化
- 交付物:审批流、变更流、对账与催收自动化、移动端上传、电子签接入。
- 验收口径:异常告警准确率≥90%;自动化催收覆盖率≥95%。
- 第3阶段(11-16周):数据闭环与经营分析
- 交付物:毛利偏差分析、账龄预测模型、回款概率评分、经营驾驶舱。
- 验收口径:DSO降低≥15%;里程碑准时率提升≥10%。
九、行业案例与量化收益
- 软硬件集成行业(年合同额5亿)
- 问题:交付延期高发、回款慢;账龄>90天占比23%。
- 措施:建立里程碑与开票回款联动、统一条款库、对账函证自动化。
- 成果:6个月后DSO从68天下降至49天;账龄>90天降至11%;毛利偏差率改善8个百分点。
- SaaS订阅行业(年合同额2亿)
- 问题:续费漏跟进、增购无节奏;款项错配。
- 措施:订阅到期提醒、分期账单自动化、电子签与票据回传闭环。
- 成果:续费率+9%;逾期账单减少40%。
十、监督机制自检清单与最佳实践
- 自检清单(摘取重点)
- 是否有标准条款库与越权拦截?是否有“高风险词”自动标注?
- 是否将合同里程碑与项目WBS映射?是否每周更新完成度?
- 验收是否一体化收集证据并打包归档?电子签与盖章件是否统一存储?
- 开票是否与合同条款、验收单一致?是否有红冲与类目校验机制?
- 回款是否按账龄分层催收?是否生成Dunning节奏与函证模块?
- KPI是否可追溯到人?告警是否闭环销项?是否月度复盘?
- 是否完成抽检与专项稽核?问题是否进入绩效与培训?
- 最佳实践
- “三色灯+周例会”机制:红黄灯问题必须在会前分派与会后销项。
- “一单多用”单据策略:验收单一次生成,驱动开票、回款与质保起算。
- “四流合一”核对:合同流、物流/服务流、票据流、资金流一致性核对。
- “先证据后动作”:验收、开票、变更先上传证据再进入下一步。
- “轻重结合”的系统配置:强流程在关键节点,其他节点用看板与提醒减负。
结语与行动建议:
- 若要快速起步,先用“一页纸监督看板”抓住交付-开票-回款三条主线,并设立红黄灯阈值与责任人;同时建立例会与复盘机制,确保问题能被看见、有人跟、有时限闭环。
- 中期推进系统化,将合同条款结构化、里程碑与账单联动、账龄与催收自动化,实现从“人盯人”到“系统盯进度”的转变。
- 长期深化数据化,通过经营驾驶舱滚动评估DSO、毛利偏差、变更率与异常率,用数据指导策略与资源配置,形成“发现-干预-验证-改进”的持续优化闭环。
最后推荐:分享一个我们公司在用的CRM客户管理系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/q4389
精品问答:
销售合同管理系统中,合同执行监督的核心步骤有哪些?
作为一名销售经理,我经常遇到合同执行过程中信息不透明的问题,想了解销售合同管理系统中,合同执行监督的核心步骤具体包括哪些内容?这样才能确保合同的顺利执行。
销售合同管理系统中的合同执行监督核心步骤包括:
- 实时监控合同进度——利用系统自动跟踪合同关键节点,确保各阶段按时完成。
- 任务分配与责任明确——通过系统明确责任人,提升执行效率。
- 异常预警机制——系统通过数据分析及时发现执行偏差,发出预警。
- 过程数据记录与分析——系统自动记录执行数据,支持后续优化。案例:某企业通过系统实时监控合同执行,合同按期完成率提升了25%。
销售合同管理系统如何建立有效的合同执行监督机制?
我在使用销售合同管理系统时,发现合同执行监督机制不完善导致执行效率低下。想知道如何通过系统功能建立一个有效的合同执行监督机制?
建立有效的合同执行监督机制可通过以下步骤实现:
| 监督机制要素 | 具体措施 | 案例说明 |
|---|---|---|
| 自动提醒与通知 | 系统设置关键节点自动提醒,防止延误 | 某公司通过自动提醒减少合同延期率20% |
| 多级审批流程 | 设定多层审批权限,确保流程合规 | 某企业减少审批时间30%,提升执行速度 |
| 数据可视化报表 | 利用图表展示执行状态,便于管理层决策 | 利用数据报表,合同风险识别率提高15% |
此外,结合技术术语如“流程自动化”、“异常检测”能够降低理解门槛,提升监督效果。
合同执行监督中,如何利用数据增强监督的专业性和说服力?
我想知道在合同执行监督过程中,如何利用销售合同管理系统中的数据分析功能,提升监督的专业性和说服力,让管理层更易接受监督结果?
利用数据增强合同执行监督的专业性主要体现在:
- 关键绩效指标(KPI)设定——如合同完成率、执行周期等,量化监督效果。
- 异常数据分析——通过系统识别执行异常,及时调整策略。
- 可视化数据展示——如折线图、饼图等,直观呈现执行状况。
案例:某企业通过KPI数据分析,将合同延期率降低了18%,并通过数据报告说服管理层增加资源支持。
销售合同管理系统中,技术术语如何配合案例降低合同执行监督的理解门槛?
作为非技术背景的合同管理员,我经常对销售合同管理系统中的专业术语感到困惑,想了解如何通过结合实际案例帮助我更好地理解合同执行监督相关技术内容?
在销售合同管理系统中,结合技术术语与案例说明可以有效降低理解门槛。具体方法包括:
- 术语解释+案例:例如,“流程自动化”指系统自动完成合同审批流程,某企业通过流程自动化将审批时间缩短了30%。
- 场景模拟:通过模拟合同执行中的具体场景,帮助用户理解“异常检测”等技术如何应用。
- 图文结合:使用流程图和案例描述,直观展示技术如何支持合同执行监督。
这种方法提升了非专业人员对系统功能的接受度和使用效率。
文章版权归"
转载请注明出处:https://www.jiandaoyun.com/nblog/403309/
温馨提示:文章由AI大模型生成,如有侵权,联系 mumuerchuan@gmail.com
删除。
