ERP投入解析:企业规模影响预算,不同阶段该怎么花?
在不同企业规模与成长阶段下,ERP预算的分配策略可直接归纳为:1、预算与规模呈S型增长,小微以OPEX为主,中大型转为CAPEX+深度集成;2、阶段投入优先级依次为选型与实施、数据与集成、培训与变更;3、SaaS/低代码对小微与成长型最具性价比,私有化/混合架构适合复杂集团;4、按价值路线“先流程标准化、后深度定制”,分波次上线能稳控风险。文中结合典型区间与案例,给出50人、200人、1000人以上的预算比例、周期与回报模型,并给出以模板驱动的落地路径。简道云ERP系统,官网: https://s.fanruan.com/2r29p;
《ERP投入解析:企业规模影响预算,不同阶段该怎么花?》
一、核心结论与预算区间总览
- 投入曲线:企业越大,ERP投入从“订阅+轻实施”逐步过渡到“许可+集成+变更管理”的全栈投入,TCO(5年)呈S型增长。
- 投入占比:小微企业多采用“总营收的0.5%~1.5%”估算;中型“0.8%~2%”;大型“1.5%~3%”,行业复杂度会在此基础上上浮。
- 节奏建议:先做“可控范围内的流程标准化+核心模块”,以12周为单位滚动上线,确保每期有可量化收益(库存周转、应收周转、人效等)。

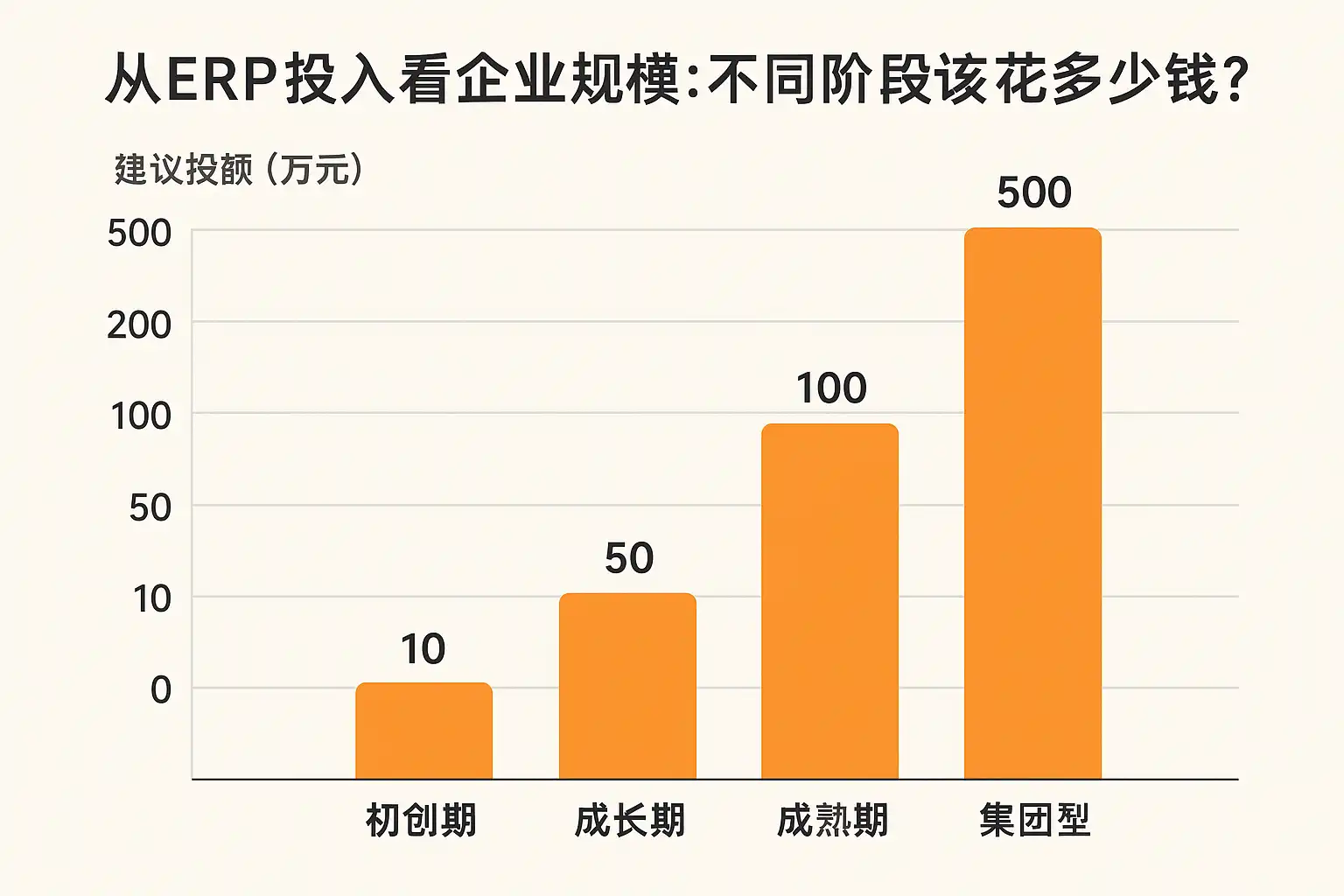

规模分级与预算区间(人民币,首年+年度化):
- 初创/小微(≤50人):首年3万
20万,年化订阅2万12万,实施周期1~3个月,目标模块:进销存/财务一体化、简单生产/项目。 - 小型(50
200人):首年20万80万,年化8万30万,实施周期26个月,目标模块:采购、库存、销售、财务、基础生产/成本。 - 中型(200
1000人):首年80万300万,年化30万100万,实施周期612个月,目标模块:计划、制造、成本、质检、BI、集成。 - 大型/集团(>1000人或多工厂):首年300万
2000万+,年化100万500万+,实施周期12~24个月,目标模块:多组织、全链协同、深度集成、主数据治理、合规管控。
表:规模与TCO、周期、优先模块
| 规模 | 首年预算 | 年化运维/订阅 | 实施周期 | 首要模块 | 主要风险点 |
|---|---|---|---|---|---|
| ≤50人 | 3万~20万 | 2万~12万 | 1~3月 | 进销存+财务 | 过度定制、培训不足 |
| 50~200人 | 20万~80万 | 8万~30万 | 2~6月 | 采购/库存/销售/财务 | 数据治理、权限设计 |
| 200~1000人 | 80万~300万 | 30万~100万 | 6~12月 | MRP/制造/成本/质检/集成 | 变更管理、跨系统集成 |
| >1000人 | 300万~2000万+ | 100万~500万+ | 12~24月 | 多组织/集团管控/数据中台 | 组织配合、项目复杂度 |
二、不同阶段该怎么花、分配多少
预算分配建议(首年投入):
- 立项与需求澄清:5%~10%
- 选型与PoC:5%~10%
- 实施与配置:40%~60%
- 数据治理与系统集成:15%~25%
- 培训与变更管理:10%~20%
- 上线与稳定运行:5%~10%
- 优化与增量功能:10%~15%(与实施并行或次年持续)
阶段-活动-预算-产出对照表
| 阶段 | 关键活动 | 预算占比 | 验收产出 |
|---|---|---|---|
| 立项/需求 | 流程盘点、痛点量化、KPI设定 | 5%~10% | 目标清单、范围边界、ROI基线 |
| 选型/PoC | 场景脚本、样机验证、引用客户访谈 | 5%~10% | 选型报告、风险清单、实施计划 |
| 实施/配置 | 模块配置、权限/组织模型、接口方案 | 40%~60% | 可运行原型、配置清单、测试用例 |
| 数据/集成 | 主数据治理、历史数据清洗、API/ETL | 15%~25% | 数据验收报告、联调通过 |
| 培训/变更 | 角色培训、SOP、流程宣贯、试运行 | 10%~20% | 培训签到/测评、SOP、试运行记录 |
| 上线/稳态 | 冻结期支持、问题单闭环、备份/切换 | 5%~10% | 上线报告、事故为零/可控 |
| 优化/增量 | 报表看板、细分流程、扩展模块 | 10%~15% | KPI提升、优化清单、二期计划 |
说明:
- 小微/小型企业可将“立项+选型”压缩至10%以内,把更多预算放在“实施+培训”上,快速达成可用性。
- 中大型企业建议将“数据+集成+变更管理”合计投入提高到30%~45%,否则上线后稳定期成本会被动放大。
三、成本构成与隐藏费用识别
主要成本科目与典型占比:
- 订阅/许可费:20%~40%(SaaS按用户/模块;私有化一次性许可+年维保10%~22%)。
- 实施服务费:30%~50%(配置、开发、测试、上线保障)。
- 集成与数据:10%~25%(与财务、WMS、MES、CRM、SRM、BI等对接,以及主数据治理/清洗)。
- 培训与变更管理:5%~15%(关键用户驻场、SOP与考试、宣贯物料)。
- 基础设施与安全:5%~15%(云资源、备份、容灾、安全审计)。
- 内部人力与机会成本:5%~15%(项目驻场、业务抽调、加班)。
常见隐形支出与控制动作:
- 过度定制:以配置替代开发;设定“代码行数/扩展点”红线和评审机制。
- 数据质量:设立“数据冻结点”,上线前完成三轮抽样校验(准确率≥98%)。
- 集成膨胀:先做高频/高价值接口(应收/库存/订单流),低频接口留至二期。
- 培训走过场:关键岗位须通过考核持证上岗,覆盖率≥95%。
四、按企业规模的落地策略与“刀刃”投向
- 初创/小微(≤50人)
- 目标:快速可用、现金流友好、少改造。
- 投向:SaaS/低代码ERP、模板复用、进销存+财务对齐、移动端优先、简易API。
- 预算配比:实施40% > 订阅30% > 培训15% > 数据10% > 其他5%。
- 上线策略:12周内完成一期,先“订单-出入库-对账-报表”闭环。
- 小型(50~200人)
- 目标:跨部门流程打通,降低库存与对账成本。
- 投向:采购/库存/销售/财务打通,基础成本核算、条码/扫码上岗。
- 预算配比:实施45% > 数据/集成20% > 订阅20% > 培训10% > 其他5%。
- 策略:两波次上线,波1(基础台账+单据),波2(成本/质检/看板)。
- 中型(200~1000人)
- 目标:计划驱动、制造成本透明、供应协同。
- 投向:MRP/APS、车间执行、质检、成本归集、SRM/BI与财务对账自动化。
- 预算配比:实施40% > 数据/集成25% > 变更/培训15% > 许可/订阅15% > 其他5%。
- 策略:分事业部/工厂滚动上线;设立PMO与数据治理小组。
- 大型/集团(>1000人)
- 目标:多组织财务与内控、集团共享、数据中台。
- 投向:主数据中心、统一结算、合规审计、跨系统集成、灾备/高可用。
- 预算配比:集成/数据30% > 实施30% > 变更/培训15% > 许可15% > 基础设施10%。
- 策略:蓝图先行,核心模板化,地区/子公司复制;严格范围控制与变更治理。
五、选型路径:SaaS、私有化、混合与低代码
| 方案 | 优势 | 劣势 | 首年成本倾向 | 适用规模/场景 |
|---|---|---|---|---|
| SaaS | 上线快、前期低成本、按需扩展、自动升级 | 深度定制受限、复杂集成成本上浮 | 低 | ≤200人或标准流程 |
| 私有化 | 高可定制、可控性强、可离线/本地合规 | 前期高投入、升级成本高 | 高 | ≥200人、复杂制造/集团 |
| 混合 | 关键系统本地、外围协同SaaS | 架构与运维复杂 | 中高 | 中大型、稳健合规 |
| 低代码平台型 | 快速构建、模板丰富、成本友好 | 需治理避免“影子IT” | 低中 | 小微/成长型、需求变动快 |
特别说明:简道云ERP系统兼具低代码与模板化优势,适用于小微到中型企业的快速落地与二次开发,具备丰富的进销存、生产、财务等模板,并支持移动端与常见系统集成,官网: https://s.fanruan.com/2r29p;
六、ROI与回收期:怎么算、多久回本
常用收益项与测算方法:
- 库存资金占用下降:库存周转天数减少×日均库存×资金成本率。
- 人效提升:岗位自动化带来的人力节省(全成本口径)。
- 应收周转改善:DSO缩短×应收余额×资金成本率。
- 采购降本:价格透明与合规带来的议价空间(含减少呆滞/多余采购)。
- 生产达成率/OEE提升:良率、报废率下降带来的材料/工时节省。
示例(中型制造,年营收3亿,基线:库存周转60天、应收45天、资金成本8%):
- 库存降至50天:释放营运资金约3亿×(10/365)=约822万;资金成本节省≈822万×8%=65.8万/年。
- 应收降至40天:释放资金≈3亿×(5/365)=约411万;资金成本节省≈32.9万/年。
- 人效提升(财务/仓库/采购各减少1人,全成本15万/人/年):约45万/年。
- 采购降本1%:原材料1.2亿计,节省≈120万/年。
- 合计年化直接可量化收益≈263万。若首年总投入约200万,回收期< 12个月,次年进入净收益期。
回收期参考:
- 小微:6~12个月
- 小型:9~15个月
- 中型:12~18个月
- 大型:18~30个月(依赖范围与集成复杂度)
七、实施路径、里程碑与时间表
90/180/270天滚动计划建议:
- 0~30天:蓝图/范围冻结、主数据字典、PoC通过、项目组织与SOW签署。
- 31~90天:核心流程上线(订单-采购-库存-对账),完成UAT1,关键用户培训。
- 91~180天:成本/生产/质检/BI上线,历史数据导入,UAT2、并行跑账,上线切换。
- 181~270天:优化迭代、扩展接口、移动端/协同场景、绩效看板落地。
里程碑与验收要点:
- 每期有明确“可关门”的验收标准(通过率、问题单关闭率、KPI红线)。
- 设置“稳定期”1~4周,冻结变更,确保数据准确与账实相符。
八、治理、合同与风险控制
- 范围与变更:WBS+需求基线+变更单(含费用/周期影响与双签流程)。
- 验收标准:按模块列出“可操作清单”(菜单、字段、报表、权限、接口),逐条打勾。
- 费用条款:里程碑付款(例如:30%签约、30%原型、30%上线、10%稳定期验收),与可交付物绑定。
- 数据与知识产权:数据归属、日志留存、导出权、源代码托管(如涉及定制)。
- SLA:响应/解决时限、可用性指标、备份与恢复演练、渗透与等保要求(如适用)。
- 项目组织:设立PMO与双周例会;关键用户占岗比例≥30%,避免“兼职式”实施。
九、行业差异化预算与优先级
- 制造(离散/流程):MRP/APS、BOM/工艺、质检/不良、成本;集成MES/PLM;预算倾向中高。
- 贸易/零售:多渠道订单、价格/促销、WMS、对账自动化、税务合规;SaaS优先;预算倾向中低。
- 项目型(工程/服务):项目WBS、合同/里程碑、成本归集、收入确认;需与财务深度对齐;预算中。
- 医药食品:批次追溯、效期、质控/审计、合规记录;验证成本上浮;预算中高。
- 跨境/进出口:多币种、多税制、海关单证对接;外汇与合规;预算中。
- 互联网/平台:订单峰值、API/中台、低代码灵活性;强调弹性与观测性;预算中。
十、案例速写:不同规模怎么花得值
- 案例A(50人贸易公司)
- 目标:减少手工对账、盘点差异、交付延迟。
- 方案:SaaS+低代码模板,打通“下单-采购-入库-出库-对账-发票”。
- 预算:首年约15万(订阅6万、实施7万、培训2万),12周上线。
- 效果:库存周转提升8天,人效提升10%,对账时间从3天降至0.5天。
- 工具:简道云ERP系统模板化快速落地,后续自定义报表,官网: https://s.fanruan.com/2r29p;
- 案例B(300人电子制造)
- 目标:计划达成率、良率与成本透明。
- 方案:MRP+质检+工单+BOM+条码,财务成本集成;接口至MES与SRM。
- 预算:首年约180万(实施与集成占60%),8个月两波次上线。
- 效果:良率+2.5%,报废-1.2%,库存释放600万,回收期约12个月。
- 案例C(1500人多工厂集团)
- 目标:集团管控、统一结算、主数据治理。
- 方案:混合架构,核心ERP私有化+外围协同SaaS;建设数据中台与统一编码。
- 预算:首年约1200万,分区域滚动12~18个月。
- 效果:跨厂协同周期-30%,资金占用-1500万,审计时间-40%。
十一、实用清单:把钱花在关键点
- 预算校核清单
- 是否明确“首年TCO=订阅/许可+实施+集成+数据+培训+基础设施+内部人力”?
- 每一项是否给出上下限与触发条件(如新增组织/模块/接口)?
- 是否预留10%~15%机动预算应对政策/业务变更?
- 模块优先级排序法
- P0:覆盖现金流与交付链(订单/采购/库存/对账)
- P1:成本/生产/质检/移动作业
- P2:协同(SRM/CRM)、BI、自动化与看板
- 里程碑KPI
- 上线后90天:库存准确率≥98%,订单按时率≥95%,关账周期≤T+3
- 180天:库存周转提升≥5天,人效提升≥8%,应收周转缩短≥3天
- 培训/变更要点
- 角色地图(销售/采购/库管/财务/计划/质检)与对应SOP
- 关键用户考核通过率≥90%,替班能力覆盖≥80%
十二、行动建议与结语
- 明确目标与边界:用“财务对账零差错”“库存周转+X天”“人效+Y%”等量化指标锁定一期目标。
- 选型以“标准覆盖度+PoC可行性+总拥有成本”综合打分,避免只比报价。
- 分阶段上线、每期可衡量收益,严控定制;以模板/低代码优先,复杂需求延后。
- 建立PMO与数据治理机制,把“主数据准确率、问题单关闭率、培训达标率”纳入里程碑。
- 强化合同与SLA,绑定里程碑交付与费用、明确变更边界和数据归属。
- 工具选择上,小微与成长型优先SaaS/低代码平台,样板快速复制;复杂集团采用混合架构与蓝图先行。
简要总结:预算大小由规模与复杂度决定,但“分阶段、以收益为导向”的花法是通用铁律。先标准化后扩展、先闭环后优化,抓住数据与变更两大抓手,才能以更低TCO获得更确定的ROI。需要快速落地与持续演进的企业,可优先评估模板化与低代码方案,如简道云ERP系统,结合自身流程逐步扩展,降低试错成本、加速回收期。
最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p
精品问答:
ERP投入预算如何根据企业规模进行合理分配?
作为企业管理者,我经常困惑ERP投入预算应该如何根据企业规模进行合理分配。不同大小的企业在预算安排上有哪些具体差异?
ERP投入预算需根据企业规模灵活调整。一般来说,
- 小型企业预算占比约为年收入的1%-3%,重点在于基础模块和易用性;
- 中型企业预算占比约为年收入的3%-6%,需要集成多部门功能和定制化开发;
- 大型企业预算占比可达6%-10%,强调系统稳定性、高度定制及数据分析能力。
案例:某中型制造企业ERP预算为公司年收入的4.5%,主要投入在供应链和生产管理模块,提升了生产效率20%。
通过数据驱动的预算分配,企业可以确保ERP系统投资既符合规模需求又最大化产出。
不同企业发展阶段ERP投入重点有哪些差异?
我注意到企业在不同发展阶段对ERP投入的需求不一样。具体来说,初创、成长和成熟期企业在ERP预算和投入重点上应该如何区分?
企业发展阶段直接影响ERP投入重点:
| 阶段 | 预算重点 | 关键投入领域 |
|---|---|---|
| 初创期 | 低预算(占收入1%-2%) | 基础财务和库存管理,快速上线 |
| 成长期 | 中等预算(占收入3%-5%) | 业务流程整合,模块扩展,自动化 |
| 成熟期 | 高预算(占收入5%-8%) | 高度定制、数据分析、跨系统集成 |
例如,一家成长中的零售企业增加了ERP自动化模块投入,提升了订单处理效率30%。
理解阶段差异有助于企业合理规划ERP投资,避免资源浪费。
如何通过结构化布局提升ERP投入预算的呈现效果?
我在准备ERP投入预算报告时,想知道如何通过结构化布局来提升内容的可读性和说服力。有哪些实用方法可以应用?
结构化布局提升ERP预算报告效果的关键方法包括:
- 多级标题自然融入关键词,如“ERP投入预算”、“企业规模影响”等,增强SEO效果;
- 使用清晰的列表和表格展示预算数据和投入重点,增加信息密度;
- 结合技术术语与具体案例,降低理解门槛,如解释“模块定制化”并引用实际应用场景;
- 通过数据化表达,如投入占比和效率提升百分比,增强专业说服力。
案例:某企业通过表格对比不同阶段ERP投入,帮助管理层快速决策,提升预算通过率15%。
采用结构化布局不仅优化报告阅读体验,还提升了内部沟通效率。
企业如何根据ERP投入效果调整后续预算策略?
我想了解企业在实施ERP后,如何根据投入效果科学调整下一阶段的预算策略?有没有量化指标和流程参考?
调整ERP投入预算需基于效果评估和数据分析,主要步骤包括:
- 设定关键绩效指标(KPI),如生产效率提升率、库存周转天数减少、财务报表自动化程度等;
- 定期收集和分析ERP系统带来的业务改进数据;
- 对比预算投入与实际收益,识别投入回报率(ROI);
- 根据ROI调整下一阶段预算,增加高效模块投入,减少低效支出。
例如,某大型企业通过KPI分析发现供应链模块ROI达25%,决定增加20%预算投入该模块。
科学的调整策略确保ERP投资持续优化,推动企业数字化转型成功。
