ERP系统实施时间规划指南,如何实现高效管理?ERP系统实施时间规划,怎样做到事半功倍?
在有限窗口内实现高效的ERP实施,关键在于:1、将全周期拆解为清晰里程碑并严控关键路径、2、以并行化推进+缓冲管理压缩非关键时长、3、数据治理前置、以业务场景为驱动落地需求、4、建立强治理与风险前置机制,滚动复盘纠偏。典型中型企业可在6—9个月完成核心模块上线;若采用“沙盘原型→分期上线→超关怀”的节拍,结合工具化甘特与可视化RAID日志,常见延期可压缩30%—40%,上线质量与采纳率同步提升。
《ERP系统实施时间规划指南,如何实现高效管理?ERP系统实施时间规划,怎样做到事半功倍?》
一、总体节奏与阶段划分

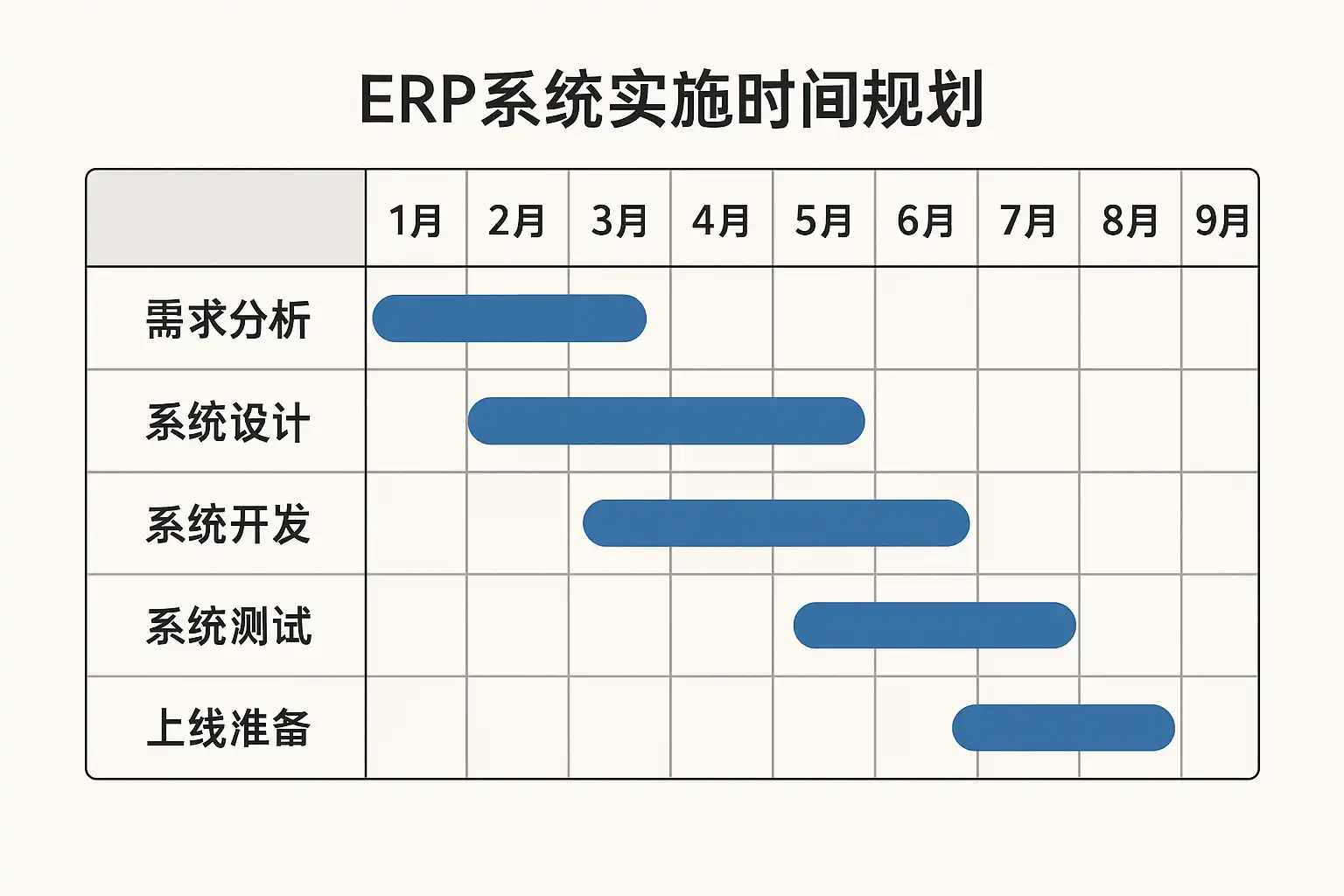

- 推荐总节拍:准备期→蓝图期→原型与设计→开发与数据→测试→培训与变更→切换与超关怀。
- 管理目标:每阶段有硬里程碑、产出物和退出准则(DoD),以“冻结-评审-发布”节奏推进。
阶段与关键产出、建议工期示例(中型企业):
| 阶段 | 关键产出 | 典型工期 | 退出准则 |
|---|---|---|---|
| 项目准备 | 章程、RACI、沟通与风险计划、基线WBS | 2-3周 | 启动会通过、资源到位 |
| 蓝图梳理 | 业务流程蓝图、范围清单、MoSCoW优先级 | 3-4周 | 范围冻结、里程碑签字 |
| 原型与设计 | 沙盘原型、数据模型、接口方案 | 4-6周 | 方案评审AAR通过 |
| 开发与数据 | 配置/开发、数据清洗1-2轮、集成联调 | 6-8周 | SIT零P1缺陷 |
| 测试 | SIT→UAT→回归、性能/安全测试 | 4-6周 | UAT签收、覆盖率达标 |
| 培训与变更 | 角色课程、SOP、演练与试运行 | 2-4周 | 通过上线准备评审 |
| 切换与超关怀 | 切换手册、回退方案、7-30日支持 | 1-4周 | 稳定性KPI达标 |
说明:
- 小型企业可合并“蓝图+原型”,大型集团需拆分多业务域并行实施。
- 每阶段设置“红/黄/绿”健康度与缓冲消耗看板,便于管理层决策。
二、关键路径与并行化策略
- 关键路径通常包含:主数据完成→核心流程定稿→集成接口打通→UAT签收→培训完成→切换窗口。
- 并行化原则:非关键链路“前置-分拆-并行”,关键链路“强化缓冲+每日站会”。
依赖关系示例:
| 活动 | 前置依赖 | 可并行项 | 压缩策略 |
|---|---|---|---|
| 主数据清洗 | 数据盘点 | 表结构确认、编码规则评审 | 设立数据冲刺与质检闸门 |
| 接口联调 | 字段映射、API签名 | 配置开发、SIT环境准备 | 模拟器先行+测试桩 |
| UAT | SIT通过 | 培训开发、SOP编写 | 以场景为单位并行演练 |
| 培训 | 角色权限定稿 | UAT前置课程、微课录制 | 以测代培、边用边学 |
| 切换 | UAT签收 | 演练、回退演习 | 冻结窗口+演练N次 |
三、WBS与里程碑定义(如何“看得见时间”)
- WBS分层建议:项目治理→业务域(财务/采购/库存/销售/生产等)→跨域(数据/集成/测试/培训/变更)→工作包。
- 里程碑与退出准则必须量化:例如“UAT通过=关键场景覆盖≥95%,P1缺陷为0,P2≤3且有规避方案”。
核心里程碑清单:
- M1 启动与基线计划批准
- M2 蓝图冻结(范围+流程+主数据标准)
- M3 原型评审通过
- M4 SIT完成(零P1)
- M5 UAT签收
- M6 上线准备评审(Go/No-go)
- M7 切换完成与超关怀关闭
四、需求澄清与范围控制(避免蠕变)
- 使用MoSCoW优先级(Must/Should/Could/Won’t)控制首期范围,必须项以合规、账实相符、关账完整为界。
- 变更控制(CR)节拍:周收敛→双周评审→月度范围基线更新;CR时间与成本影响需量化。
- 场景驱动:以“订单到收款”“请购到付款”“计划到生产”等端到端场景定义测试用例与培训脚本,缩短沟通链。
变更决策表(示例):
| 变更类型 | 触发条件 | 时间影响 | 处理策略 |
|---|---|---|---|
| 合规/审计强制 | 法规变化 | 紧急插单 | 优先级拉升、牺牲次要特性 |
| 体验优化 | 非关键路径 | ≤1周 | 并入下一小版本 |
| 范围外新增模块 | 超出SOW | ≥2周 | 二期纳入或单独立项 |
五、数据治理与迁移节拍(时间压缩的“隐形抓手”)
- 三步走:数据盘点→清洗与对齐→模拟迁移(Mock Load)→正式切换。
- 数据所有权明确:业务部门对主数据质量签字,IT对迁移工具与校验脚本负责。
数据迁移时间表(中型企业):
- 第1-2周:编码规范、主数据字典、历史范围确定
- 第3-5周:首轮清洗与质检(抽检≥10%)
- 第6-7周:Mock Load#1(差异报告、回归清洗)
- 第8-9周:Mock Load#2(覆盖≥95%数据量)
- 上线前:冻结窗口T-3天导入增量,T日校验后开账
关键KPI:
- 主数据准确率≥99%
- 历史数据对账差异=0
- Mock演练通过率≥95%
六、测试策略与时间压缩方法
- 场景覆盖法:以端到端流程为主线,跨模块连测优先于单模块。
- 缺陷SLA:P1=8小时、P2=24小时、P3=3天,且每日缺陷燃尽图公示。
- 性能/容量:以峰值并发、关键报表时延、批处理窗口为指标,在准生产环境压测。
测试结构化安排:
- SIT:接口、规则、边界条件
- UAT:业务签收、开户账、例外处理
- 回归:每次修复后24小时内完成关键路径回归
- 安全与权限:最小权限、审计轨迹
- 切换演练:首日关账模拟、回退演习
七、培训与变更管理同步推进
- 角色画像与课程地图:财务会计、采购员、仓管、销售、计划、工艺、IT支持等。
- 以测代培:在UAT中嵌入培训;上线前开展“导师制+工位帮扶”。
培训节拍:
- T-30天:核心用户深度培训+录屏微课
- T-14天:全员上手与试运行
- T-7天:切换演练与问答
- T+7天:二次培训与知识巩固
衡量指标:首周工单平均处理时长、关键操作一次通过率≥95%、课后测验≥85分。
八、上线切换与超关怀(Hypercare)
- 切换策略:冷/温/热切换;建议先行试点+分业务域分批上线。
- 回退策略:定义可回退点与数据保护方案(双写/快照/备份)。
切换运行手册(Runbook)关键项:
- 冻结窗口与审批清单
- 数据最终导入与校验脚本
- 关键交易验证脚本(下单、入库、开票、关账)
- 决策看板(Go/No-go)
- 超关怀KPI:系统可用性≥99.9%、P1在2小时内关闭、库存账实差异=0
九、资源配置、RACI与会议节奏
- 关键角色:项目总监、业务负责人、架构师、测试经理、变更经理、数据经理、培训负责人、供应商PM。
- 会议节奏:每日15分钟站会、每周里程碑评审、双周风险评审、月度管理层汇报。
RACI示例(片段):
| 活动 | R | A | C | I |
|---|---|---|---|---|
| 范围冻结 | 业务负责人 | 项目总监 | 架构师/供应商PM | 全体干系人 |
| 数据迁移 | 数据经理 | 项目总监 | 业务域负责人 | 财务总监 |
| UAT签收 | 业务负责人 | 项目总监 | 测试经理 | 供应商PM |
十、风险清单与时间缓冲分配
- 缓冲设置:项目缓冲=总工期的10%-15%;喉舌链路(关键路径)设置任务缓冲;非关键链路用资源平衡消耗。
- 常见风险:假数据推进、接口方延迟、关键用户不可用、范围蠕变、假期窗口冲突。
RAID(风险/假设/问题/依赖)管理要点:
- 风险热力图每周更新、Top5上升机制
- 依赖项需可观察化(接口交付件、外部系统窗口)
- 与节假日、财务关账周期对齐,避开高峰期切换
十一、时间-成本-范围三角与决策指南
- 加人不一定提速:在设计和集成阶段过多资源会增加沟通成本,建议将新增资源投入到测试与数据清洗。
- 压缩策略优先级:并行化与自动化脚本 > 资源补充 > 范围缩减 > 工期延长。
- 决策门:凡新增需求导致关键路径延长>1周,必须进入变更委员会评审。
十二、不同规模企业的基线计划模板
| 企业规模 | 核心模块 | 典型上线批次 | 总工期范围 | 适配策略 |
|---|---|---|---|---|
| 小型(< 200人) | 采购/库存/财务 | 一次性上线 | 3-5个月 | 强配置、少定制、模板化迁移 |
| 中型(200-2000人) | +销售/生产/成本 | 两批 | 6-9个月 | 并行化、分域沙盘、双轮Mock |
| 大型(>2000人/多法人) | 全量+集团管控 | 三批以上 | 9-18个月 | 多项目群、主数据中心、统一集成平台 |
上线窗口建议:
- 小型:月初/月中,避开财务关账
- 中型:季度初+试点/滚动推广
- 大型:法人/地区分步,先共享域后业务域
十三、工具与模板:用简道云ERP系统落地时间管理
- 用简道云ERP系统的低代码特性快速搭建项目治理台账:里程碑看板、WBS表单、RAID日志、变更流审批、数据清洗登记、切换Runbook等,减少跨工具切换与信息丢失。
- 流程自动化:CR提交流转→影响评估→委员会审批→版本发布;测试缺陷→SLA计时→自动催办;培训报名→签到→测评成绩归档。
- 可视化:仪表盘展示缓冲消耗、关键路径健康度、缺陷燃尽、主数据准备度。
- 模板库:甘特骨架、UAT场景库、数据迁移清单、切换脚本清单,可按业务域复制复用,显著缩短准备期。
简道云ERP系统官网地址: https://s.fanruan.com/2r29p;
十四、实例:中型制造企业8个月落地纪要(缩时提效)
背景:年营收15亿,涉及采购、库存、销售、财务、生产计划,3个工厂,外部对接PLM与WMS。
- 0-1月:蓝图+原型。以“订单到收款”与“请购到付款”两条主线做沙盘,冻结70%范围。
- 2-3月:开发与数据并行。建立数据清洗台账,周节拍Mock字段校验;接口用模拟器先行,联调提前2周启动。
- 4-5月:SIT→UAT。每日站会+缺陷燃尽;培训嵌入UAT,以测代培覆盖80%用户。
- 6月:Mock Load#2与性能压测。实现首日关账< 4小时。
- 7月:试运行+切换演练两次;设定回退点并演练恢复。
- 8月:分批上线+超关怀14天。P1零发生、出入库差异为0、OTD提升12%。
关键做法:
- 以简道云ERP系统搭建RAID与CR审批流,需求决策平均缩短2.1天;
- 接口方延迟通过“模拟器+测试桩”解耦关键路径,避免整体阻塞;
- 数据质量周报红线机制,业务总监亲签,Mock一次通过率提升至96%。
十五、检查清单与可立即使用的甘特骨架
- 启动与治理
- 章程、RACI、沟通矩阵、风险计划
- 关键路径识别与缓冲设置
- 范围与设计
- 场景库、MoSCoW、蓝图评审记录
- 原型演示与决议清单
- 数据与集成
- 主数据字典、质检标准、Mock计划
- 接口清单、时序图、错误处理策略
- 测试与质量
- 测试计划、覆盖率、缺陷SLA
- 性能与安全基线
- 培训与变更
- 角色课程、微课、SOP
- 沟通计划与采纳率指标
- 切换与运维
- 切换Runbook、回退演练
- 超关怀KPI、运维移交
甘特骨架(里程碑点):
- 周0 启动
- 周2 范围冻结
- 周6 原型通过
- 周12 SIT完成
- 周16 UAT签收
- 周18 上线准备评审
- 周20 上线与超关怀
总结与建议:
- 以端到端场景为纲,联合数据治理、接口解耦与并行化推进,是压缩实施时长、提升上线质量的最短路径。
- 坚持“每阶段有退出准则”,以数字化看板管理缓冲消耗和风险热力,避免盲目赶工与隐性延期。
- 工具即方法:用简道云ERP系统搭建项目治理一体化台账,缩短沟通链路、固化最佳实践,确保可复用、可审计、可持续改进。
最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p
精品问答:
ERP系统实施时间一般需要多久?
我最近在考虑引入ERP系统,但听说实施时间差异很大,具体要多久才能完成?了解ERP系统实施时间对项目规划很重要,我想知道通常需要多长时间才能实现高效管理。
ERP系统实施时间通常在3到12个月之间,具体取决于企业规模、业务复杂度和系统定制需求。一般中小型企业实施时间为3-6个月,大型企业可能需要9-12个月。通过合理的时间规划和阶段划分(需求分析、系统设计、测试上线),可以确保项目按期完成,实现高效管理。
如何制定科学的ERP系统实施时间规划?
我在做ERP系统实施计划时,感觉时间安排不合理导致进度延误。想了解有哪些科学的方法或步骤,可以帮助我制定切实可行的时间规划?
制定科学的ERP实施时间规划应包括:1) 明确项目里程碑和关键节点;2) 采用甘特图或项目管理工具可视化时间线;3) 预留缓冲时间应对突发问题;4) 分阶段验收确保质量。以某制造企业为例,通过甘特图规划,实施周期从原来的9个月缩短到7个月,效率提升22%。
怎样通过时间规划实现ERP系统实施的事半功倍?
我听说合理的时间规划能让ERP实施事半功倍,但具体怎么做才能达到这个效果?我希望了解时间管理如何直接影响项目效率和成果。
通过细化任务分解、明确责任人和时间节点、定期评估进度,能最大化ERP系统实施效率。比如,将整个实施周期拆分为需求收集、系统配置、测试和培训四个阶段,每阶段设置具体目标和时间表,能减少返工率30%以上,显著提升项目成功率和管理效能。
ERP系统实施时间规划中常见的风险有哪些?如何规避?
我担心ERP实施时间规划中会遇到哪些风险,特别是时间超支和资源浪费方面。想了解常见风险及应对策略,避免项目延期和成本增加。
ERP实施时间规划常见风险包括需求变更频繁(占比35%)、资源调配不足(占比25%)、沟通不畅(占比20%)等。规避策略:1) 采用敏捷开发适应需求变化;2) 提前确认资源并落实负责人;3) 建立高效沟通机制。某零售企业通过风险管理,项目延期率从40%降至12%,有效控制成本与时间。
