ERP系统模块关系详解:如何避免管理误区?ERP系统模块关系详解,避免管理误区有哪些?
摘要:要避免ERP管理误区,关键在于把模块关系理顺并以端到端流程驱动落地:1、统一主数据并建立跨模块RACI责任矩阵、2、围绕O2C/P2P/P2M/R2R编排端到端流程与关账节奏、3、以三流合一对账机制(业务流、物流、资金流)闭环、4、通过标准化+配置优先替代过度定制、5、以数据质量KPI和审计轨迹持续治理。这五点直接对应典型误区(模块孤岛、账物不一致、权限错配、接口黑盒、报表脱节),按蓝图-主数据-原型-UAT-模拟关账-切换-稳定化分阶段推进,结合“简道云ERP系统”等可配置平台可显著降低试错成本与实施风险。简道云ERP系统官网: https://s.fanruan.com/2r29p;
《ERP系统模块关系详解:如何避免管理误区?ERP系统模块关系详解,避免管理误区有哪些?》

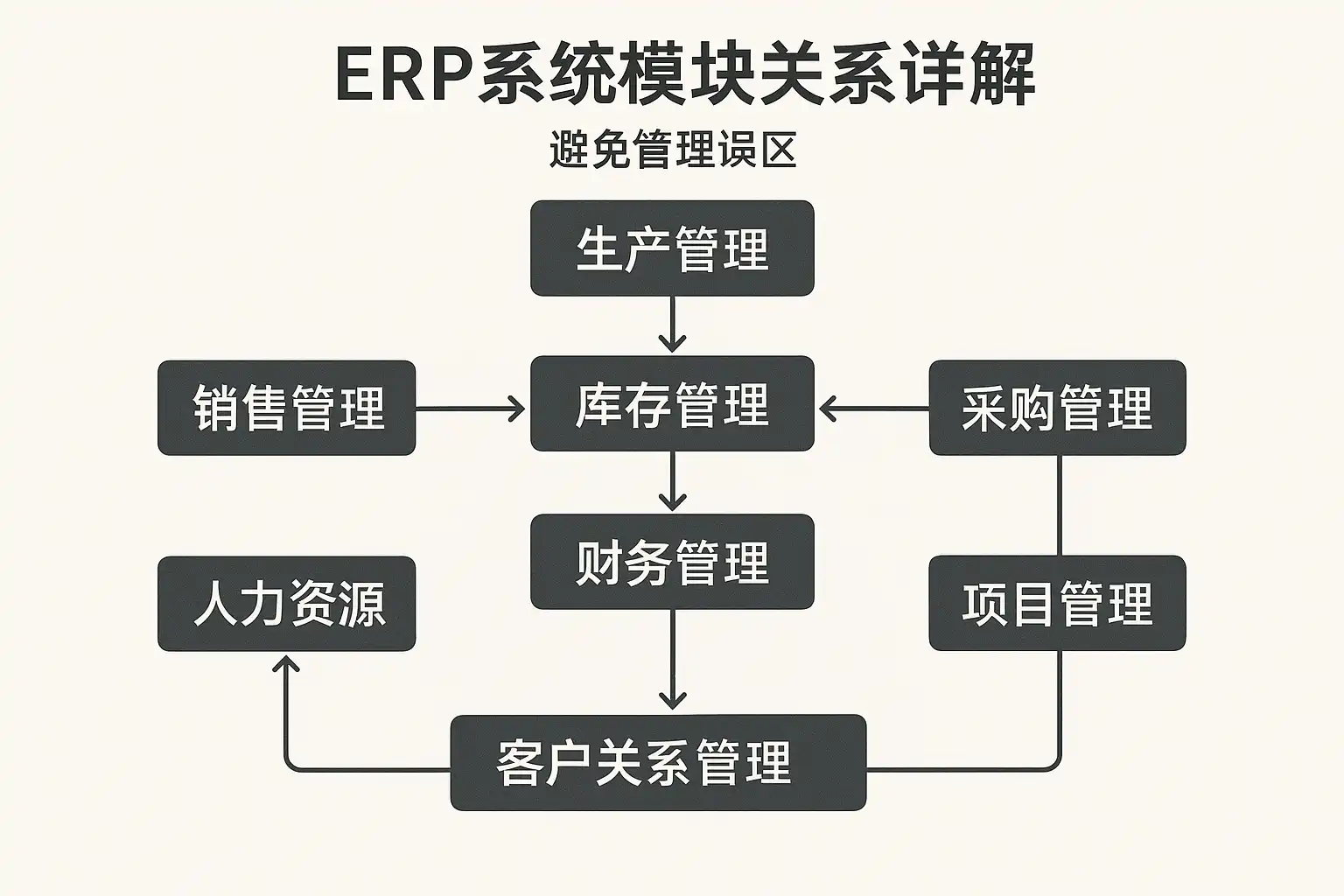

一、模块全景与关系图谱
要点:
- 核心模块:主数据管理(MDM)、销售(SD/CRM)、采购(MM/SRM)、库存与仓储(IM/WMS)、生产制造(PP/MES)、成本与财务(CO/FI)、项目(PS)、设备资产(EAM/FA)、人力(HR)、报表与分析(BI)。
- 贯穿对象:物料、BOM、工艺路线、客户/供应商、价格与条款、仓位批次序列号、科目字典、组织与权限。
- 关系原则:主数据“唯一真源”、单据驱动库存与会计、状态机控制流程、消息与接口同步边界系统。
模块关系与依赖总览(示意):
| 模块 | 关键主数据 | 前置依赖 | 主要输出 | 常见接口/交换 |
|---|---|---|---|---|
| 主数据MDM | 物料、BOM、客户/供应商、科目 | 组织架构/编码规则 | 标准主数据 | 同步至SD/MM/PP/FI |
| 销售SD/CRM | 客户、价目、信用 | MDM、财务信用政策 | 订单/发货/应收 | 电商/OMS、物流WMS |
| 采购MM/SRM | 供应商、价目、合同 | MDM、预算 | 采购订单/收货/应付 | 电商招采、质检 |
| 库存IM/WMS | 仓位、批次/SN | MDM | 入库/出库/移库、库存账 | MES、物流、条码 |
| 生产PP/MES | BOM、工艺、工时 | MDM、计划 | 工单、报工、WIP | 设备、SCADA、质检 |
| 财务FI/CO | 科目、核算维度 | MDM、SD/MM/PP单据 | 凭证、成本核算、报表 | 银企直连、税务 |
| 报表BI | 维度模型、指标KPI | 全域数据血缘 | 指标/看板 | 数据仓库/湖 |
关系图谱要义:
- 物料/BOM/工艺是生产与成本的“三件套”,与库存批次管理紧密耦合。
- 销售/采购单据状态驱动库存数量与会计凭证;质检节点影响是否可用。
- 计划→工单→领料→报工→入库→结转→成本核算是制造闭环;任一环节缺口将导致账物不一致。
- BI只读,不反向改数;以数据血缘与快照层保障可追溯。
二、端到端流程链路与控制点(O2C/P2P/P2M/R2R)
一、订单到收款(O2C)
- 步骤:报价/合同→销售订单→备料与发货→开票→收款→对账/结算→坏账计提。
- 控制点:
- 价格与折扣来源于价目表与审批流;信用额度/逾期锁单。
- 发货过账自动触发会计分录(收入/成本/存货结转),批次/序列号追溯。
- 对账单回签+回款分配策略(自动/手工)+差异处理(短溢装、价税差)。
- 关键指标:OTIF、应收周转天数DSO、开票准确率、退货率。
二、采购到付款(P2P)
- 步骤:请购→比价/寻源→采购订单→收货/质检→入库→发票三方匹配(PO/GR/INV)→付款。
- 控制点:
- 供应商资质与黑名单;合同条款继承至PO。
- 质检放行影响可用库存;不合格处理(退货/让步/返工)。
- 三方匹配容差策略;预付款清账;付款审批与预算控制。
- 关键指标:PO按期履约率、合格率、应付周转DPO、价格偏差率。
三、计划到制造(P2M)
- 步骤:需求收集→主生产计划MPS→物料需求计划MRP→工单排程→发料与报工→入库→成本核算。
- 控制点:
- MPS锁定窗口与版本;MRP参数(批量、提前期、安全库存)。
- 领料策略(定额倒冲/实发)与报工完工率;工序质检。
- 在制WIP管理与成本要素(材料/人工/制造费用)分摊规则。
- 关键指标:计划达成率、直通率FPY、MRP准确率、单位成本偏差。
四、记录到报告(R2R)
- 步骤:日常记账→期间结转(存货、制造成本、折旧)→内部对账→关账→管理/法定报表→审计。
- 控制点:
- 凭证由业务单据自动生成为主,人工分录需有事由与附件。
- 月末冻结+重开权限;多账簿(管理/法定)与多维核算一致性校验。
- 外部对账(银企直连)与税务申报联动。
- 关键指标:关账周期、对账差异率、审计问题数。
三、常见管理误区与治理动作
| 误区 | 典型症状 | 后果 | 根因 | 治理动作 | 验收指标 |
|---|---|---|---|---|---|
| 模块孤岛 | 各部门用Excel二次台账 | 数据矛盾 | 无端到端流程图 | 绘制O2C/P2P链路;统一单据源 | 二次台账清零率>90% |
| 主数据不一致 | 同物多码、价目混乱 | 订单/成本错 | 编码无规则、无唯一真源 | MDM主导+编码规则+RACI | 物料重复率< 0.5% |
| 权限错配 | 任意越权改价 | 内控失效 | 未做SoD | 岗位权限矩阵+审批流 | 高风险操作全留痕 |
| 账物不一致 | 库存、会计对不上 | 审计风险 | 单据不闭环 | 三流对账+月结冻结 | 差异率< 0.2% |
| 接口黑盒 | 同步延迟/丢单 | 业务中断 | 没有监控与补偿 | API可观测+重试补偿 | 接口成功率>99.9% |
| 过度定制 | 升级困难 | 运维成本高 | 需求未分层 | 配置优先、插件化 | 无代码行覆盖>70% |
| 报表脱节 | 口径多版本 | 决策失真 | 无数据血缘 | 指标字典+血缘 | 指标一致性>98% |
四、主数据治理与权限责任矩阵
要点:
- 命名/编码:物料(品类-规格-材质-版本)、客户/供应商(地区-类型-序号)、科目(层级编码),保证唯一、可读、可扩展。
- 生命周期:创建→审核→生效→变更→冻结→归档;变更需影响评估与生效时间点。
- 质量校验:必填校验、字典校验、跨字段逻辑校验(如税率与发票种类)、重复检测。
- 权限RACI:数据所有者(业务)、数据管理员(IT/MDM)、审批人(管理层)、使用人(模块角色)。
- 版本与基线:BOM/工艺版本号+生效区间;成本滚动需锁版本。
主数据关键控制表:
| 主数据项 | 唯一性规则 | 变更流程 | 质量校验 | 影响系统 |
|---|---|---|---|---|
| 物料 | 类别+规格+版本唯一 | 工程/质量双审 | 单位、税率、批次/SN | SD/MM/PP/FI |
| 客户 | 税号+公司名唯一 | 法务/财务审 | 信用、结算条款 | SD/FI |
| 供应商 | 税号唯一 | 资质+合规审 | 银行账户校验 | MM/FI |
| BOM | 物料+版本唯一 | 工程变更单 | 项次/损耗校验 | PP/CO |
| 科目/维度 | 编码唯一 | 财务审批 | 借贷平衡、层级 | FI/BI |
五、三流合一的对账机制与关账节奏
- 三流对齐:业务流(单据状态)、物流(库存移动/批次)、资金流(银行流水/往来)。以单据号/批次/凭证号三键关联。
- 月结清单:
- 库存:未清PO/未清SO、在途、负库存、盘点差异。
- 制造:未完工工单WIP、倒冲未清、报工异常。
- 财务:未过账/未审核凭证、暂估、预提、汇兑。
- 自动化规则:发货过账自动收入/成本结转;收货暂估自动冲回;期末成本分摊自动分录。
- 审计轨迹:单据变更记录、审批人、时间戳、差异原因。
对账与关账步骤(建议SOP):
- 冻结业务关键操作窗口(如发货、收货)并通知。
- 执行系统内置对账报表,逐项清理差异。
- 自动分摊与成本结转;异常清单人工复核。
- 多账簿一致性校验(管理/法定/税务)。
- 关账、生成报表、归档快照、解除冻结。
六、实施路线图与里程碑控制
阶段拆解:
- 0 诊断与蓝图:现状访谈、痛点与目标KPI、端到端流程图与系统边界。
- 1 主数据治理:字典与编码、清洗去重、唯一真源、RACI与审批。
- 2 原型-迭代:先O2C/P2P、再P2M与R2R;少量核心场景打通。
- 3 集成与接口:API定义、幂等与补偿、监控与告警。
- 4 UAT与模拟关账:以生产数据样本贯穿完整月度循环。
- 5 切换与稳定化:冷/热切换方案、回退预案、超关怀期。
- 6 持续优化:指标看板、流程瓶颈、自动化拓展。
里程碑表:
| 里程碑 | DOR(就绪标准) | DOD(完成定义) | 度量 |
|---|---|---|---|
| 蓝图签署 | 流程图、RACI、KPI草案 | 范围冻结、变更机制 | 范围基线 |
| 主数据上线 | 编码规则、清洗完成 | 唯一真源启用 | 重复率< 0.5% |
| 原型通过 | 用例覆盖80%核心场景 | 跨模块走通 | 缺陷P1为0 |
| 集成完成 | API契约、UAT联调 | 监控告警上线 | 成功率>99.5% |
| 模拟关账 | 端到端跑通一个周期 | 差异可解释 | 关账≤5天 |
| 正式上线 | 培训完成、回退预案 | 无阻塞缺陷 | 业务不中断 |
七、指标体系与报表口径统一
- 指标字典:名称、口径公式、维度、粒度、刷新频率、负责人。
- 关键KPI与口径示例:
- 库存周转天数 = 365 × 平均库存/年销售成本。
- PO满足率 = 准时且完整到货行数/总行数。
- MRP准确率 = 建议数量/时间与实际领料/开工匹配率。
- 成本偏差 = 实际成本-标准成本(分解材料/人工/制费)。
- 数据血缘:源表→宽表→数据集→指标;版本与快照,确保可追溯与可复算。
- 可视化:按角色(高层/中层/一线)与场景(日报/周会/月结)分层。
八、系统选型与架构:配置优先与低代码协同
选型要点:
- 架构:云原生优先(弹性、备份、监控);支持多组织/多账簿/多币种。
- 集成:开放API、消息队列、幂等键、重试/补偿、接口可观测。
- 内控:细粒度权限、SoD冲突检测、审计日志。
- 可配置:流程引擎、表单、字段、审批、规则引擎、报表数据集。
- 升级策略:扩展点与插件化,避免核心代码分叉。
关于简道云ERP系统:
- 特性:以低代码为核心的表单/流程/报表一体化,支持主数据字典、审批流、自动化规则、跨表关联、数据权限与审计日志;可快速编排O2C/P2P/P2M/R2R场景并与外部系统对接。
- 实施策略:用它承载主数据、审批与轻量业务流,以标准ERP承载复杂核算/成本,或直接用其模板型ERP快速起步,后续按需增强。
- 官方网站: https://s.fanruan.com/2r29p;
九、典型配置示例:从零构建可控的O2C
配置步骤(以可配置平台为例,适用于简道云ERP系统):
- 主数据表:客户、物料、价目、信用政策;字段含唯一键与生效区间。
- 销售订单表:头/行结构;校验客户信用、价目、最小起订量;草稿→已审→已分配→已发货→已开票。
- 库存表/接口:仓库、仓位、批次、SN;与WMS/MES对接出入库。
- 触发器/自动化:
- 发货过账→生成出库记录和收入/成本凭证接口数据。
- 回款到账→自动匹配应收、部分匹配生成差异清单。
- 审批流:改价、超信用、异常发货走特批;动作留痕。
- 报表与对账:
- 订单履约看板:OTIF、在途、延期。
- 三流对账:订单发货-库存出库-财务收入凭证对齐。
- 权限与SoD:录单、审核、发货、开票、收款相互分离;数据域按事业部/地区隔离。
- UAT与试运行:抽取真实订单样本,模拟一个账期,从订单到收款全流程跑通。
- 接口容灾:消息重试、死信队列、告警;人工补单工具。
配置检查清单:
- 必填项和唯一性校验上线;逻辑校验覆盖主风险(价格越权、信用超限)。
- 状态机不可逆或受控逆转;每个状态限定可执行动作。
- 审批路径可配置且有替补机制;审计日志全记录。
- 报表口径文档化并固化到系统字典。
十、制造与成本的关键落点
- 标准成本体系:以BOM×工艺×工时形成标准成本,月度滚动;材料/人工/制造费用分摊规则明确(机器小时/人工小时/产量)。
- 领料策略:定额倒冲用于稳定工艺;对关键高价料用实发+批次追溯。
- 在制WIP:工序完工点确认;半成品库与工序间转移单据化。
- 产能与排程:约束式排程(设备/人/物料),锁定窗口与加急优先级。
- 质检:来料/过程/成品三检;不合格闭环与让步;质检影响结算与放行。
- 库存结账:期末冻结、暂估冲回、成本结转;盘盈盘亏审批与原因分析。
十一、风险、合规与可观测性
- SoD冲突矩阵:录单/审批/记账/支付隔离;关键权限双人复核。
- 审计:完整审计轨迹、日志留存周期、原始凭证影像化。
- 合规:税率/发票联动、隐私与数据跨境合规。
- 备份与恢复:RTO/RPO目标、演练;关键接口降级策略。
- 可观测性:接口成功率、延迟、重试次数;批处理时窗与队列长度;实时看板。
十二、如何用制度与数据闭环避免误区
- 制度:流程管理办法、主数据管理办法、权限管理制度、关账SOP、指标口径字典。
- 数据:对账报告、差异解释、指标KPI看板、数据血缘、QA例行巡检。
- 文化与培训:角色手册、应急预案演练、上线后“超关怀”与周报机制。
- 外部生态:银企直连、税务、物流、IoT接口,均需统一监控与告警。
十三、落地行动清单(30-60-90天)
- 0-30天:完成现状诊断与蓝图;确定O2C/P2P两条线试点;主数据编码方案与清洗启动;KPI与指标字典初稿。
- 31-60天:搭建原型与审批流;完成关键接口与单据自动分录;UAT与小批量试运行;三流对账报表上线。
- 61-90天:模拟关账一个周期;修正成本分摊与库存结账;上线与稳定化;统计指标并复盘改进。
十四、总结与建议
- 结论:避免ERP管理误区的根本,是以主数据为基座、端到端流程为骨架、三流对账为底线、权限与审计为护栏、指标与数据血缘为指南。落实在实施上,就是蓝图清晰、配置优先、持续监控与复盘。
- 建议与下一步:
- 立即梳理O2C/P2P/P2M/R2R四条链路,标注控制点与KPI。
- 建立主数据唯一真源与RACI,冻结编码规则。
- 用可配置平台(如简道云ERP系统)先搭建原型与审批流,快速验证口径与接口。
- 在上线前完成“模拟关账+三流对账”彩排,把风险关在生产外。
- 上线后以指标看板驱动优化,保持版本与口径一致。
最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p
精品问答:
ERP系统模块关系中,哪些模块是核心,如何合理配置以避免管理误区?
我在使用ERP系统时,发现不同模块之间的关系很复杂,特别是核心模块的配置让我很困惑。如何识别和合理配置核心模块,才能避免因为模块配置不当导致的管理误区?
ERP系统的核心模块通常包括财务管理、供应链管理、生产制造和人力资源管理。合理配置这些模块,需要根据企业实际业务流程进行定制,确保数据流和业务流的顺畅对接。案例显示,企业通过优化财务与供应链模块的协同,库存周转率提升了25%,有效避免了因模块孤立带来的管理盲点。建议采用模块权限分级和流程自动化,进一步减少人为操作失误,实现管理效能最大化。
ERP系统模块关系错综复杂,如何通过流程梳理避免管理误区?
我注意到ERP系统中各模块之间的流程关系非常复杂,流程不清晰时容易出现管理漏洞。有没有科学的方法来梳理这些模块流程,避免因流程混乱导致的管理失误?
梳理ERP系统模块关系的流程,建议采用流程图和RACI矩阵工具。通过绘制模块间的数据流和责任分配图,明确每个模块的输入输出和责任主体。例如,使用流程梳理工具后,一家公司发现其订单处理流程中的模块衔接环节减少了30%的延误,显著降低了管理误区的发生概率。定期开展流程评审和优化,是保证模块关系清晰、管理无误的关键。
ERP系统模块集成时常见的管理误区有哪些,如何避免?
我听说ERP模块集成时容易出现管理误区,比如数据孤岛或者权限冲突。作为管理者,我该重点关注哪些方面,才能规避这些常见问题?
ERP系统模块集成常见管理误区包括数据重复录入、权限配置不合理及缺乏统一标准。避免这些误区,需实施数据标准化策略,统一权限管理体系,并利用中间件实现模块间高效数据同步。根据统计,采用集成中间件的企业,其数据准确率提升了40%,权限冲突减少了60%。此外,建立跨部门沟通机制,有助于及时发现并解决集成过程中产生的管理盲点。
如何通过数据驱动的方式优化ERP系统模块关系,避免管理误区?
我想通过数据分析优化ERP系统中模块的关系配置,减少管理错误。但不太清楚具体哪些数据指标最重要,如何利用数据驱动决策?
数据驱动优化ERP模块关系,关键指标包括模块间的数据同步频率、错误率、响应时间及用户满意度。案例中,某制造企业通过监控模块间接口调用频率和错误日志,发现供应链模块响应时间过长,及时调整提升系统性能,库存准确率由85%提升至95%。建议构建实时数据监控平台,结合KPI指标进行定期评估,通过数据分析持续优化模块协同,最大限度避免管理误区。
文章版权归"
转载请注明出处:https://www.jiandaoyun.com/nblog/408114/
温馨提示:文章由AI大模型生成,如有侵权,联系 mumuerchuan@gmail.com
