ERP系统模块构成详解,采购管理如何实现优化?
摘要:要搭建高效ERP,模块构成应围绕“端到端业务链条+财务闭环”。采购管理的优化关键在于:1、以统一主数据和计划驱动为核心,打通“计划-采购-库存-财务”数据流;2、通过分层策略(分类分供、价格协议、ROP/EOQ/安全库存)与三方匹配,降低成本并控风险;3、建立可度量KPI与持续改进机制,基于流程与算法双轮驱动实现稳定交付与现金效率提升。简道云ERP系统可快速搭建采购与审批、对账与看板,结合表单、流程与API集成,加速落地。官网地址: https://s.fanruan.com/2r29p;
《ERP系统模块构成详解,采购管理如何实现优化?》

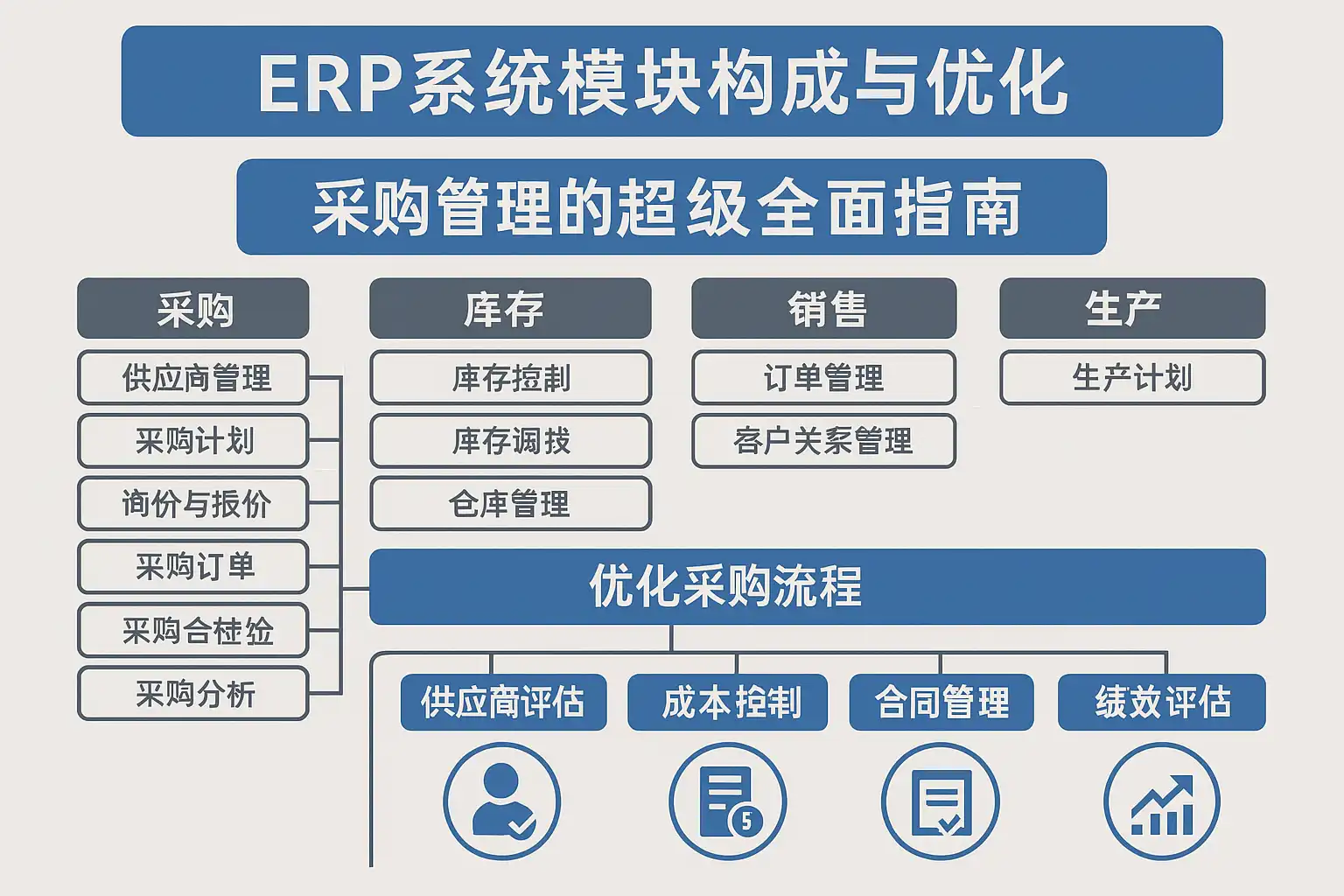

一、ERP系统模块全景与边界
- 核心思想:以主数据标准化为起点,形成“计划-采购-库存-生产-销售-财务”闭环;将协同(供应商/移动端)与分析(BI)横向覆盖。
模块全景与职责说明(核心对象/单据)
| 模块 | 核心职责 | 典型对象/单据 |
|---|---|---|
| 主数据管理 | 统一编码与属性、生命周期管理 | 物料、供应商、客户、BOM、仓库、工艺、价格清单 |
| 计划(MPS/MRP/DRP) | 以需定产定购,生成采购/生产建议 | 需求预测、主生产计划、物料需求计划、分发计划 |
| 采购管理 | 询比价、合同/订单、到货、退换、对账 | 采购申请、询价单、比价单、价格协议、采购订单(PO) |
| 供应商协同 | 资质准入、绩效评估、ASN/对账 | 供应商档案、资格文件、评分卡、ASN |
| 库存与仓储 | 入库、出库、盘点、批次/序列 | 收货、质检、入库、调拨、盘点、批次台账 |
| 质量管理 | 来料/过程/出货质检与处置 | IQC、检验单、不合格处置、8D |
| 生产制造 | 工单、领料、报工、在制品 | 生产工单、工序报工、领退料 |
| 销售与分销 | 订单、发货、退货、应收 | 销售订单、发货单、回款 |
| 财务与成本 | 三方匹配、应付/应收、总账、成本核算 | 发票、应付凭证、费用分摊、成本结转 |
| 项目/资产 | 项目预算与执行、资产台账 | 项目WBS、资产卡片 |
| 报表与BI | KPI与看板、审计追溯 | 采购成本分析、交期达成率、库存周转 |
| 移动/审批/低代码 | 表单、流程、提醒、集成 | 移动审批、消息、API、Webhook |
边界说明:
- ERP侧重“交易与核算”与“主流程标准化”;个性化协同、复杂策略与高级分析往往通过低代码平台或数据中台补强。
- 采购优化的关键在打通“需求→采购→收货→对账→付款”的数据一致性与可追溯性。
二、模块间的数据流与关键集成点
典型数据流:
- 需求侧:MPS/MRP/预测或项目需求生成“采购申请(PR)”→审批→采购订单(PO)。
- 供应侧:PO→供应商确认→提前发货通知(ASN)→到货/质检→入库→三方匹配(PO/GR/发票)→应付→付款。
- 质量闭环:IQC判定→合格入库/退货/让步接收→供应商8D改善对接。
- 财务闭环:价格差异、运保杂费、税率处理→应付/总账自动化→成本归集。
关键集成点:
- 与SRM/供应商门户:在线报价、送货排程、对账确认。
- 与WMS:收货、上架、批次与库位。
- 与PLM/MDM:物料与BOM主数据、工程变更。
- 与AP/费用:发票影像/OCR、三方匹配、预付款冲销。
- 与BI:采购成本、价格趋势、交期/质量可视化。
三、采购优化的目标与KPI体系
- 成本与现金:
- 采购价格偏差率(PPV)=(实际价-标准价)/标准价
- 应付周转天数(DPO)= 应付账款/日均采购额
- 交付与库存:
- 到货准时率(OTD)= 准时到货行数/总到货行数
- 缺货率 = 缺货天数/期间天数 或 缺货次数/需求次数
- 库存周转天数(DOH)= 平均库存/日均出库
- 质量与合规:
- 来料合格率(IQC Pass)= 合格批次/检验批次
- 三方匹配一次通过率 = 一次匹配通过单据/总匹配单据
- 流程效率:
- PR→PO周期、PO→GR周期、例外审批时长、对账关账周期
KPI分层:
- 经营级:采购总成本(含总拥有成本TCO)、DPO、DOH、OTD。
- 过程级:PR→PO时效、价格协议覆盖率、紧急采购占比。
- 供应商级:评分卡(价格、交期、质量、协同、合规)。
四、采购业务全流程与常见变体
| 流程类型 | 步骤 | 关键控制点 |
|---|---|---|
| 标准采购 | 需求/PR→询比价→PO→ASN→收货/质检→入库→对账→付款 | 分权审批、价格协议、三方匹配、例外处理 |
| 备货/预测采购 | 预测→框架协议→分批下PO | 预测准确性、协议价阶梯、安全库存 |
| VMI/寄售 | 供应商补货→消耗结算 | 库存归属、结算周期、消耗凭证 |
| 外协/委外 | 外协订单→发料→来料成品→结算 | 投料核算、损耗控制、工价 |
| 工程试制/小批量 | 快速询价→临时PO→快速收货 | 临时供应商、一次性物料、风险豁免 |
| 间接物资/MRO | 目录采购→电商/商城→对账 | 目录管理、预算控制、发票归集 |
注意事项:
- 框架协议优先:对高频A类物料采用框架价与价格条款,减少逐单比价成本。
- 寄售/VMI:转移库存风险,明确账务与资金边界(消耗即结算)。
五、采购优化方法论:策略×流程×数据×系统×组织
- 策略层:
- 分类分供:Kraljic矩阵(杠杆/瓶颈/战略/常规)确定策略与谈判强度。
- 价格治理:年度协议、阶梯价、指数联动(例如金属LME+加工费)。
- 竞价机制:多轮询比价、盲竞价、总拥有成本TCO评估。
- 流程层:
- 标准化单据与编码、阈值化审批、例外闭环(差异单、红黄灯提醒)。
- 三方匹配(PO/GR/INV)+价税分离+费用分摊(运保杂费摊入)。
- 数据层:
- 主数据黄金标准:编码规范、计量单位换算、供应商黑白名单。
- 价格治理数据湖:分物料、供应商、时间、区域的价格基线与波动。
- 系统层:
- 自动化:MRP建议→批量PO、ASN导入、OCR发票、自动分摊费用。
- 看板分析:按供应商/工厂/品类的OTD、IQC、PPV与异常热力图。
- 组织层:
- 采购分工:策略采购(品类管理)/执行采购/供应商质量(SQE)/数据分析。
- 绩效对齐:KPI与奖惩绑定(成本、交期、质量、合规)。
六、参数与算法:让系统“会算”
- 安全库存(SS)
- 随机需求模型:SS = Z×σL(Z为服务水平系数,σL为需求在补货周期内的标准差)
- 随机供期模型:SS = Z×√(σD²×L + D²×σL²)
- 订货点(ROP)
- ROP = d×L + SS(d为单位时间需求,L为补货提前期)
- 经济订货量(EOQ)
- EOQ = √(2DS/H)(D为年需求,S为每次订货成本,H为单位年持有成本)
- ABC/XYZ分类
- A类(金额前70-80%):严控参数与审批;B类:常规控制;C类:简化流程
- X(需求平稳)、Y(中等波动)、Z(高度波动),决定预测与安全库存策略
- 交期承诺与排程
- 供应商能力模型:历史OTD、产能窗口、假期日历;系统依据能力给出最早可交期。
- 价格基线与指数联动
- P(t)=Index(t)×α + 加工费 + 物流/关税;系统每期自动校正协议价。
实施要点:
- 先建立标准化参数模板与仿真环境,再上线生产;逐步切换品类与仓库,避免“大爆炸”。
七、主数据与供应商管理的落地
- 主数据治理
- 编码:物料=类目+关键特性+序列,禁止自由文本;单位与换算表一体化。
- 价格主数据:标准价、协议价、生效区间、币种与税码。
- 供应商全生命周期(S2C→S2P)
- 准入:资质收集、风险审查、合规承诺
- 评估:季度评分卡、质量与交付审核、整改计划
- 退出:终止协议、尾款结清、数据归档
供应商评分卡示例(权重可调)
| 维度 | 指标 | 权重 | 数据来源 |
|---|---|---|---|
| 价格 | PPV、价格稳定性 | 30% | 价格主数据、PO |
| 交期 | OTD、紧急响应 | 25% | 收货、ASN |
| 质量 | IQC合格率、PPM、不合格整改周期 | 25% | 质检、不合格单 |
| 协同 | ASN准确率、回传时效、门户活跃度 | 10% | 门户、接口日志 |
| 合规 | 合同/发票一致、审计问题数 | 10% | 合同、AP、内控 |
八、审批与风控:速度与安全的平衡
- 分权与阈值
- 按金额/品类/紧急程度设置审批路径;协议内物料走快捷通道,协议外触发比价与加签。
- 三方匹配策略
- 标准匹配:数量/价格/税码一致;容差:±2%或±X金额内自动放行;超容差触发例外。
- 反舞弊与审计
- 黑白名单、关联方识别、拆单预警、异常价格波动报警、重复发票校验。
- 发票与费用
- OCR解析→税码校验→自动分摊至物料/成本中心→异常待办。
九、实施路径与项目落地
- 里程碑
- 蓝图设计→主数据治理→试点品类→扩展上线→绩效回顾与迭代
- 数据迁移
- T-1天库存快照、在途PO导入、价格协议与供应商档案清洗
- UAT与培训
- 典型场景脚本:标准采购、退换货、费用分摊、VMI结算、三方匹配异常
- 成功要素
- 自上而下的KPI承诺、跨部门RACI、周会看板、上线后两周日结日报异常池
十、与简道云ERP系统的结合与实践
- 适配场景
- 快速构建采购申请/比价/审批表单,移动端秒级发布;对接现有ERP的PO/GR/AP接口。
- 供应商门户轻量化搭建:在线报价、ASN上传、对账确认。
- 可视化看板:PPV、OTD、IQC、例外任务流转。
- 技术要点
- API/Webhook:PR创建→触发流程→审批通过→回写ERP生成PO;收货→触发IQC→结果回写。
- 数据校验:表单级必填规则、取数校验(价税、合同条款、生效期)。
- 安全与合规:权限到字段/行级、全链路操作日志。
- 价值
- 周期缩短、例外闭环、低成本试点与快速迭代。
- 参考地址(含模板与演示):简道云ERP系统官网地址: https://s.fanruan.com/2r29p;
十一、案例成效(示例化)
- 制造业A:电子元件
- 动作:A类物料框架协议+指数联动;ROP+安全库存;ASN+IQC自动判定;三方匹配容差策略。
- 成效:PPV下降4.8%;OTD从91%→97%;DOH下降7天;对账关账周期从T+7到T+3。
- 电商B:MRO/包材
- 动作:目录采购+电商对接;预算控制;发票OCR与自动分摊;供应商评分卡月度淘汰制。
- 成效:PR→PO周期缩短62%;异常发票率-85%;紧急采购占比从18%→6%。
十二、常见误区与纠偏
- 只追低价不算TCO:忽视物流、质量成本与交期风险→建立TCO模型与指数联动。
- MRP“全部自动下单”:主数据不稳导致放大牛鞭效应→先清洗主数据与参数仿真。
- 三方匹配“一刀切”:无容差导致阻塞→设定金额/比例容差与自动放行。
- KPI失衡:成本KPI压制质量/交期→平衡计分卡并用红线约束(IQC与OTD底线)。
- 低代码“只替代ERP”:定位错误→与ERP分工协同,承载审批/协同与轻量化门户。
十三、优化清单与落地步骤
- 第1周:盘点流程与KPI、梳理主数据标准与价格主数据模型。
- 第2-3周:搭建简道云采购申请/询比价/审批模板;串接ERP的PO/GR接口与消息回调。
- 第4-5周:参数仿真与小范围试点(1个仓+2个品类);上线VMI或框架协议试点。
- 第6-8周:扩面到A/B类物料;建立评分卡与看板;审视容差策略与例外规则。
- 第9-12周:财务侧三方匹配与OCR发票全量上线;季度复盘KPI与谈判策略更新。
优化对照表:措施→影响KPI→预期幅度(视行业基线而定)
| 措施 | 影响KPI | 预期幅度 |
|---|---|---|
| 框架协议+阶梯价 | PPV、DPO | PPV -2% |
| ROP+SS+EOQ | OTD、DOH、缺货率 | OTD +2 |
| ASN+IQC自动化 | OTD、IQC、对账周期 | OTD +1 |
| 三方匹配容差 | 对账一次通过率 | +20~40pp |
| 供应商评分卡淘汰 | 质量/交期稳定性 | 异常批次 -30~50% |
结语与行动建议:
- 先立标准(主数据/流程/参数),再谈算法与自动化;以KPI为牵引,聚焦A类物料与关键供应商试点。
- 用低代码平台快速搭建“申请-审批-协同-看板”,用ERP承载“交易-核算-成本”,二者互补。
- 每季度进行价格与交付复盘,基于数据更新协议与参数,形成PDCA的持续改进闭环。
- 建议立即从“价格主数据治理”“三方匹配容差策略”“PR→PO审批瘦身”三件事入手,2-3个月可见度量成果。
最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p
精品问答:
ERP系统中采购管理模块包括哪些核心功能?
我最近在了解ERP系统,尤其是采购管理模块,但不太清楚它具体包含哪些核心功能。采购管理模块的主要组成部分是什么?它们分别起到什么作用?
采购管理模块是ERP系统的重要组成部分,主要包括以下核心功能:
- 供应商管理:维护供应商信息,评估供应商表现,保障采购质量。
- 采购计划:根据需求预测和库存水平制定采购计划,避免缺货或积压。
- 采购订单管理:实现采购订单的创建、审批及跟踪,提高采购流程透明度。
- 入库管理:管理采购物料的验收、质检及入库操作,确保物料质量。
- 采购结算:处理采购发票和付款,确保财务准确无误。 案例:某制造企业通过优化采购计划功能,减少了15%的库存积压,提升了资金周转率。
如何通过ERP系统优化采购管理流程提升效率?
作为企业采购负责人,我想知道如何利用ERP系统优化采购管理流程,从而提升采购效率和降低成本。具体有哪些方法和技术手段可以实现?
通过ERP系统优化采购管理流程,可以从以下几方面入手:
| 优化措施 | 具体作用 | 预期效果 |
|---|---|---|
| 自动采购计划 | 基于历史数据和需求预测自动生成计划 | 降低人工错误,提升计划准确性 |
| 供应商评估系统 | 通过数据分析评估供应商绩效 | 优选优质供应商,降低采购风险 |
| 采购订单自动化 | 自动生成和审批采购订单 | 缩短订单处理时间,提升响应速度 |
| 电子化合同管理 | 合同电子存储和管理 | 减少合同纠纷,提高合规性 |
案例数据显示,采用自动采购计划的企业,采购周期平均缩短了20%,采购成本降低了8%。
ERP采购管理模块如何实现供应链协同?
我想了解ERP系统中的采购管理模块是如何帮助企业实现供应链上下游的协同工作的?具体功能有哪些?能否通过案例说明?
ERP采购管理模块通过以下功能实现供应链协同:
- 实时数据共享:采购订单和库存信息实时同步,供应商和企业可以即时获取需求变化。
- 供应商门户:供应商可在线查看订单状态及交货计划,提升沟通效率。
- 需求预测协同:基于销售和生产数据,采购和供应商共同制定采购计划。
- 物流跟踪集成:采购物料运输状态实时跟踪,保证及时交货。
案例:某零售企业通过供应商门户功能,实现了订单处理时间缩短30%,供应商交付及时率提升至95%。
采购管理模块的数据分析功能如何助力决策优化?
作为管理层,我希望通过ERP系统采购管理模块里的数据分析功能,做出更科学的采购决策。这个功能具体涵盖哪些内容?能否用数据说明其价值?
采购管理模块中的数据分析功能主要包括:
- 采购成本分析:统计各类物料采购成本变化趋势,发现成本异常。
- 供应商绩效分析:量化供应商交付准时率、质量合格率等关键指标。
- 库存周转率分析:监控库存流转速度,避免资金占用过多。
- 采购周期分析:分析从下单到收货的时间,发现流程瓶颈。
数据显示,利用数据分析功能的企业,采购成本平均下降7%,供应商准时交付率提升了12%。这些数据有效支持了采购策略的调整和优化。
