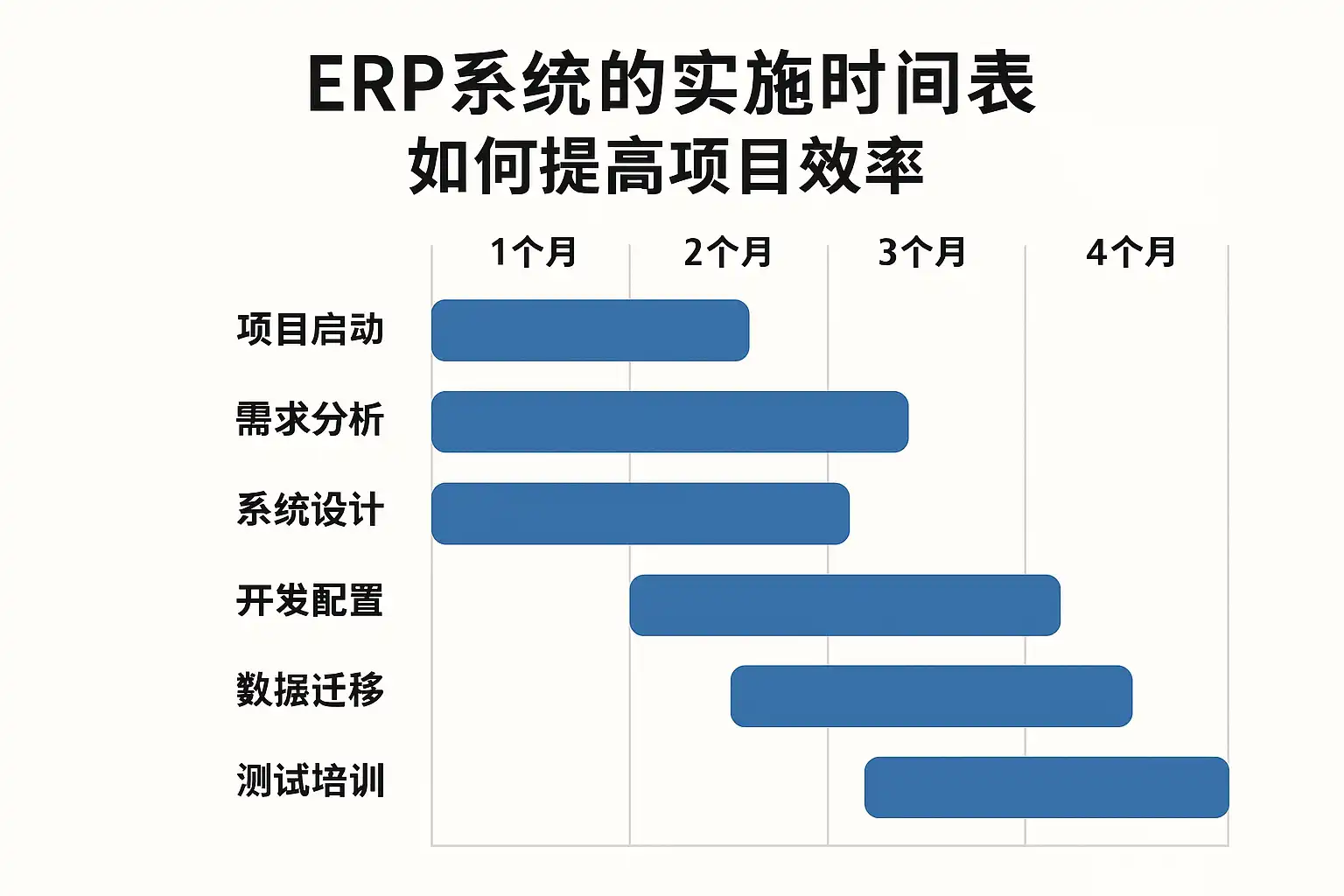

ERP系统实施时间表详解,如何快速提升项目效率?

要在可控周期内落地ERP并提升效率,答案是:以标准化为轨、用里程碑驱动并行推进。核心举措是:1、范围冻结与目标可量化;2、里程碑+关键路径管理;3、主数据前置治理;4、敏捷迭代与试点先行;5、可视化看板驱动协同。依此制定周级时间表,通常12–24周可完成核心模块上线;复杂集团可分波次,每波8–12周,滚动交付、风险可控。

《ERP系统实施时间表详解,如何快速提升项目效率?》

一、实施时间表总览:阶段、周期与里程碑

目标是把“要做什么、何时完成、谁负责”具体化到周。典型中型项目(财务+采购+库存+销售)在12–24周完成首波上线,随后进入巩固与优化。

  • 时间节拍建议:周为最小排程单位,双周为评审节拍,月为里程碑评审点。
  • 管理原则:范围冻结(MVP)、关键路径优先、能配不改(Fit-to-Standard)、尽量并行、试点先行。

以下为通用时间表与关键产出:

阶段划分与典型周期(以周计)

阶段周数核心里程碑关键产出并行要点
0. 启动与准备2–4项目章程批准、RACI完成章程、范围清单、计划基线、沟通计划供应商准备、环境申请
1. 蓝图与范围冻结3–6To-Be蓝图签署、范围冻结蓝图、差距清单、配置清单主数据口径统一
2. 配置与快速原型6–10原型演示通过配置项、接口草案、原型培训资料草案
3. 数据治理与迁移4–6首轮全量试迁成功主数据标准、清洗脚本、对账规则与测试并行
4. 测试(SIT/UAT)4–6UAT通过、Go-Live决策端到端脚本、缺陷闭环压测与性能优化
5. 培训与变更3–5关键用户/一线考核通过角色矩阵、SOP、视频试点门店/车间演练
6. 切换与上线1–2切换完成、上线成功切换清单、回退预案、上线公告24/7值守
7. 稳定与优化2–4验收、KPI达标持续改进清单、二期范围成本/收益复盘

加速提示:

  • 范围控制MVP:只上最小可用流程,次要需求进入二期Backlog。
  • 蓝图阶段输出可演示原型,减少文档反复。
  • 数据治理前置到阶段1,避免后期“卡脖子”。

二、快速提升项目效率的五个抓手

  • 抓手1:范围冻结与需求分级
  • 将需求分为MVP(上线必需)、Should(次优先)、Could(可延后)、Won’t(暂不做)。MVP覆盖80%核心业务占用不到60%工作量。
  • 抓手2:Fit-to-Standard
  • 配置优先、少改开发。每一个自研点都需通过ROI评估与维护成本评审。
  • 抓手3:并行化交付
  • 蓝图后即启动主数据清洗、培训资料草稿与接口Mock,以并行减少关键路径时长。
  • 抓手4:敏捷节奏
  • 双周迭代:计划—开发/配置—演示—回顾,确保每两周可见成果。
  • 抓手5:可视化与例会机制
  • 看板跟踪故事点、缺陷、准入准出。每日15分钟站会,周度里程碑例会,月度Steering Committee决策。

三、角色分工与RACI矩阵(高效协同的基石)

清晰的责任划分能有效减少等待与扯皮。核心角色包括:项目发起人、项目经理(甲/乙方)、业务流程负责人(财/供/销/产)、数据治理负责人、技术架构师、测试经理、变更经理等。

RACI矩阵(节选)

工作包发起人甲方PM乙方PM业务负责人数据负责人架构师测试经理变更经理
章程与范围冻结ARCCIIII
蓝图评审IRRACCII
配置与原型ICRCIAII
主数据口径与清洗ICCCA/RCII
接口方案ICRCIAII
UAT组织IRCACCRC
培训与变更ICCCIIIA/R
切换与上线ARRCCCCC

说明:A=最终负责,R=执行负责,C=协作,I=知会。

四、关键路径、并行化与资源负载

  • 关键路径通常由“蓝图冻结→配置完成→接口联调→UAT通过→数据试迁→切换”构成。
  • 并行化策略:
  • 蓝图完成60%即可启动原型演示;原型成熟度>80%时并行编写SOP与培训演练。
  • UAT脚本提前在蓝图期草拟,测试期只需校准细节。
  • 资源负载控制:
  • 把业务关键人高峰周的参会与任务工作量控制在其总工时的30–40%,避免业务停摆。
  • 设立“缓冲任务包”(如报表优化)以对冲不可预期等待时间。

五、主数据前置治理:时间表中的决定因素

为什么要前置?70%以上的ERP延误与数据质量相关。建议:

  • 周期计划
  • 周1–2:确立主数据模型、命名规则、字段口径、去重策略。
  • 周3–6:首轮清洗与抽样校验,覆盖率≥95%、错误率≤2%。
  • 周7–10:全量试迁与对账,达成“迁入即用”的验收标准。
  • 工具与方法
  • 建立数据字典、质检规则(正则/范围/字典表)、双人复核。
  • 建立对账脚本与自动比对报表,支撑切换周快速校验。
  • 验收指标
  • 主数据完整率≥98%、关键字段标准化率≥99%、黑名单/重复率≤0.5%。

六、测试、培训与变更管理:让流程被真正用起来

  • 测试
  • SIT:接口、权限、异常流程;覆盖率≥85%,高优缺陷24小时内关闭。
  • UAT:端到端业务链路与真实数据样例;必须包含关账、盘点、退换货等高风险场景。
  • 培训
  • 关键用户训练营(情景化操作+考核通过线≥80分)。
  • 岗位化手册+短视频,覆盖常用任务与异常处理。
  • 变更管理
  • 实施“变更影响评估表”,明确角色、系统、SOP变化点。
  • 用“试点+倍增”法:一线试点2–4周,测量KPI后推广。

七、风险清单与应对策略(附可执行阈值)

风险预警信号阈值应对策略
需求膨胀Backlog持续增加新增>20%/迭代范围委员会审批、MVP锁定
数据不达标试迁失败率高错误率>5%提前复核、规则自动化、加人加班窗口
接口延误三方配合慢关键接口延期>2周提前Mock、分级联调、并行替代方案
关键人缺席周会低出勤缺席>2次/月设立备份人选、升级到SteerCo
性能瓶颈UAT卡顿关键事务>3秒SQL优化、索引、缓存与容量扩容
培训不到位一线拒绝使用错误操作>3%强制考核、上线周现场驻场

八、度量KPI与可视化看板(以数据驱动项目)

  • 交付KPI:里程碑达成率≥90%、关键路径偏差≤1周、缺陷关闭率≥95%。
  • 质量KPI:UAT通过率≥95%、回归失败率≤5%、主数据错误率≤2%。
  • 业务KPI:订单准确率≥99%、库存准确率≥98%、关账效率T+1或T+3(视行业)。
  • 看板构成:燃尽图、里程碑路线图、风险热力图、角色工时负载、缺陷趋势折线。

九、行业场景差异化时间表与要点

  • 离散制造
  • 重点:BOM/工艺、车间执行、库存批次/序列号。
  • 周期:18–28周;增加工单模拟、产能负载测试。
  • 分销/零售
  • 重点:多仓库存、价格与促销、渠道对账。
  • 周期:12–20周;接口多、压测要早做。
  • 电商
  • 重点:高并发订单、逆向物流、售后。
  • 周期:14–22周;订单峰值压测与自动化对账必做。
  • 项目型服务/工程
  • 重点:WBS、合同与结算、成本预算。
  • 周期:16–24周;财务与项目管理强耦合。

十、工具与模板:时间表、清单与系统选型

为提升效率,建议配套以下资产:

  • 时间表模板:含阶段-周数-负责人-准入准出-风险与缓冲。
  • UAT脚本库:覆盖核心交易和异常流程。
  • 数据治理工具包:数据字典模板、清洗规则、对账脚本。
  • 切换清单:停表/备份/冻结窗口/回退按钮/现场值守分工。
  • 可视化看板:里程碑、燃尽、工时、缺陷、风险四象限。

系统选型与实践:

  • 对于低代码/快速落地诉求,可考虑“简道云ERP系统”,灵活搭建流程、表单与报表,适合中小企业用MVP方式分步上线;与第三方系统的对接也可通过API与集成组件快速实现。官网地址: https://s.fanruan.com/2r29p;
  • 选型建议:先明确关键场景(订单-采购-库存-财务闭环),再验证主数据模型、性能与权限颗粒度;试点环境两周内能跑通端到端流程,基本就具备上线基础。

十一、成本与收益:TCO与ROI估算

  • 成本构成(TCO):软件订阅/许可、实施服务、人力(甲方投入)、数据治理、迁移/接口、变更与培训、运维。
  • 收益测度(ROI):
  • 库存周转天数下降10–25%,减少占用资金;
  • 发票与对账效率提升50–80%,关账周期缩短至T+1/T+3;
  • 订单履约时效提升20–40%,退货率下降5–15%;
  • 可用数据资产沉淀,为后续BI/AI提供高质量输入。
  • 回本周期:中小企业6–18个月,中大型12–24个月(视改造程度与流程成熟度)。

十二、微缩案例复盘:12周首波上线

背景:分销企业(年营收10亿),上线范围:采购-库存-销售-财务基础。

  • 周1–2:章程+范围MVP(采购到付款P2P、订单到收款O2C、仓储基础);主数据口径冻结。
  • 周3–5:蓝图+原型;第一轮主数据清洗完成60%。
  • 周6–8:配置基本完成;接口Mock对接;UAT脚本冻结;培训资料首稿。
  • 周9–10:SIT完成;首轮全量试迁;对账差异< 2%。
  • 周11:UAT通过;切换清单演练;回退方案彩排。
  • 周12:上线;48小时驻场;高频问题知识库化。 效果:库存准确率由92%升至98.5%;订单处理时效缩短30%;关账从T+7改善到T+2。

关键经验:

  • 范围委员会每周定例,新增需求100%进入Backlog;只在强制合规/强场景下破例。
  • 主数据每两天抽样复核;对账脚本自动化,大幅降低人工校验时间。
  • UAT设置“准出门槛”;高优缺陷必须24小时闭环。

十三、落地清单与行动建议

  • 一周内可做
  • 明确MVP清单(≤20条能力项),建立范围委员会与变更阈值;
  • 拉起RACI并锁定关键人投入比例;搭建可视化看板与例会节奏;
  • 启动主数据摸底与口径统一会议。
  • 一月内完成
  • 蓝图与原型演示通过;UAT脚本冻结80%;数据清洗达到首轮标准;
  • 接口方案与Mock联调完成;培训资料首稿与岗位矩阵成型。
  • 上线前两周
  • 全量试迁与对账零差异;切换清单彩排;回退方案演练;
  • 关键用户考核达标;现场驻场与应急排班表确认。
  • 上线后四周
  • 每周复盘与指标复测;收敛痛点并列入二期Backlog;
  • 完成收益度量,固化最佳实践与模板资产。

结语:以MVP+并行化为主线、数据治理为先、看板驱动协同,就能把ERP实施从“经验工程”转为“可度量工程”。按照上述时间表与清单推进,12–24周完成核心上线是可达成的;在此基础上滚动优化,持续释放ROI。

最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p

精品问答:


ERP系统实施时间一般需要多长?有哪些阶段?

我最近负责公司ERP系统的选型,想了解整个ERP系统实施时间一般需要多久?实施过程中都有哪些关键阶段?希望能有个清晰的时间框架,方便我做好项目规划。

ERP系统实施时间通常在6到12个月之间,具体时间取决于企业规模和系统复杂度。主要实施阶段包括:

  1. 需求分析(1-2个月):收集和确认业务需求。
  2. 系统设计(1-2个月):根据需求制定方案。
  3. 系统开发与配置(2-4个月):定制功能和参数配置。
  4. 测试阶段(1-2个月):功能测试、集成测试和用户验收测试。
  5. 培训与上线(1个月):员工培训及系统正式投产。

根据2023年的调研数据显示,超过65%的中型企业ERP项目都在9个月内完成,合理的时间安排有助于项目成功。

如何通过优化ERP系统实施时间表提升项目效率?

我听说合理的ERP实施时间表能大幅提升项目效率,但具体怎么做呢?有哪些方法可以缩短时间又保证质量?我想找到实用的优化策略。

提升ERP项目效率的关键是优化时间表,具体措施包括:

  • 明确阶段目标,避免任务重叠导致资源浪费。
  • 采用敏捷实施方法,分阶段交付,快速反馈调整。
  • 利用项目管理工具(如JIRA、Microsoft Project)进行进度跟踪。
  • 组织跨部门协作会议,及时解决阻碍。

例如,某制造企业通过缩短测试周期15%,结合敏捷迭代,整体实施时间缩短了20%,同时保证了系统稳定性。

ERP系统实施中常见的时间延误原因有哪些?如何避免?

我担心ERP项目会因为时间拖延影响上线计划,想了解实施过程中常见的延误原因和预防措施,避免因时间问题导致项目失败。

ERP实施时间延误常见原因包括:

延误原因具体表现预防措施
需求变更频繁反复调整需求导致重做明确需求,签订需求冻结协议
资源配置不足人员缺乏或技能不足合理调配资源,外包补充
沟通不畅各部门信息不对称建立定期沟通机制
测试不充分缺少全面测试引发返工制定详细测试计划

通过强化项目管理,确保各环节严格按时间节点执行,可减少超过30%的时间延误风险。

ERP系统实施时间表如何结合企业实际情况定制?

不同企业业务复杂度和规模差异很大,实施时间表是否可以个性化定制?我想知道如何根据企业特点设计合理的时间表,避免“一刀切”的方案。

ERP实施时间表必须结合企业实际情况量身定制,主要考虑因素包括:

  • 企业规模:大型企业实施周期较长,小型企业相对较短。
  • 行业特点:制造、零售、服务业需求不同,影响系统复杂度。
  • 内部资源:技术团队能力和项目管理经验。
  • 现有IT环境:是否需要进行系统集成或数据迁移。

例如,一家中型零售企业通过前期详细调研,制定了分阶段实施计划,前三个月重点完成基础模块配置,后期逐步上线高级功能,最终实现了8个月完成上线,比行业平均时间缩短了25%。
