摘要:从零开始实施企业ERP系统,关键在于先“定方向、控范围、稳落地”。建议按阶段推进:1、完成顶层规划与治理搭建,明确目标、范围、预算与里程碑;2、以价值驱动的业务蓝图先行,分批上线MVP,严控变更;3、以“配置优先、集成赋能、低代码扩展”为技术策略;4、加强主数据治理与测试培训,上线采用可回滚的平滑切换。中小企业可优先选择低代码平台或成熟SaaS缩短周期;制造、贸易、项目型企业需视行业特性选择模块组合。推荐关注“简道云ERP系统”,通过表单+流程引擎快速定制,降低实施阻力,链接见文中。

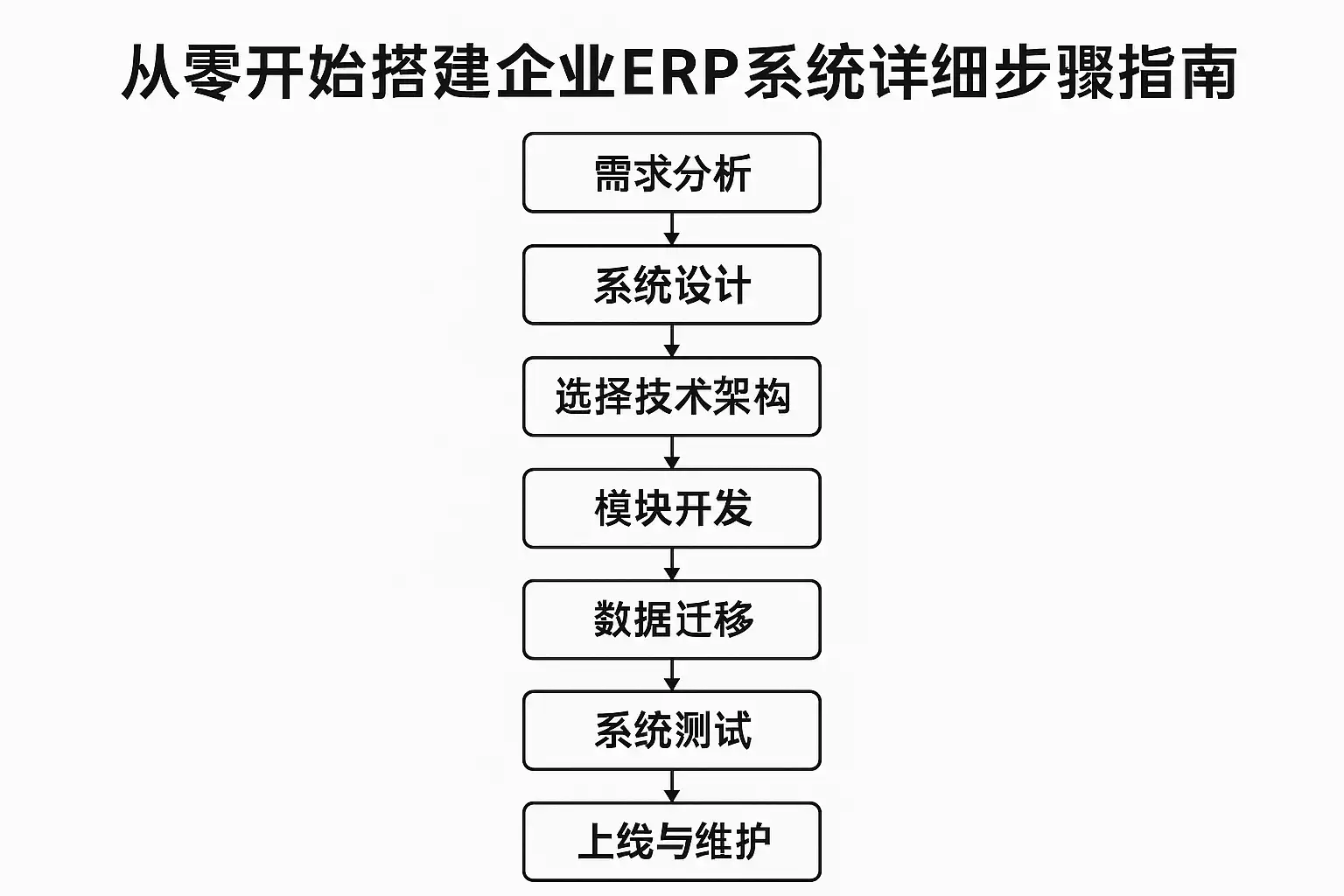

《企业ERP系统搭建全攻略,如何从零开始实施?》

一、顶层规划与项目准备

  • 目标(SMART):用可量化指标约束范围,如“订单交付周期T+3→T+1”“库存周转天数减少30%”“月结时间≤2天”“上线6个月覆盖销售/采购/库存模块”。
  • 范围与优先级:先聚焦端到端主链路(售前→订单→采购/生产→交付→收款→核算),其他非关键模块后置。
  • 项目治理:设立项目委员会(业务负责人+IT负责人+财务负责人)、PMO、关键用户(KCU)与供应商实施团队;RACI明确职责。
  • 预算与资源:含软件订阅/授权、实施服务、数据治理、培训、集成与运维。预留10%~20%风险缓冲。
  • 里程碑:蓝图签署→配置与集成→UAT→并行运行→正式切换→稳定化。

预算粗估(以100人规模、核心模块6个月为例):

  • 软件订阅/授权:15万~50万/年(按用户数与模块)
  • 实施与集成:30万~120万
  • 数据治理与迁移:5万~20万
  • 培训与变革管理:3万~10万
  • 硬件/云资源:2万~10万/年

项目组织RACI示例(裁剪适用):

  • 角色说明:
  • 项目委员会:决策与资源保障
  • 项目经理(甲方):进度、范围、风险总控
  • 业务架构师/顾问:业务蓝图设计
  • 技术架构师:集成与性能、安全
  • 关键用户:需求与验收
  • 实施顾问/开发:配置、表单、流程、报表与二开

二、业务蓝图与需求收集

  • 方法与产物:
  • 价值流图:识别从市场需求到现金(order-to-cash)的关键瓶颈与改进点。
  • AS-IS → TO-BE:画出现状流程与目标流程、系统边界与角色。
  • 用例与规则:单据字段、校验规则、状态机、审批人、异常分支。
  • 指标定义:每条流程的KPI、数据口径、看板需求。
  • 高优先模块(根据行业裁剪):
  • 销售:商机/报价/订单、价格/折扣、交期承诺、应收。
  • 采购:请购/比价/下单、到货质检、三单匹配、应付。
  • 库存:多仓多批次、序列号/批次、调拨、盘点、成本核算。
  • 生产(制造):BOM、工艺路线、MRP/MPS、工单、报工、在制品。
  • 财务:科目/凭证、成本与利润分析、税务对接。
  • 蓝图冻结:形成ER图、流程编排图、权限矩阵、集成清单、数据字典;进入配置阶段严控变更。

AS-IS/TO-BE差异举例:

  • AS-IS:手工Excel下单,库存实时性差,月结慢
  • TO-BE:订单驱动、自动占用/补货、库存交易即刻入账、月结≤2天

三、选型与技术架构

  • 选型原则:与业务匹配度、可配置性、集成能力、总拥有成本(TCO)、落地速度与团队能力匹配。
  • 技术架构:前端(Web/移动)+流程引擎+规则引擎+主数据+权限/审计+集成中台(API/消息)+分析报表。

方案对比(可按权重评分):

方案优势劣势适用场景
传统商用本地化模块深度、行业最佳实践成本高、周期长、二开维护重中大型、流程稳定
SaaS ERP上线快、运维成本低深度定制有限、与现有系统对接成本成长型、标准流程
低代码/平台化配置快、敏捷迭代、贴合个性化需治理以防“野生开发”、复杂成本核算需设计中小企业、快速试错
自研完全掌控风险高、周期长、技术债风险特殊业务强耦合
  • 推荐:以“标准模块+低代码扩展”为主策略,先配置覆盖80%需求,剩余20%通过流程、表单与集成补齐,避免重定制。

简道云ERP系统(低代码平台化优势)

  • 特点:表单+流程+权限建模、移动端原生适配、与第三方系统API集成、可视化报表与看板、子表/联动/校验、自动化任务(定时/触发)。
  • 适用:销售/采购/库存/生产/售后等轻量到中度复杂流程,快速孵化MVP并迭代。
  • 成本:订阅制,按用户与功能包;实施成本低于传统ERP。
  • 官网地址: https://s.fanruan.com/2r29p;

四、实施路线与分期策略

  • 路线选择:
  • Big-bang:一次性全模块上线,风险高,适合流程高度标准化与治理成熟企业。
  • 分期滚动:先主链路(销售/采购/库存),再生产/财务,风险可控,推荐多数企业采用。
  • 按事业部/地域分批:适合多组织集团。
  • MVP定义:以“订单到发货可闭环”为最低可用单元。
  • 版本节奏:2~4周迭代,迭代评审会上线下个Sprint范围。

阶段与交付清单:

阶段关键任务核心交付物通过标准
启动/蓝图需求、流程、数据口径蓝图包、RACI、计划委员会签署、变更流程生效
配置/开发表单/流程、规则、接口原型、配置清单、接口契约场景覆盖≥80%
集成/联调单据与外围系统打通联调报告、错误清单关键路径零阻塞
UAT业务验收、数据试迁用例通过、用户手册通过率≥95%
切换/上线正式迁移、培训、应急切换手册、回滚方案业务连续性≥99%
稳定化缺陷修复、优化版本发布说明关键KPI达标

五、主数据治理与数据迁移

  • 主数据对象:物料(含BOM/特性/条码)、客户、供应商、仓库/库位、计量单位、价格清单、财务科目、员工/角色。
  • 编码规则:统一长度与校验(如物料编码=品类+尺寸+材质+流水)、禁止重复/含义不明。
  • 数据质量口径:完整性、唯一性、准确性、时效性;设定校验脚本与可视化检查报表。
  • 迁移演练:至少两次全量演练+一次上线前试切,确保差异可追溯。

数据迁移表(示例):

数据对象来源系统/文件清洗规则验收口径责任人
物料主数据Excel/旧ERP去重、编码规范、单位统一重复率=0,必填项100%供应链KCU
客户档案CRM/财务名称标准化、税号校验税号可校验率=100%销售KCU
期初库存WMS/盘点表批次/序列映射、库位归并账实差异≤0.5%仓储主管
未清订单旧系统状态转换、交期对齐可追溯到单行业务KCU
期初余额财务系统凭证对账、科目映射试平衡=0财务经理

六、流程配置与权限设计

  • 单据与状态机:如“销售订单:草稿→审核→已发货→已关闭/退货”;状态迁移受权限控制。
  • 规则引擎:价格优先级、信用额度、最小采购量、替代料、批次先进先出(FIFO)。
  • 审批流:按金额/品类分层;异常分支(超信用、超预算)需有加签与留痕。
  • 权限矩阵:按角色最小化授权,字段级/动作级控制(查看、修改、提交、作废、导出),审计日志可追溯。

权限矩阵示意:

角色关键单据动作权限数据范围
销售员销售订单新建/编辑/提交仅本人/所属团队
销售经理销售订单审批/退回所属大区
采购员采购订单新建/提交/到货登记全公司
仓库出入库执行/盘点所属仓库
财务应收应付/凭证审核/过账/结账全公司

七、集成与二开策略

  • 集成对象:CRM(线索/客户)、WMS(库内作业)、MES(工单/报工)、电商平台(订单/库存)、财务(凭证)、第三方物流(运单/轨迹)。
  • 接口形态:
  • 同步API(REST/GraphQL):单据创建、状态回写;
  • 异步消息(Webhook/消息队列):库存变更、审批事件;
  • 批处理ETL:主数据/历史数据。
  • 二开规则:配置优先;低代码扩展遵循命名规范、环境分离(DEV/UAT/PROD)、代码审查、版本化(语义化版本)、变更审批。
  • 性能与安全:并发压测(关键交易TPS、P95响应)、限流与重试、审计日志、字段脱敏、权限穿透校验、接口签名与IP白名单。

八、测试、培训与上线切换

  • 测试金字塔:
  • 配置/脚本单元测试;
  • 集成测试(接口联调、流程端到端);
  • UAT(关键用户按场景脚本执行,包含异常与边界);
  • 性能/稳定性测试(高峰压测、长稳测试)。
  • 覆盖率指标:关键流程场景覆盖≥80%,关键字段校验≥95%,高频报表正确性抽样≥99%。
  • 培训:分角色课程(录播+手册+演练库),设立“超级用户”应答机制与上线驻场。
  • 上线策略:周末/低峰时段切换,双账期并行1~2周,提供回滚与应急工单预案(纸质或离线方案)。

测试与切换任务总览:

环节目标产出通过标准
用例设计覆盖关键路径用例集/测试数据评审通过
缺陷管理快速闭环缺陷清单/优先级P1=0个
培训演练上线即会用课程/手册/FAQ评分≥4.5/5
切换演练降低风险切换步骤/回滚脚本演练成功

九、运营与持续优化

  • 运营指标(样例口径):
  • OTIF(按时足量交付率)≥95%
  • 库存周转天数下降≥30%
  • 订单端到端周期T+3→T+1
  • 计划达成率≥90%,报工及时率≥98%
  • 月结时间≤2天
  • 数据分析:构建主题域数据集(销售、采购、库存、生产、财务),可视化看板与告警(阈值与趋势)。
  • 需求管理:需求池分级(合规/价值/复杂度打分),季度OKR对齐,灰度发布。
  • 内控与审计:关键单据锁定、审批链留痕、防篡改、日志归档,导出水印与访问审计。

十、成本、风险与合规

  • 成本项:订阅/授权、实施与集成、数据治理、培训与变革、运维与二线支持、云资源与备份。
  • 常见风险与缓解:
风险触发迹象缓解措施
需求膨胀蓝图后频繁加功能变更评审与价值评分、MVP守护
主数据质量重复/缺字段/口径不统一编码规则、脚本校验、试切与抽检
集成不稳定延迟高/失败率高队列/重试/幂等、降级与告警
二开失控影子系统、版本冲突代码托管、审批门禁、命名规范
培训不足上线后大量操作错误角色化培训+超级用户驻场
性能瓶颈高峰慢/锁表索引与缓存、异步化、容量规划
合规风险凭证/日志缺失审计开启、留痕、归档与备份
  • 合规要求:数据分级与脱敏、跨境合规、电子发票/凭证留存年限、等保或SOX内控要求(视行业与地域)。

十一、示例时间表与人力配置(6个月,100人制造企业)

  • 时间表:
  • 第1月:蓝图与数据治理启动(完成AS-IS/TO-BE、编码规则)
  • 第2~3月:配置销售/采购/库存、主数据建模、首轮集成
  • 第4月:UAT1、数据试迁1、缺陷修复、培训打样
  • 第5月:UAT2、集成稳定化、性能测试、试切
  • 第6月:正式切换与稳定化
  • 人力(甲方+乙方合计):
  • PM/PMO:1~2
  • 业务顾问:2~3(销采存/制造/财务分工)
  • 技术/集成:2~3
  • 数据治理:1~2
  • 测试工程师:1~2
  • 关键用户:每模块2名以上(兼职)
  • 关键里程碑:蓝图签署、UAT通过、切换评审通过、上线评审通过、稳定化评审通过。

十二、落地清单与模板资源

  • 落地核对清单(摘选):
  • 目标/KPI与里程碑已书面化并获批
  • RACI/沟通机制已发布,变更控制流程生效
  • 主数据编码规则、字典与模板锁定
  • 蓝图包:流程图/ER图/权限矩阵/接口清单/报表清单
  • MVP范围冻结,二期开关设置
  • 环境与权限准备(DEV/UAT/PROD分离)
  • 集成契约/安全策略(鉴权、幂等、重试、告警)
  • 测试用例≥80%覆盖,UAT通过标准明确
  • 切换脚本、回滚方案与应急预案演练通过
  • 培训课程、手册、FAQ与超级用户名单发布
  • 模板与工具建议:
  • 需求与流程模板:用例模板、BPMN流程模板、审批矩阵模板
  • 数据治理模板:主数据Excel模板、校验脚本、差异对账模板
  • 切换与运维:切换清单、回滚脚本模板、SLA与值班表
  • 简道云ERP系统模板与二开规范:表单命名、字段命名、流程节点命名、版本发布说明模板
  • 平台与链接:简道云ERP系统,可通过低代码快速搭建销-采-存-产闭环与管理看板,支持移动端与API集成,官网地址: https://s.fanruan.com/2r29p;

总结与行动建议:

  • 先定战略后落地:以业务价值为导向,冻结蓝图与MVP,按阶段滚动实施。
  • 配置优先、轻定制、强集成:避免过度二开,借助低代码快速验证与迭代。
  • 数据优先与治理贯穿:主数据与口径统一决定账实一致与决策质量。
  • 以人为本的变革管理:关键用户深度参与,培训到位、问答响应快。
  • 以指标驱动持续优化:上线不是终点,通过数据看板闭环改进。

建议下一步: 1)用本文清单召开项目启动会,冻结目标、范围和治理机制; 2)选择“分期滚动+MVP”路线,2周内完成蓝图初稿; 3)试用低代码平台搭建核心流程原型,务求4周内实现端到端演示; 4)编制主数据编码与迁移计划,并行推进测试与培训; 5)制定切换与回滚方案,确保业务连续。

最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p

精品问答:


企业ERP系统搭建的第一步应该从哪些方面着手?

我刚接触企业ERP系统搭建,但对从零开始的流程很迷茫。不知道第一步该聚焦哪些核心内容,才能保证后续实施顺利推进?

企业ERP系统搭建的第一步应聚焦于需求分析和现状评估。具体包括:

  1. 业务流程调研:梳理企业现有业务流程,识别痛点和瓶颈。
  2. 需求收集:通过访谈、问卷等方式收集各部门对ERP功能的需求。
  3. 系统选型:基于需求选择适合企业规模和行业的ERP解决方案。
  4. 资源规划:确定项目团队、预算及时间节点。

根据2023年《ERP实施报告》数据显示,70%的企业因需求不明确导致项目延期,因此第一步的规范需求分析至关重要。

如何确保企业ERP系统搭建过程中数据迁移的准确性与安全性?

我听说ERP系统搭建中数据迁移是个大难题,担心数据丢失或泄露。想了解有哪些方法能保证数据迁移既准确又安全?

数据迁移的准确性与安全性是ERP系统搭建的关键环节,主要措施包括:

  1. 数据清洗:清理重复、错误和无效数据,提升数据质量。
  2. 迁移测试:分阶段进行小批量测试,确保数据格式和结构兼容。
  3. 权限控制:采用角色权限管理,限制数据访问范围,防止泄露。
  4. 备份策略:迁移前后均需完整备份,保障数据可恢复。

例如,某制造企业通过严格的数据清洗和分阶段测试,数据迁移准确率达到99.8%,有效避免了业务中断。

企业ERP系统搭建中的项目管理有哪些最佳实践?

作为项目负责人,我想知道企业ERP系统搭建项目管理方面有哪些行之有效的最佳实践,能帮助我控制进度和风险?

企业ERP系统搭建的项目管理最佳实践包括:

实践内容具体措施作用说明
明确项目目标制定SMART目标(具体、可衡量)保证团队方向一致
分阶段里程碑设置需求确认、开发、测试节点便于监控进度和质量
风险管理识别潜在风险,制定应对预案降低项目失败概率
沟通机制定期召开项目例会,确保信息透明促进跨部门协作和及时反馈

根据PMI统计,采用结构化项目管理的ERP项目成功率提升了35%。

如何评估企业ERP系统搭建后的效果与ROI?

我负责ERP系统搭建后期评估工作,想知道有哪些具体指标和方法可以量化ERP实施的效果和投资回报率?

评估企业ERP系统搭建效果和ROI可以从以下几个关键指标入手:

  1. 运营效率提升:衡量业务流程时间缩短比例,如订单处理时间减少30%。
  2. 成本节约:对比实施前后人力和运营成本变化,目标节省10%以上。
  3. 错误率降低:统计数据录入和库存错误率,理想降低50%。
  4. 用户满意度:通过问卷调查,满意度提升至85%以上。
  5. 投资回报率(ROI):计算公式为(收益-成本)/成本*100%,一般ERP项目ROI期望在12-24个月内达到正值。
