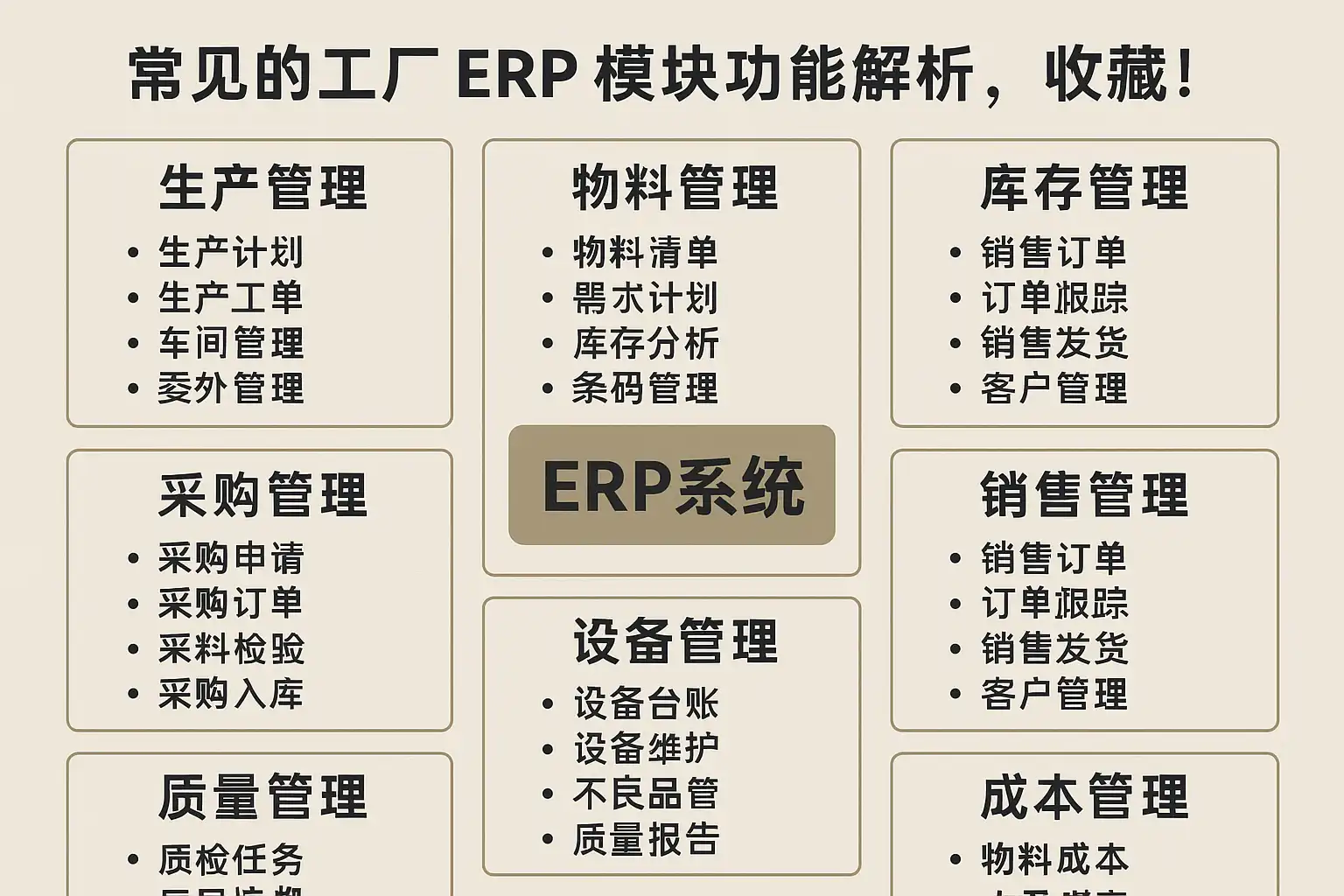

工厂ERP模块功能详解,如何提升生产效率?常见工厂ERP模块功能解析,收藏!
摘要:要提升制造型工厂的生产效率,核心是用ERP打通计划、采购、仓储、生产、质量、设备、成本与财务的全流程闭环,建立同一数据底座并按场景精细化管控。实践中需聚焦:1、以APS/MRP为中心的产能与物料协同排产、2、以MES为抓手的现场数据采集与工单进度透明、3、以WMS+质量管理实现库存精准与可追溯、4、以成本核算与绩效看板驱动持续改善。通过标准化流程、可配置规则、实时指标与异常自动预警,消除等待、返工与缺料,最终实现订单按期率、OEE、库存周转与一次合格率的系统性提升。
《工厂ERP模块功能详解,如何提升生产效率?常见工厂ERP模块功能解析,收藏!》
一、模块总览与效率杠杆
为便于系统选型与实施,先明确工厂ERP的常见模块与它们对效率的直接影响。建议以“订单到收款、采购到付款、计划到生产、问题到闭环”的四条主链路设计。
- 主链路与核心模块
- 计划与排产:S&OP、APS、MRP
- 生产执行:MES、工艺/BOM、条码管理
- 供应链:SRM(供应商管理)、采购、WMS(仓储/库位/条码)、物流
- 质量与追溯:IQC、IPQC、OQC、SPC、异常处理与8D
- 设备与工装:EAM/TPM、点检保养、备件管理
- 成本与财务:成本核算(标准/实际)、差异分析、应收应付
- 数据与看板:KPI监控、可视化报表、预警规则
| 模块 | 关键功能 | 直接效率指标 | 典型提升幅度(上线6–12个月) |
|---|---|---|---|
| APS/MRP | 约束排产、物料净需求、产能负荷分析 | 订单按期率、缺料率 | 按期率+10–20%,缺料率-30–50% |
| MES | 工单报工、工序节拍、不良记录、条码追溯 | CT、OEE、一次合格率 | OEE+5–15%,一次合格率+2–8% |
| WMS | 条码收发、库位管理、盘点、先进先出 | 库存周转天数、账物一致率 | 周转-20–40%,一致率≥98% |
| 质量 | 来料/过程/出货检验、SPC、异常闭环 | 不良率、客户退货率 | 不良率-20–30%,退货率-30–50% |
| EAM/TPM | 点检保养、故障记录、备件补库 | 设备停机时长、MTBF/MTTR | 停机-15–30%,MTBF↑ |
| 成本核算 | BOM成本滚算、工时与耗材采集 | 单品毛利、制造费用差异 | 毛利+1–3pt,费用差异透明 |
| BI/看板 | 实时KPI、异常预警、根因分析 | 决策响应时效 | 决策时效缩短30–50% |
二、计划与排产:APS/MRP让“有产能、有物料、有顺序”
计划是效率的总开关。APS通过约束与优先级在可行域内优化排程;MRP计算净需求,避免缺料与过采。
- 关键步骤
- 数据准备:BOM准确率≥98%,工艺路线完备;设备日历与人力日历;库存与在途数据准实。
- 需求输入:客户订单、预测、在制返工需求。
- 约束建模:产能(设备/人)、换线/换模时间、优先级、交期、批量策略。
- 运算输出:工单队列、开工/完工时间、物料分配与采购建议。
- 回传与闭环:将排程下发至MES;根据现场反馈滚动重排。
| 子功能 | 输入 | 处理逻辑 | 输出 | 对效率的影响 |
|---|---|---|---|---|
| MRP净需求 | 库存、BOM、在制、订单 | 多层展开、减库存、考虑安全库存与最小批量 | 采购/补料建议、缺料清单 | 减缺料、减紧急加班 |
| APS排程 | 工艺、工时、设备日历 | 约束优化、批次合并、换线最小化 | 工单时序、产能负荷 | 提升按期率与稼动 |
| 可承诺量(ATP/CTP) | 在制与计划 | 考虑物料与产能承诺窗口 | 可交付日期 | 减重复承诺、提升客户满意度 |
- 上线要点
- 设定优先级规则:紧急订单>交期临近>高利润>关键客户。
- 换线矩阵:工序间换线时长库,避免无谓切换。
- 鲁棒性:每日滚动重排;冻结期内仅允许微调关键工段。
三、生产执行:MES让工单进度与质量可视,节拍可控
MES连接人、机、料、法、环,形成现场数据闭环,支撑精益改善。
- 关键功能
- 工单下发与报工:条码工单绑定工序,首件确认后批量执行。
- 过程数据采集:工时、良品/不良、设备状态,自动采集优先,手工兜底。
- 在制品(WIP)追踪:条码/电子标签定位批次与库位。
- 工装与参数管理:版本控制,防错与防呆。
- 异常与停线:触发即预警,要求原因与处置动作。
| MES要点 | 实施细节 | 指标关联 |
|---|---|---|
| 条码唯一性 | 批次码/单件码结合,支持拆并批 | 追溯深度、一次合格率 |
| 报工粒度 | 工序级报工、自动过站 | CT、瓶颈识别 |
| 设备接入 | OPC/工业网关、状态码标准化 | OEE、停机时长 |
| 防错机制 | 工艺版本校验、作业指导书电子化 | 返工率、不良率 |
| 异常闭环 | 触发条件+责任人+时限+复盘 | 异常响应时效 |
- 现场落地建议
- 优先对瓶颈工序做自动采集与看板;先聚焦1–2条产线跑通。
- 将工艺更改单(ECO)与MES绑定,版本变更必须二次确认。
- 建立首件、巡检、末检三道防线,异常自动停线与通知。
四、库存与仓储:WMS驱动“账物一致、先进先出、少搬少等”
库存管理要兼顾可得性与资金占用。WMS通过库位、批次与条码,保障精准和流速。
- 核心策略
- ABC分类:A类高周转与关键料位,B类常规,C类低频;不同补货与盘点策略。
- 补货与安全库存:基于需求波动与交期变异,动态调整。
- 先进先出与保质期:批次与到期预警,防过期与呆滞品。
| 功能 | 做法 | 指标 | 常见陷阱 |
|---|---|---|---|
| 收货 | ASN预检、扫码上架、质检隔离 | 收货时效、来料合格率 | 无质检隔离导致混料 |
| 上架/移库 | 系统推荐库位、路径优化 | 上架时效、搬运里程 | 无库位优化导致拥堵 |
| 领料/补料 | 工单配料、缺料预警 | 缺料率、等待工时 | 线边超配与挤占 |
| 盘点 | 循环盘点+差异原因记录 | 账物一致率 | 集中盘点停产风险 |
| 呆滞处理 | 呆滞清单、处置策略 | 呆滞金额、周转天数 | 处置流程拖延 |
- 实操建议
- 建立线边超储上限与看板补货节奏,避免“隐形库存”。
- 供应商预报到(ASN)与收货预约,削峰填谷。
- 设置保质期与到期提醒,定期拉动处置流程。
五、质量管理与追溯:从数据到闭环
质量模块覆盖来料、过程与出货三大环节,以SPC与异常闭环提升一次合格率。
| 控制点 | 检验对象 | 方法 | 触发与处置 |
|---|---|---|---|
| IQC | 来料批次 | AQL抽检、量具校准 | 超差隔离、供应商8D |
| IPQC | 关键工序 | 首件/巡检/末检、SPC | 超界报警、停线与复判 |
| OQC | 成品批次 | 全检/抽检 | 不合格拦截、返修/退换 |
| 追溯 | 批次/单件 | 条码、工序履历 | 召回范围精准界定 |
| 计量 | 量具设备 | 校准计划、合格证 | 防未校准上线 |
- 质量改善闭环
- 定义不良码与失效模式(FMEA),统一口径。
- 建立8D流程:遏制、根因、纠正、预防、验证、标准化。
- 用SPC监控关键参数,异常阈值与规则事先建模。
六、设备与工装:TPM减少停机,EAM管住备件
设备可靠性直接影响节拍与交付。通过点检、保养与备件策略降低停机。
- 关键实践
- 点检保养:按小时数/产量/时间三维触发;点检电子化。
- 故障管理:故障分类、响应时限、维修工单闭环。
- 备件策略:最小补货量、供应周期、共享备件池。
| 项目 | 目标 | 方法 | 指标 |
|---|---|---|---|
| 点检 | 发现早、处置快 | 标准清单、扫码记录 | 点检完成率 |
| 保养 | 预防性维护 | 计划保养+停机预约 | 计划达成率 |
| 故障 | 快速恢复 | 维修SLA与知识库 | MTTR、停机时长 |
| 备件 | 可用性与成本平衡 | ABC分类与安全库存 | 缺件率、资金占用 |
七、成本核算:让毛利与差异“看得见、管得住”
成本模块必须与BOM、工艺与MES数据打通,实现准确的单位成本与差异分析。
| 成本构成 | 说明 | 控制杠杆 | 数据来源 |
|---|---|---|---|
| 直接材料 | BOM用量×采购价 | 降本谈判、替代料、良率 | MRP/采购 |
| 直接人工 | 标准工时×人工价 | 线平衡、自动化、培训 | MES/HR |
| 制造费用 | 能耗、折旧、辅材 | 产能利用、能效改造 | 能耗/EAM |
| 变动/固定 | 分类与分摊规则 | 吸收率管理 | 财务/成本中心 |
| 差异 | 标准vs实际 | 原因分析与改善 | 报工与采购 |
- 落地要点
- 建立标准成本库,月度滚算;实际成本实时采集。
- 差异分类:价格差、数量差、工时差、良率差、费用差。
- 将差异与责任部门绑定,形成改善闭环与绩效考核。
八、供应商与采购:SRM保障“按时、合规、低成本”
稳定的供应是按期交付的前提。SRM从准入到绩效闭环。
- 关键流程
- 准入与评级:质量体系、产能评估、样品验证。
- 采购协同:预测共享、交期确认、ASN与对账。
- 绩效考核:交付准时率、来料合格率、价格与服务。
| 维度 | 指标 | 数据来源 | 应对措施 |
|---|---|---|---|
| 交付 | 准时率、延期天数 | ASN/收货 | 安全库存、备选供应商 |
| 质量 | 来料合格率 | IQC | 供应商8D、驻厂 |
| 成本 | 单价、总拥有成本 | 采购/仓储 | 长协、替代料 |
| 协同 | 响应时效 | SRM消息 | 共享预测、对账周期 |
九、数据与看板:KPI与预警让改善可持续
ERP需要将关键指标实时可视化,并建立异常预警与分析工具。
-
核心KPI
-
交付:订单按期率、生产计划达成率、CT/Lead Time
-
质量:一次合格率、不良率、退货率
-
设备:OEE、停机时长、MTBF/MTTR
-
库存:周转天数、呆滞金额、账物一致率
-
成本:单位成本、毛利率、差异额
-
预警与分析
-
阈值策略:按客户等级与产品关键性设定不同阈值。
-
根因分析:关联工单、设备、人员与物料,定位异常源。
-
周会机制:S&OP/周会看板复盘与行动项跟踪。
十、实施路线:从试点到复制,确保价值兑现
实施ERP建议分阶段推进,以价值里程碑管理交付。
| 阶段 | 时间 | 关键任务 | 产出 |
|---|---|---|---|
| 诊断与蓝图 | 2–4周 | 流程盘点、指标基线、蓝图设计 | 现状分析与目标KPI |
| 数据治理 | 4–8周 | 主数据清理(物料、BOM、工艺) | 准确主数据 |
| 试点上线 | 6–12周 | APS/MES/WMS在1–2条线试跑 | 试点指标改善 |
| 扩面复制 | 8–16周 | 横向复制、培训与变更管理 | 全厂上线 |
| 稳定优化 | 持续 | 看板与预警、差异闭环 | 持续改善 |
- 成功要素
- 先算账:上线目标KPI与节省额明确。
- 小步快跑:试点验证,迭代优化。
- 业务牵引:IT支撑业务,产线经理与质量经理为核心用户。
- 变更管理:角色与激励绑定,流程落地靠考核。
十一、常见坑位与规避策略
- 主数据不准:BOM、工艺不完整导致排程与成本失真。解决:主数据治理与版本控制。
- 过度定制:长期维护成本高。解决:优先用配置与规则。
- 只上报表不改流程:看见不代表改善。解决:流程再造与责任人制度。
- 接口不稳定:设备与系统断联。解决:标准化协议与容错队列。
- KPI冲突:局部最优损害整体最优。解决:统一的S&OP与平衡指标。
十二、场景示例:离散装配工厂的三个月试点成果
- 背景:年产30万台产品,产线4条,SKU 120种,交期波动大。
- 动作
- 第1月:主数据治理,BOM准确率从92%到98%;建立换线矩阵。
- 第2月:APS试跑、MES在瓶颈工序上线,WMS线边库规范。
- 第3月:质量SPC与8D闭环,设备点检电子化。
- 结果
- 订单按期率:78%→91%
- OEE:62%→70%
- 缺料率:12%→5%
- 一次合格率:95.2%→97.6%
- 库存周转天数:38→29
- 关键经验:冻结期策略、首件三检、线边超储上限与补货节拍。
十三、选型与推荐:低代码与敏捷配置的优势(含简道云ERP系统)
制造企业在选型时应关注可配置能力、现场适配与数据可视化。低代码平台能以更低的成本快速搭建符合现场的流程与看板,并便于后续调整。
-
选型要点
-
场景覆盖:APS/MRP、MES、WMS、质量、EAM、成本。
-
配置能力:表单/流程/规则可视化,便于快速迭代。
-
数据治理与看板:主数据可控,KPI与预警灵活。
-
接口拓展:设备/条码/财务系统的稳定集成。
-
推荐参考:简道云ERP系统
-
特点:低代码构建、流程引擎、移动端支持、可视化报表、与条码/设备接口集成方案,可快速搭建工单、排产、仓储、质量与成本核算场景。
-
应用方式:使用模板快速起步,按工厂流程二次配置;通过角色权限控制与数据校验规则保障准确性。
-
官网地址: https://s.fanruan.com/2r29p;
-
适用场景:中小制造企业快速上线、试点后扩面复制;集团内多工厂差异化流程管理。
十四、落地清单:从今天开始可执行的10步
- 建立上线目标KPI与节省预算(按期率、OEE、周转、一次合格率)。
- 完成主数据体检与修复(物料、BOM、工艺、设备日历)。
- 定义排程规则与换线矩阵,设定冻结期与滚动期。
- 选择1–2条产线为试点,部署MES与条码追溯。
- 线边库上限、补货节拍与盘点策略落地。
- 质量不良码标准化,SPC在关键参数上先行应用。
- 设备点检与保养电子化,设定维修SLA与预警。
- 成本差异分类与归属机制建立,月度复盘。
- KPI看板上线,异常预警与周会机制执行。
- 制定迭代计划,每两周回顾优化一次。
总结与下一步建议: 通过以APS/MRP为核心的协同排产、以MES为抓手的现场数据闭环、以WMS与质量管理保障库存与追溯、以成本核算驱动改善,工厂可以在6–12个月内稳定提升按期率、OEE与一次合格率,并降低库存与返工成本。建议立即开展主数据治理与试点上线,选择具备低代码与强配置能力的ERP平台(如简道云ERP系统),先在瓶颈产线落地工单、报工、条码与看板,逐步扩面复制,将指标改善固化为日常经营节奏。
最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p
精品问答:
工厂ERP系统中哪些核心模块最能提升生产效率?
我在考虑引入工厂ERP系统,想知道哪些核心模块对提升生产效率最关键?不同模块具体能带来哪些效率提升?
工厂ERP系统的核心模块主要包括生产管理、库存管理、质量管理和设备维护管理。具体来说:
- 生产管理模块:通过计划排产和进度追踪,实现生产流程的透明化,平均生产周期缩短15%。
- 库存管理模块:自动化库存监控,减少库存积压,库存周转率提升20%。
- 质量管理模块:实时质量数据采集,缺陷率降低10%。
- 设备维护管理模块:预防性维护提醒,设备故障率降低25%。
这些模块协同工作,显著提升整体生产效率。
工厂ERP模块如何通过数据分析优化生产流程?
我想了解工厂ERP系统中的数据分析功能如何帮助优化生产流程?具体有哪些技术手段和数据指标支持这种优化?
工厂ERP利用数据分析模块,结合生产数据和设备状态,帮助识别瓶颈和优化流程。关键技术包括:
- 实时数据采集和可视化仪表盘,展示关键性能指标(KPI)如生产效率、设备利用率。
- 通过历史数据分析预测设备故障,减少计划外停机。
- 生产流程模拟与优化建议,提升线平衡,减少等待时间。
案例:某制造企业通过ERP数据分析,将生产线平衡度提高18%,整体产能提升12%。
工厂ERP系统中库存管理模块有哪些功能?如何减少库存成本?
我对工厂ERP的库存管理模块感兴趣,想知道它具体有哪些功能?有没有什么方法通过该模块有效减少库存成本?
库存管理模块主要功能包括:实时库存监控、自动补货提醒、批次追踪及库存预警。通过以下措施有效降低库存成本:
- 精准需求预测,避免过量采购。
- 自动补货规则,减少缺货和积压。
- 库存周转率监控,确保库存流动性。
例如,某工厂通过ERP库存管理,将库存持有成本降低12%,库存周转天数减少5天。
如何利用工厂ERP的质量管理模块提升产品合格率?
我想知道工厂ERP的质量管理功能如何帮助提升产品合格率?具体操作和技术细节是怎样的?
质量管理模块通过在线质量检测、缺陷追踪和统计分析提升产品合格率。具体措施:
- 实时采集检测数据,快速发现异常。
- 缺陷原因分析,生成改进报告。
- 质量数据与生产数据关联,精准定位问题环节。
应用案例:一家工厂使用ERP质量管理后,产品合格率从92%提升至98%,缺陷返工率减少40%。
