ERP项目实施安排技巧,如何高效推进?
在ERP项目实施过程中,合理的安排至关重要,直接影响着系统上线与后续应用效果。1、明确项目目标与范围;2、组建项目团队并分工协作;3、制定详细的实施计划与进度表;4、进行需求调研与流程梳理;5、完成系统配置与测试;6、做好用户培训及上线准备;7、持续优化和支持。其中,“制定详细的实施计划与进度表”是保障ERP顺利推进的关键,它要求针对每个阶段设定清晰节点,并合理分配资源,防止时间延误和任务遗漏。例如,在计划阶段需将各模块开发、测试和培训等环节细化到每周甚至每天,确保过程可控,让团队成员对各自职责有充分认知,这样才能高效推进整体ERP项目。
《erp项目实施如何安排》
一、明确目标与范围
ERP(企业资源计划)系统是现代企业信息化管理的重要工具,其成功实施依赖于前期目标和范围的准确界定。只有明确了企业希望通过ERP实现哪些具体目标(如提升效率、优化流程、降低成本等)、系统覆盖哪些业务模块(如财务、人力资源、供应链等),才能避免后续“需求漂移”,确保所有工作聚焦于核心价值点。
- 确定业务痛点:分析现有管理流程中存在的问题,例如数据孤岛、多平台重复录入等。
- 制定可量化目标:如库存准确率提升到99%、月结账时间缩短80%等。
- 划定项目边界:仅上线核心模块还是全模块同步推进?是否涉及外部系统集成?
| 目标类型 | 典型举例 |
|---|---|
| 运营效率提升 | 自动化报表生成,减少手工操作 |
| 成本控制 | 精细化采购管理,降低物料浪费 |
| 决策支持 | 实时数据分析,提高响应速度 |
二、组建团队与分工协作
成功的ERP项目离不开高效的团队协作。通常应成立由高层领导牵头的项目委员会,下设跨部门小组,包括IT人员、业务骨干及第三方顾问共同参与。
主要角色分工:
- 项目经理:全面负责进度管控和资源协调,是“总指挥”。
- 业务代表:来自各关键部门(如财务、人力),负责提供真实业务需求并参与方案评审。
- 技术支持/IT工程师:负责系统部署维护,与供应商技术对接。
- 外部顾问或厂商实施顾问:提供专业方法论指导及行业最佳实践。
团队分工示意表:
| 角色 | 职责说明 |
|---|---|
| 项目经理 | 项目规划,进度跟踪,协调资源 |
| 部门业务骨干 | 梳理本部门需求,把关流程优化 |
| IT/运维工程师 | 技术环境搭建,接口开发 |
| ERP供应商顾问 | 实施方案建议,问题诊断 |

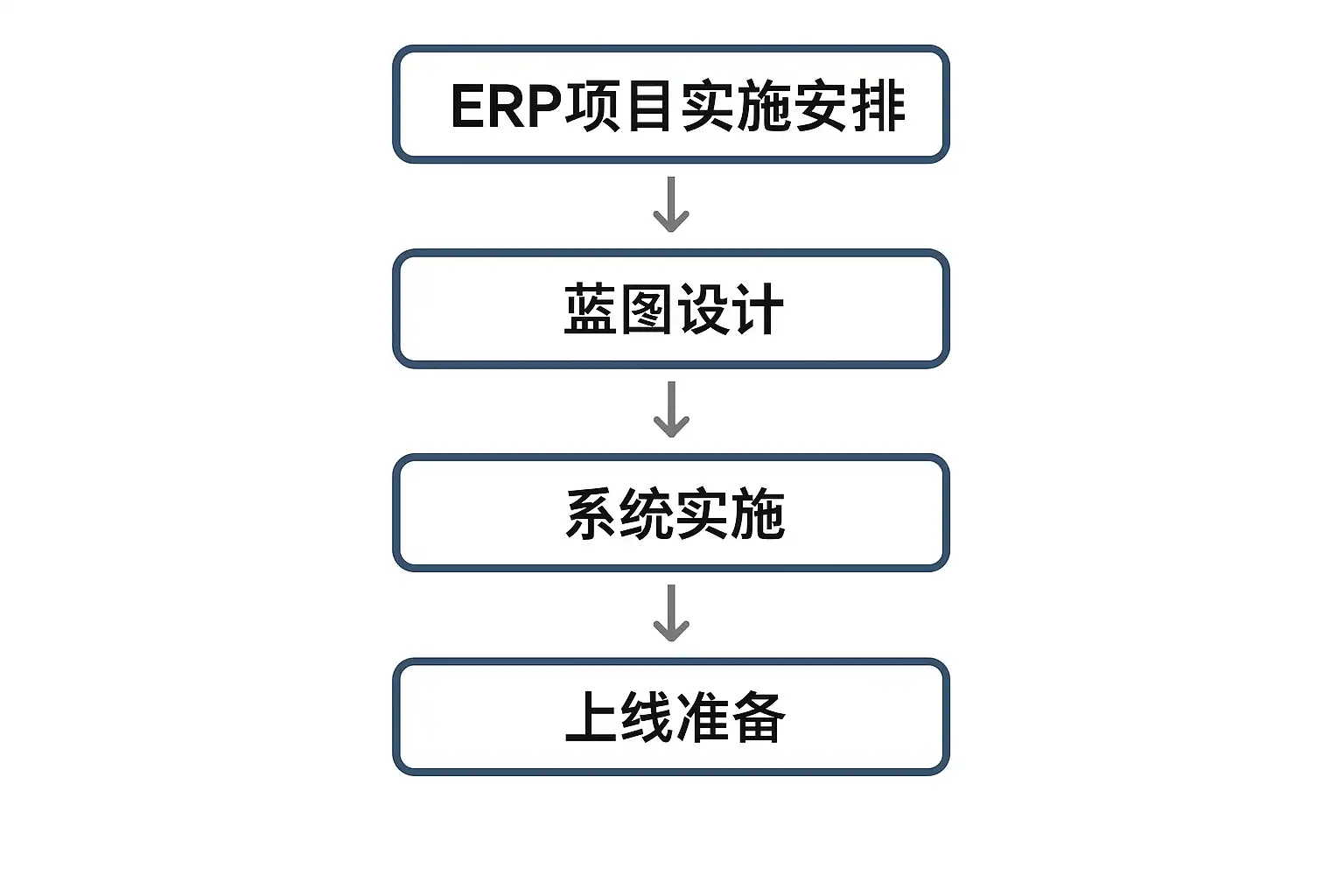

三、制定详细实施计划
一份科学可行的实施计划,是整个ERP成功落地的基础。该计划通常涵盖以下几个层面:
- 制定总体时间线
- 划分关键里程碑
- 明确每阶段交付物
- 安排资源投入
典型ERP实施阶段及内容如下表:
| 阶段 | 时间周期 | 主要任务 | 里程碑交付物 |
|---|---|---|---|
| 启动准备 | 1~2周 | 成立团队,开展Kick-off会议 | 项目章程/责任矩阵 |
| 需求调研 | 3~6周 | 深入访谈,各部门梳理现状流程/痛点 | 流程文档/差异分析报告 |
| 蓝图设计 | 4~6周 | 明确未来流程体系,拟定功能蓝图 | 蓝图说明书 |
| 系统部署&配置 | 8~12周 | 系统安装参数配置,自定义开发 | 配置文档 |
| 测试&调整 | 3~6周 | 功能联调UAT测试,根据反馈持续优化 | 测试报告 |
| 用户培训&上线 | 2~4周 | 培训关键用户,上线演练 | 培训资料/上线清单 |
详细进度安排应利用甘特图或专业工具进行动态管控。同时,每个阶段设置风险预警机制,如测试未达标,则需推迟上线日期。
四、需求调研与流程梳理
需求调研是发现企业真实问题与核心诉求的关键环节,通过多轮访谈和现场观察,对现有业务流进行拆解,对比行业最佳实践找出差距,为后续蓝图设计提供依据。
常用方法包括:
- 问卷调查
- 部门座谈
- 实地走访
- 工作日志分析
调研成果需形成结构化文档,包括:
- 当前业务流程图;
- 痛点清单;
- 优先级排序(哪些为刚性必须实现)。
实际案例: 某制造企业在需求调研时发现,由于手工填报生产日报表,经常出现数据延迟且误差大。通过引入简道云ERP自动采集生产数据,不仅提高了准确性,还为车间现场管理提供了实时决策依据。
五、系统配置与测试
根据蓝图方案,将标准功能模块按需启用,对于不适合标准逻辑的部分,可二次开发或自定义扩展。此环节还要重点关注接口集成,如与CRM/WMS/第三方支付平台的数据交互。
配置建议步骤如下:
- 完成组织架构及主数据初始化
- 设置各权限角色及审批流
- 参数调整满足本地法规或特殊要求
- 开发必要报表或自定义字段
随后应开展多轮测试:
- 单元测试(每功能单独验证)
- 集成测试(跨模块联动验证)
- UAT验收(由实际用户操作确认)
对于发现的问题应记录并督促尽快修复,否则将影响后期稳定运行。
六、用户培训及上线准备
培训是保障新系统被顺利接受和有效使用的重要步骤,应结合不同岗位制作针对性的教材,并采用实际操作演练+在线答疑双重方式强化记忆。此外,还需提前编制《上线切换方案》——例如夜间停机数据迁移,以减少对日常运营影响。
培训内容建议覆盖:
- 基础操作指南
- 各岗位常用场景演示
- 常见故障处理办法
推荐采用“种子用户”模式,即先培养一批骨干人员,由其带动全员学习推广,从而形成正向循环效应。
上线前须做好以下准备清单:
- 数据备份确认无误;
- 老旧系统停用安排;
- 应急联系人信息发布;
- 回滚预案备案;
七、持续优化和运维支持
ERP不是“一劳永逸”的工具,上线只是起点。在实际运行过程中必然会暴露出新问题,也会因外部环境变化而产生新诉求。因此,应设立专门运维小组负责日常监控,并建立“用户反馈—快速响应—持续改进”闭环机制。例如按月统计故障类型,高频问题优先修复。同时,每年组织一次全员满意度调查,不断完善系统体验。
持续优化还可以包括:
- 新增移动端应用,实现随时随地办公;
- 接入BI工具,加强数据深度分析能力;
- 随政策变化及时更新相关参数设置;
这样才能保证投资回报最大化,并提升企业数字竞争力。
总结来看,科学合理的ERP项目安排流程应从明确目标开始,到组建高效团队,再到详实规划每一步任务,全过程重视沟通协调和风险预防,同时结合精细化培训与持久优化机制,为最终取得良好效果打下坚实基础。建议企业选用如简道云ERP这类支持高度自定义、高扩展性的现代SaaS解决方案,以降低初期投入风险并便于后续灵活升级。如需获取我们公司正在使用且广受好评的一套实战模板,可前往官网免费领取、自行编辑修改:https://s.fanruan.com/2r29p
希望本文能帮助您科学规划并成功推进您的ERP项目!
精品问答:
ERP项目实施的合理时间安排是怎样的?
我在了解ERP项目实施时,发现时间安排非常关键。我想知道一个标准的ERP项目实施周期一般有多长?各阶段应该如何分配时间,才能保证项目顺利推进?
ERP项目实施通常分为需求分析、系统设计、开发定制、测试上线和培训维护五个阶段。根据2023年企业调研数据显示,平均实施周期为6到12个月,其中需求分析占15%,系统设计和开发各占25%,测试上线占20%,培训维护占15%。合理的时间安排能有效降低项目延期风险,提升实施效率。
如何通过结构化方法优化ERP项目实施计划?
我对ERP项目计划的结构化布局有些困惑,不知道如何利用结构化方法提升计划的可执行性和透明度。具体有哪些工具或方法可以帮助我优化实施计划?
采用甘特图(Gantt Chart)、关键路径法(Critical Path Method, CPM)等结构化工具,可以清晰展示各任务节点及其依赖关系。例如,通过甘特图分阶段展示任务进度,有助于团队协作和风险预警。此外,结合敏捷项目管理框架,实现持续迭代和反馈,提高整体计划灵活性。
ERP实施中常见的资源安排策略有哪些?
我想了解在ERP项目实施过程中,资源分配应该注意哪些要点?尤其是人力和技术资源如何合理调配以避免瓶颈?
合理的资源安排包括三大策略:1)多角色协同:业务分析师、开发工程师、测试人员和运维专家紧密合作;2)技术资源预留:确保服务器、数据库等基础设施满足高峰负载需求;3)弹性调度机制:根据项目阶段动态调整人力投入。数据显示,采用弹性调度的团队效率提升20%以上,有效避免了资源浪费和瓶颈现象。
怎样制定科学的ERP培训计划以支持项目顺利上线?
我对ERP系统培训部分比较关注,因为好培训直接影响用户接受度。我想知道制定培训计划时,需要考虑哪些因素才能确保用户快速掌握系统操作?
科学的培训计划应包含以下要素:1)用户角色分类,针对不同岗位设计定制课程;2)多样化培训形式,如线上视频、现场演示及实操演练相结合;3)效果评估机制,通过考试或操作考核检测掌握情况。根据行业统计,完善培训使用户满意度提升30%,同时减少上线初期故障率25%。
