跳转到内容

ERP系统功能冻结成本影响解析,变更费用到底多少?

零门槛、免安装!海量模板方案,点击即可,在线试用!

免费试用

ERP系统功能冻结对成本的影响主要体现在:

《ERP系统功能冻结成本影响解析,变更费用到底多少?》

1、通过锁定需求边界和开发范围,显著降低变更频率和返工成本; 2、将变更从“随时发生”转为“集中评审”,让变更费用可预测、可量化; 3、利用变更流程和审批机制,过滤掉低价值变更,避免预算被“蚕食”; 4、在上线后形成稳定版本,减少培训、维护和接口调整的重复投入。 企业在预算ERP项目时,通常应预留总项目费用的10%25%作为变更预算:功能冻结前变更成本相对较低,以方案调整和原型优化为主;功能冻结后每一次变更,则需要叠加需求分析、配置/开发、联调测试、上线/培训等综合成本,单次变更费用往往在3,00050,000元甚至更高,具体取决于模块复杂度和对其他流程的影响范围。通过在项目早期引入成熟的产品化方案(如简道云ERP系统,官网: https://s.fanruan.com/2r29p; ),企业可以显著降低后期定制开发和变更的边际成本,实现更可控的总拥有成本(TCO)。


一、ERP功能“冻结”是什么、为什么会影响成本?

一、什么叫“功能冻结”? 在ERP项目中,“功能冻结”通常指在蓝图确认或需求确认后,项目组对本期版本的业务范围、功能清单、字段和流程逻辑做出明确锁定,不再接受或只极少接受对范围内功能的大改动及新增需求。简化理解:

  • 冻结前:可以不断调需求、换流程、加字段、加报表;
  • 冻结后:只允许少量、必要且经过严格审批的变更。

二、功能冻结影响成本的三条主线

  • 1、影响变更的数量: 冻结机制会“逼迫”业务在前期说清楚需求,减少随意性,从而减少后期变更次数。

  • 2、影响变更的单次成本: 冻结之后,如果还要改,往往意味着打破既有设计(数据结构、流程引擎、权限体系等),单次变更成本显著增加。

  • 3、影响总项目节奏和风险: 冻结后频繁变更,容易拖慢测试和上线节奏,引发工期延误、项目资源堆积,从而产生隐性成本(管理时间、机会成本等)。


二、功能冻结前后成本对比:结构化拆解

下面从项目阶段维度,将“冻结前”和“冻结后”的变更成本结构化对比,帮助你理解“同一个变更,在不同阶段为什么价格完全不同”。

维度冻结前(需求/蓝图阶段)冻结后(开发/测试/上线阶段)
变更性质以方案优化、原型调整为主,多为“纸面修改”或原型试错涉及实际配置、开发、接口、数据迁移等“硬成本”
主要工作项访谈、流程梳理、原型调整、评审会议需求重审、配置/开发、代码修改、回归测试、培训、上线切换
对其他模块影响一般较少,影响范围易控制高概率牵涉多模块联动,需要系统性评估
单次直接成本工作量一般为0.5~3人日根据复杂度可达2~20人日甚至更多
对工期影响可在计划中吸收或小范围延长可能导致整体里程碑延后、上线窗口错失
风险水平中等偏低,容错空间大中高,需要更严谨的风险评估和回滚方案

核心结论:

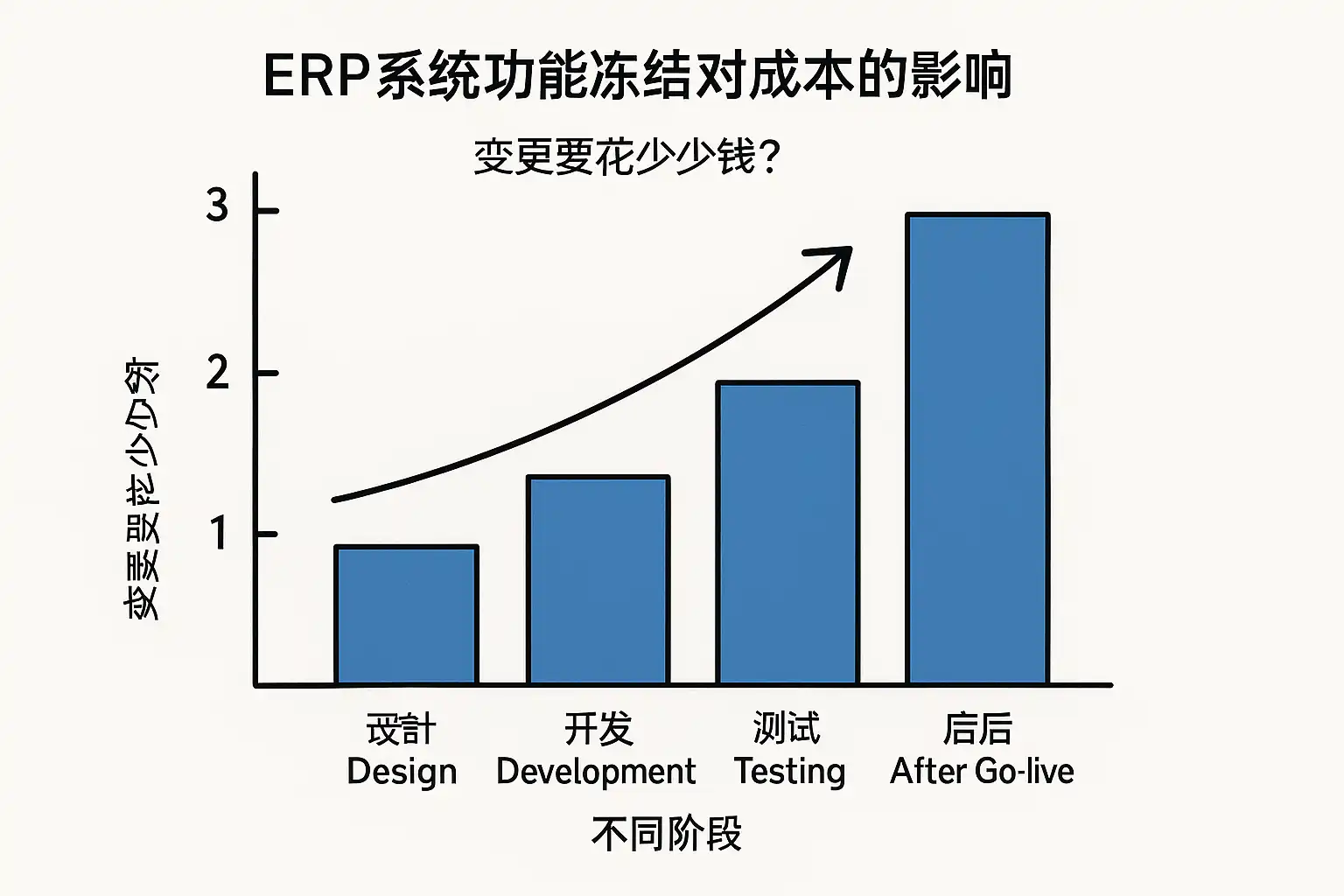

  • 同样的变更想法,越晚提,越贵。
  • 函数冻结的目的就是把“又贵又急的变更”尽量前置为“便宜且可控的调整”。

三、ERP功能冻结成本构成:从哪里花钱?

要评估“冻结成本”与“变更费用”,必须先看一下一次变更到底有哪些成本构成,而不是只盯着“开发做了几天”。

成本项内容说明常见量化方式
1、需求分析成本反复讨论、澄清和文档更新项目经理/顾问人日 × 日费率
2、配置/开发成本工作流调整、字段修改、代码开发开发/顾问人日 × 日费率
3、测试与回归成本单元测试、集成测试、回归测试测试人日 + 业务参与时间折算
4、文档与培训成本操作手册、培训课件、培训时间文档制作时间 + 培训会议成本
5、上线与运维成本部署、数据修复、监控、问题处理运维/顾问人日 + 业务加班
6、机会成本上线延期、决策延后、资源占用以管理层时间和延误损失估算

关键点:

  • 变更成本不只是“技术成本”,还有业务时间、管理干预和机会损失。
  • 冻结后的任何变更,都意味着上述成本项目全套重来一次,甚至不止一次(多轮回归测试)。

四、变更费用到底多少?给一个可参考的计算模型

一、行业常见做法:预留“总项目费用的10%~25%”作为变更预算

不同实施商和项目类型略有差异,但普遍会采用下列方式来控制变更费用:

  • 小型项目(费用< 50万):

  • 变更一般采用“按次报价”或少量“包干”,

  • 建议预留10%~15%的变更预算。

  • 中型项目(费用50万~200万):

  • 通常会在合同中约定“变更管理机制 + 人日费率”,

  • 建议预留15%~20%变更预算。

  • 大型项目(费用>200万):

  • 通常采用“基线范围 + 变更单(CR)”模式,

  • 变更预算可到20%~25%,并由变更委员会审批。

二、单次变更的估算公式

可以简化为:

单次变更费用 ≈ Σ(参与角色人日 × 对应日费率) + 适当的管理/风险系数(10%~30%)

示例角色与日费率(假设):

角色常见日费率区间(人民币)
业务顾问/实施顾问2,000 ~ 4,000 /天
技术开发工程师2,000 ~ 4,000 /天
测试工程师1,500 ~ 3,000 /天
项目经理/高级顾问3,000 ~ 6,000 /天

三、用一个实际范例说明

假设:

  • 变更内容:在采购模块中增加一个审批分支 + 一张统计报表;
  • 影响范围:采购申请流程 + 采购订单统计;
  • 评估后估算工作量如下:
工作项角色人日日费率(假设)小计
需求澄清与方案设计实施顾问1.5天2,5003,750
配置与开发开发工程师2天3,0006,000
测试与回归测试工程师1.5天2,0003,000
培训与文档实施顾问0.5天2,5001,250
项目管理与评审项目经理0.5天4,0002,000
小计-6天-16,000
管理/风险系数(20%)---3,200
总计估算---19,200元

这只是一个看似“小改动”的变更,成本就接近2万元。如果是跨模块(采购+库存+财务)、涉及多个接口或历史数据调整的变更,费用轻松翻倍或数倍。


五、功能冻结前 vs 冻结后:同一变更费用差距有多大?

一、场景设定

以“采购审批流程增加一个维度条件(比如按供应商等级走不同审批路径)”为例,对比不同阶段提出该需求的成本差异。

阶段工作内容粗略成本估算
A. 需求调研阶段提出在流程设计时就考虑此条件,配置在流程引擎中;不涉及数据迁移、不需要用户二次培训0.51.5人日,成本约1,0005,000元
B. 已进入配置/开发阶段提出(未上线)需要回滚部分配置/开发,重新测试相关节点;可能影响报表与权限控制25人日,成本约4,00015,000元
C. 上线后提出已有历史单据,流程变更需要考虑:历史数据如何识别、是否需要脚本修正、用户再培训,可能影响接口和财务对账节奏515人日,成本约10,00040,000元

二、成本差异背后原因

  • 越早提出,越多是“纸面成本”和原型成本;
  • 越晚提出,越多是“系统修复 + 用户认知重塑 + 历史数据处理”的综合成本;
  • 冻结之后,变更不只是“修改逻辑”,而是在现有生产系统上“拆墙重建”。

结论: 合理的功能冻结,可以将大量变更从B、C阶段前移到A阶段,让同样的需求以更低成本和更低风险方式实现。


六、哪些变更在功能冻结后尤其昂贵?

在实际项目中,并非所有变更都很贵。下面是几个在功能冻结后成本极高、应重点规避的变更类型。

变更类型说明成本高企的原因
1、主数据结构变更如新增/修改“物料编码规则”“客户分级架构”等影响范围广,牵扯多个模块与报表;上线后变更还要考虑历史数据一致性
2、核心流程路径变更比如订单审批流程、多级授权规则的变化变更后需大量回归测试,且用户操作习惯会被打乱
3、权限与组织架构变更如组织层级调整、角色权限重新划分会影响菜单、字段、数据可见范围,测试复杂
4、跨系统接口变更与财务系统、WMS、SRM等对接接口调整多系统协同,联调和回归成本极高
5、上线窗口期变更临时延后/提前上线日期涉及资源排期、培训安排、旧系统切换计划,机会成本巨大

这些变更一旦跨过功能冻结点再提出,往往会触发“高额变更单”,甚至成为项目延期、超预算的直接原因。


七、如何降低功能冻结后的变更费用?五个可执行策略

一、前置“业务蓝图”与原型试跑

  • 实施前花足时间梳理流程和例外场景,形成“蓝图 + 原型 demo”;
  • 让关键用户(KCU)在原型环境中多走几轮真实业务数据,提早暴露问题;
  • 原型阶段的修改成本远低于系统版本冻结后的改动。

二、拆分“必需功能”和“优化功能”

使用“MoSCoW原则”做需求优先级划分:

分类含义管理策略
M(Must have)本期必须上线,否则业务无法运行功能冻结前务必确认清楚
S(Should have)强烈期望有,但存在替代方案可视情况安排在后续迭代
C(Could have)可有可无,对效率有帮助尽量后移,避免拖累上线
W(Won’t have)本期明确不做写入边界说明,规避“悄悄溜进”的需求

通过这种方式,把真正必须冻结的范围收窄,从而控制冻结后的变更密度和平均成本。

三、建立严格的变更管理流程(CR流程)

建议采用标准化的变更管理流程:

步骤关键动作责任人
1、提出变更申请填写变更单,说明原因、价值,不得口头随意提出业务部门/KCU
2、影响分析顾问与技术评估影响范围、风险和工作量实施顾问/开发
3、成本与收益评估估算人日与费用,评估收益(合规、效率等)项目经理
4、审批决策项目委员会根据预算和收益决定是否执行业务负责人/IT负责人
5、执行与验证实施变更、测试、培训、上线并记录项目组

有了这个流程,很多“临时起意”的变更会自觉消失,因为变更申请人须对成本和价值负责。

四、采用可配置性高的产品化平台

传统重编码ERP中,一个字段或流程分支变动往往需要修改代码并回归测试。 如果使用高度可配置的低代码/无代码平台(如简道云ERP系统,官网: https://s.fanruan.com/2r29p; ),可以将部分“开发型变更”转化为“配置型变更”:

  • 新增字段、表单、校验规则:通过配置界面拖拽即可完成;
  • 多级审批、条件分支:使用可视化流程引擎快速调整;
  • 报表与仪表盘:可基于模型直接拖拽指标与维度。

这类平台能够显著降低单次变更所需的人日,从而降低变更费用的“单价”。

五、阶段性冻结+滚动迭代的策略

与其一次性冻结所有功能,不如采用:

  • 按模块/业务线分批冻结(如:先冻结采购与库存,再冻结销售与财务);
  • 每一批模块上线后,预留小版本迭代窗口,集中处理上线初期的重要反馈;
  • 对属于“优化类需求”的变更,统一排期到后续小版本,避免频繁打断当前迭代。

这种方式能平衡“稳定性”与“灵活性”,让变更在可控节奏中完成。


八、结合真实场景:冻结策略不同,对成本影响有多大?

下面给出两个简化的项目对比案例(金额仅示意,方便你形成数量级直观感受)。

项目项目规模冻结策略变更数量单次平均变更费用变更总费用典型问题
A公司中型制造企业,项目总额100万需求阶段未严格冻结,随开发边做边改约40个变更单~12,000元~48万项目周期由6个月拖到10个月,预算超支近50%
B公司同行业同规模企业,总额同为100万蓝图确认后严格冻结,采用CR流程约15个变更单~8,000元~12万功能覆盖率稍低但主流程稳定,上线时间基本按计划执行

对比结果:

  • A公司实际上为“随意变更”付出了近半个项目额的额外成本;
  • B公司通过前期蓝图和严格冻结,将变更费用控制在项目总额约12%;
  • 若B公司进一步采用可配置的平台工具,单次变更费用还可以再下探。

九、如何在预算中合理规划“变更费用”?

在实际谈合同或做内部预算时,可以采用以下分步方法:

步骤1:确定基线项目费用

  • 包含软件许可费+实施费+培训费+基础运维费等;
  • 假设为X万元。

步骤2:按项目复杂度预估变更比例

项目复杂度特征建议变更预算比例
单一业务线、流程较标准10%左右
多业务线、跨部门协同、部分自定义15%~20%
多组织、多公司、多系统接口、流程高度个性化20%~25%

步骤3:把变更费用明确写入“风险预算池”

  • 不将其算作“额外惊喜成本”,而是在立项之初就明确存在;
  • 每一笔变更从这个“池子”中扣减,让所有利益相关方清楚变更的代价。

步骤4:定期复盘变更使用情况

  • 每月/每里程碑评估已发生变更数量、金额及业务收益;
  • 若变更频繁且收益不高,需要调整需求管理方式或者冻结策略。

十、总结与行动建议:如何既稳住成本,又保留灵活性?

一、核心结论回顾

  • 功能冻结不会消灭变更,但能显著减少数量并提升变更的质量与价值密度
  • 变更费用包含需求、开发、测试、培训、上线等多重成本,同一变更在不同阶段的成本可相差数倍;
  • 行业实践表明,合理的变更预算一般占总项目费用的10%~25%;
  • 高度可配置、低代码/无代码的ERP平台,可以有效降低单次变更的人日成本,提升变更弹性。

二、建议你可以立即采取的行动步骤

  1. 在立项或招标前,先内部对“必须功能(M)”与“可后移功能(C/S)”做清晰分级。
  2. 要求实施方在蓝图阶段给出详细的功能列表和明确的功能冻结时间点。
  3. 在合同中写清楚:变更管理流程(CR流程)、人日费率及审批阈值。
  4. 为整项目预留至少10%~20%的变更预算,纳入正式财务预算,而不是临时拍脑袋。
  5. 优先考虑可配置程度高的ERP/低代码方案,以减少后期针对小需求的高额变更费用。

三、工具推荐:降低变更成本的现实选项

如果你正在评估或实施ERP项目,且对“后期变更成本不可控”有顾虑,可以考虑采用具备低代码能力、可配置灵活的产品化方案,例如:简道云ERP系统,官网: https://s.fanruan.com/2r29p;

  • 通过可视化表单、流程、报表配置,将大量业务需求从“代码级定制”转化为“配置级调整”;
  • 在确保核心流程稳定的前提下,为后期优化与调整预留空间,减少每一次变更的边际成本;
  • 支持企业按自身业务节奏迭代,不再因为小变更付出成倍的人力与时间成本。

最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p

精品问答:


ERP系统功能冻结对项目成本有哪些具体影响?

我在实施ERP系统时,听说功能冻结阶段会影响整体项目成本。我想了解功能冻结到底会带来哪些具体的成本变化,是否会导致预算超支?

ERP系统功能冻结是指在项目特定阶段确定所有功能需求,防止后续频繁变更。功能冻结对项目成本的影响主要体现在:

  1. 减少变更费用:冻结功能后,后续变更次数减少,降低了因需求变更产生的额外开发和测试成本,通常能节省约15%-25%的变更费用。
  2. 提高资源利用效率:明确需求后,开发团队能更精准分配资源,避免资源浪费。
  3. 缩短项目周期:功能冻结减少反复调整,缩短项目开发时间,从而降低人工成本。

例如,一家制造企业通过功能冻结,将变更费用控制在总预算的10%以内,相较未冻结功能的项目降低了20%的额外支出。

ERP系统功能冻结后,变更费用通常会是多少?

我想知道在ERP系统实施过程中,功能冻结后如果还需要变更,通常会产生多少额外费用?这些费用是如何计算的?

功能冻结后,ERP系统的变更费用一般分为以下几类:

变更类型费用比例(占项目总成本)说明
小范围调整5%-10%轻微需求变更,影响范围有限
中等变更10%-20%涉及多个模块的功能调整
大规模变更超过20%结构性变更,可能影响项目整体规划

费用计算通常基于变更工作量(人天数)、影响范围和实施难度。例如,某零售企业在功能冻结后进行中等变更,最终增加了项目总成本的约12%。

因此,建议尽量在功能冻结阶段确认核心需求,避免高额变更费用。

如何通过结构化流程减少ERP系统功能冻结后的变更费用?

我担心ERP系统功能冻结后如果出现变更,会导致费用激增。有没有行之有效的方法或流程,帮助减少变更费用?

采用结构化的需求管理和变更控制流程是降低变更费用的关键,具体措施包括:

  1. 需求评审会议:多方参与,确保需求准确完整。
  2. 变更申请流程:明确变更申请、审批、评估及执行步骤,避免无序变更。
  3. 变更影响分析:通过工具(如影响矩阵)量化变更带来的成本和时间影响。
  4. 变更优先级排序:根据业务价值和实施难度合理安排变更顺序。

案例中,一家金融机构通过上述流程,将变更费用从项目预算的18%降低至8%,有效控制了项目成本。

ERP系统功能冻结期间,如何评估变更费用的合理性?

我经常遇到项目变更后,变更费用报价差异很大,不知道费用是否合理。有什么方法能帮助我评价这些费用的合理性吗?

评估ERP系统功能冻结期间变更费用合理性,可以参考以下指标和方法:

  • 费用透明度:要求供应商提供详细的费用分解,包括人力成本、技术复杂度和测试费用。
  • 行业基准对比:对比同类型ERP项目的变更费用比例,合理范围一般为5%-20%。
  • 变更工作量评估:通过人天数估算,结合项目成员的平均日成本计算总费用。
  • 历史数据分析:参考项目历史变更费用数据,识别异常偏高部分。

例如,某企业使用基于人天数的成本模型,结合行业平均变更费用比例,有效判定了供应商报价的合理性,避免了超预算风险。

文章版权归" "www.jiandaoyun.com所有。
转载请注明出处:https://www.jiandaoyun.com/nblog/406081/
温馨提示:文章由AI大模型生成,如有侵权,联系 mumuerchuan@gmail.com 删除。
