PMC进销存管控技巧揭秘,如何提升管理效率?

PMC进销存管控技巧揭秘,如何提升管理效率?

零门槛、免安装!海量模板方案,点击即可,在线试用!

免费试用

通过构建规范的PMC计划体系、精细化的进销存管控模型,以及可视化的数据分析平台,可以明显提升企业进销存管理效率与资金周转速度。在实践中,PMC需要以销售预测为导向,统筹生产计划与物料计划,通过安全库存、订货点、ABC分类等方法降低缺货与积压风险。引入信息化系统(如可配置的SaaS进销存工具),将采购、仓储、生产、销售数据实时打通,是提升效率的关键抓手。在此基础上,结合KPI指标与异常预警机制,持续优化供应链协同,能够有效减少库存成本,提升订单履约率与客户满意度,从而全面提升PMC进销存管控效率。

《PMC进销存管控技巧揭秘,如何提升管理效率?》


PMC进销存管控技巧揭秘,如何提升管理效率?


😊 一、PMC与进销存管控的核心概念梳理

1.1 什么是PMC?在进销存中的角色定位

PMC(Production & Material Control,生产与物料控制)是连接销售、生产、采购、仓储等部门的协调中枢,其核心目标是保证“合适的时间、合适的数量、合适的物料”投入生产与供应链,从而实现稳定交付与合理库存。

在进销存管理体系中,PMC承担以下关键角色:

  • 需求整合者:综合销售预测、订单需求、历史数据,形成整体需求计划。
  • 生产协调者:根据产能、设备、工艺路线制定主生产计划(MPS)。
  • 物料调度者:基于BOM和MPS展开物料需求计划(MRP),控制采购与领料节奏。
  • 库存平衡者:在库存周转率与缺货风险之间寻找平衡点,实现精细化库存管理。
  • 数据反馈者:将生产执行、库存变动等数据沉淀为决策依据,持续优化计划模型。

对于强调进销存效率的制造型企业,PMC本质上是进销存管控中的“系统大脑”,决定库存结构、产能利用率和订单兑现率。

1.2 进销存管理与PMC的关系

进销存管理:从广义上包括

  • 采购(进)
  • 仓储与生产消耗(存)
  • 销售与出库(销)

PMC与进销存的关系可概括为:

维度进销存关注点PMC关注点关系说明
时间维度单据流转、入库出库时间交期、生产周期、物料到货周期PMC规划时间窗口,进销存执行并反馈实际时间
数量维度库存数量、采购数量、销售数量安全库存、批量、备货策略PMC制定数量策略,进销存负责落地和监控
资金维度库存资金占用、应收应付周转率、资金效率、现金流压力PMC通过库存模型影响资金周转效率
协同维度部门操作协同各职能计划协调与资源统筹PMC是协同的规则制定者和协调者
系统维度ERP/进销存系统的操作和记录基于系统数据进行预测、分析与优化PMC需要系统提供准确、实时的数据支撑决策

因此,想要提升PMC进销存管控效率,就必须从计划体系、流程设计、数据系统与组织协同四个层面同时发力。

1.3 PMC进销存管控的三大核心目标

  1. 保证交付(Delivery)
  • 提升订单准交率与响应速度
  • 减少延期交货、频繁插单
  1. 优化库存(Inventory)
  • 降低库存资金占用
  • 控制呆滞品比例与报废损失
  1. 提升效率(Efficiency)
  • 提高生产设备与人力的利用率
  • 减少跨部门反复沟通与返工

这三个目标构成了PMC进销存管理效率的衡量框架,也是后续管控技巧设计的基础。


🚀 二、PMC进销存管理效率低的典型“痛点”诊断

2.1 计划经常变更:订单与生产脱节

常见现象:

  • 客户频繁插单或变更交期,原生产计划不断被打乱;
  • 计划下达频率过高(每天甚至半天变一次),车间执行混乱;
  • 产线切换频繁,换模、换线时间被严重浪费。

根源分析:

  • 无稳定的销售预测机制,完全“以单排产”;
  • PMC缺乏锁定期与冻结规则,导致计划灵活到“失控”;
  • 没有基于数据的订单优先级规则,靠人拍脑袋决策。

2.2 库存结构失衡:一边缺货、一边积压

典型矛盾:

  • 常用物料经常缺料,导致停工待料;
  • 冷门或过时物料大量积压,占用仓库和资金;
  • 成品库存高企,依然不能快速满足客户特殊需求。

问题本质:

  • 无科学的安全库存与订货点设定
  • 没做ABC分类,对不同重要度物料“一视同仁”;
  • PMC与采购缺乏基于供应周期与风险等级的协同策略。

2.3 信息不同步:数据孤岛导致决策滞后

常见表现:

  • PMC做计划用的是落后几天的报表或Excel;
  • 仓库库存账实不符,甚至要人工盘点才能给出最新库存;
  • 采购、生产、销售各自维护一份数据版本,数字不一致。

典型原因:

  • 没有统一的进销存系统或ERP支撑;
  • 有系统,但各部门不及时录入,信息严重滞后;
  • PMC缺乏数据质量管理机制

2.4 缺乏标准化流程与规则

  • 物料需求变更没有标准流程,临时沟通、临时修改;
  • 订单评审只看业务需求,不看产能与供应能力;
  • PMC个人经验驱动严重,新人接手“无从下手”。

解决这些痛点,需要搭建系统化的PMC进销存管控体系,而不仅是零散的技巧。


📊 三、构建高效PMC计划体系:从销售预测到MPS与MRP

3.1 基于销售预测的需求计划(Demand Planning)

PMC进销存管理的起点,是对需求的准确把握与合理预测。对于依赖国外市场的企业,需求波动通常更为剧烈,更需要结构化的需求计划流程。

3.1.1 销售预测的基础方法

常用方法包括:

  1. 时间序列预测
  • 利用历史销量趋势、季节性波动进行预测
  • 常见模型:移动平均、指数平滑等
  • 适用:产品结构稳定、历史数据较完整的企业
  1. 因果模型预测
  • 将需求与外部变量关联,如汇率变化、海外促销活动、国际展会周期等
  • 适用:外部环境对销量影响显著的行业(如外贸消费品)
  1. 协同预测(CPFR)
  • 与海外客户/渠道商共享销售数据,共同制定预测
  • 适用:长期合作、信息共享程度高的客户

在实践中,PMC可与销售团队采用**“数据+经验”混合方式**:

  • 系统初步给出量化预测
  • 销售校正重大项目、特殊客户的预期
  • PMC根据历史偏差校准最终需求计划

3.1.2 需求计划的数据来源与结构

需求计划应分层结构化:

层级内容说明PMC关注点
客户/区域层面海外客户、渠道、区域的需求预测产能分配、交期承诺
产品线层面某系列产品(如A系列、B系列)生产线规划、物料通用性
物料/BOM层面关键物料的需求量安全库存与采购策略
时间维度周、月、季度的需求分布锁定周期与排产节奏

核心原则:需求计划必须可分解、可追溯、可调整。

3.2 主生产计划(MPS):PMC管控的“龙头”

MPS(Master Production Schedule)是 PMC 的核心工具,用于在中期(一般以周、月为单位)安排各主要产品的生产节奏。

3.2.1 制定MPS的关键输入

  • 销售订单与预测需求(Demand)
  • 当前成品与在制品库存(Inventory & WIP)
  • 有效产能(Capacity)
  • 物料供应能力(Material availability)
  • 客户交付承诺与优先级

PMC需通过MPS在“需求”和“能力”之间找到平衡点。

3.2.2 MPS制定流程示例

  1. 收集并确认销售订单及锁定期预测
  2. 查询当前库存与在制进度
  3. 评估各生产线/工序产能及瓶颈
  4. 按优先级安排MPS(先刚需订单,再预测备货)
  5. 与生产、采购、仓储进行跨部门评审
  6. 冻结近期计划(如1周-2周),滚动调整中长期计划

表:MPS典型内容结构(按周)

产品型号周次需求数量(含订单+预测)可用库存计划生产量累计库存预测
A-100W11200500800100
A-100W2900100900100
B-200W1600300400100
B-200W2700100700100

3.3 物料需求计划(MRP):打通PMC与采购、库存的桥梁

在有了MPS之后,PMC需要通过 MRPII/ERP 或专业进销存系统计算物料需求计划(MRP)

3.3.1 MRP计算逻辑要点

MRP的核心数据:

  • BOM结构(物料清单)
  • 物料现有库存
  • 在途采购与在制数量
  • 采购提前期(Lead Time)
  • 批量规则(最小订购量、包装规格)

基本公式思路:

净需求 = 计划需求量(来自MPS) – 现有库存 – 在途订单 + 安全库存调整

系统运行MRP后,PMC会得到每种物料的:

  • 计划下单时间
  • 计划到货时间
  • 计划采购数量/生产领料数量

3.3.2 MRP与进销存系统的集成意义

在进销存管控中,MRP可以实现:

  • 计划需求转化为进货计划生产领料计划
  • 自动识别缺料风险提前期不足
  • 辅助供应商交期评估与采购策略制定。

此时,一个可配置的进销存系统尤为关键。对于中小企业,可以考虑采用支持 MRP 与BOM管理的在线进销存工具,例如类似简道云进销存这类可通过在线模板快速搭建的系统,将采购、仓库、生产用料、销售出库打通,减少PMC手工计算的工作量与错误率。


🧠 四、PMC精细化库存控制的实用技巧

4.1 ABC分类管理:聚焦关键库存

ABC分类是处理多品种物料库存的基础方法,用于区分物料的重要程度与管理投入规模。

4.1.1 ABC分类的典型标准

  1. 按年消耗金额(单价 × 年用量)
  2. 结合交货风险与替代难度

示例:

类别占物料数量比例占库存金额比例管理策略说明
A类10-20%70-80%重点控制:严格安全库存、频繁盘点
B类20-30%10-20%常规管理:适度关注
C类50-70%5-10%简化管理:放宽订货点与盘点频率

PMC结合ABC分类,可以在进销存管控中实现**“重点管、差异化管”**,真正提升管理效率。

4.1.2 面向海外供应链的变体:AX、BZ、CY组合

对于海外采购物料,可以进一步引入交期与稳定性维度

  • X:交期短、供应稳定
  • Y:交期中等或周期性波动
  • Z:交期长、供应不稳定

形成AX、BZ等组合,例如:

  • AZ物料:金额高+供应不稳定 → 严格安全库存+多供应商策略
  • CX物料:金额低+供应稳定 → 可采用较大订单批量降低采购频次

4.2 安全库存与订货点(ROP)的设定方法

PMC要提升进销存管控效率,必须掌握合理设定**安全库存(Safety Stock)订货点(Reorder Point, ROP)**的技巧。

4.2.1 订货点基本计算思路

一般公式:

订货点 ROP = 平均需求量 × 采购提前期 + 安全库存

例如:

  • 某关键进口物料平均日需求 100件
  • 采购提前期 LT = 20天
  • 安全库存 = 500件

则:

ROP = 100 × 20 + 500 = 2500件

当进销存系统中的可用库存 ≤ 2500件 时,系统提醒或自动触发采购申请。

4.2.2 安全库存的常见计算方法

  1. 经验法
  • 按历史最高日需求与平均需求差额估算
  • 简单但不精确,适用于数据不足时
  1. 统计法
  • 基于需求波动与服务水平(如95%)计算
  • 典型公式:

安全库存 = Z × σ × √LT 其中 Z 为服务水平系数(95%时约为1.65),σ为日需求标准差,LT为提前期

  1. 分类法
  • 对A类物料用统计法精算
  • 对C类物料用经验值或固定天数覆盖

PMC可以在进销存系统中配置不同物料类别的安全库存策略,系统自动计算提醒。

4.3 呆滞与慢动库存识别与处理

提高PMC进销存管理效率,必须及时识别和处置呆滞库存

4.3.1 呆滞物料识别规则示例

  • 时间维度

  • 12个月无出库记录 → 高度疑似呆滞

  • 6个月无出库记录 → 慢动库存预警

  • 数量维度

  • 库存量 > 未来3个月需求总和 × 2倍 → 超额库存

PMC可通过进销存系统的报表或自建BI图表,定期输出:

物料编码名称最近出库日期当前库存呆滞天数备注
M-001封装外壳2023-01-105000400需评估替代用途
M-005老版芯片2022-11-052000450考虑报废/折扣

4.3.2 呆滞库存处理策略

  • 物料替代:尝试在新项目中替代使用
  • 打折促销:对于成品或可销售物料进行促销活动
  • 退货或索赔:与供应商协商处理
  • 报废控制:严格审批并优化后续采购策略

库存处理结果应反向输入PMC计划模型,避免重复犯错。


🧩 五、生产排程与车间物料管控技巧

5.1 生产排程(Scheduling)的关键逻辑

在MPS的基础上,PMC需要进一步将计划分解到车间的日程与工序层面

5.1.1 排程原则

  • 优先保证关键订单交期(例如海外大客户订单)
  • 减少换线与换模次数,提高产线连续性
  • 抓住瓶颈工序,围绕瓶颈最大化产出
  • 均衡产能负荷,避免某些工序排满、其他工序空闲

5.1.2 常见排程方式

  • 按订单排程:以订单为单位安排生产,适用于定制化生产
  • 按型号排程:同品类/同型号集中生产,降低换线成本
  • 混合策略:为重点订单单独排产,其余按系列合并排产

PMC可以利用进销存系统中的生产模块或独立排程工具,以甘特图等形式可视化生产计划。

5.2 车间物料控制:领料、退料与在制控制

进销存的“存”不仅包括仓库库存,还包括在制品(WIP)。PMC需要对车间物料进行闭环控制。

5.2.1 领料与退料机制

常见方式:

  1. 按订单领料
  • 每个生产订单有对应物料清单和领料计划
  • 适合定制订单,追溯性强
  1. 按工单+定额领料
  • 基于BOM和工艺路线制定定额
  • 便于控制材料损耗
  1. 退料管理
  • 多余物料及时退回仓库
  • 退料数据用于修正BOM定额与损耗率

为保证数据准确性,应在系统中实现:

  • 生产领料单 → 仓库出库单自动生成
  • 生产退料单 → 仓库入库单自动回写
  • 在制品数量与成本自动更新

若企业正在构建内部管理系统,可以借助类似简道云进销存这种可自定义字段与流程的模板,将领料申请、审批、出库、反馈设计为一条数字化流程,以降低车间物料管理的失控风险。

5.3 看板与拉动式补料(Pull System)

在产线层面,PMC可以引入看板与拉动式补料概念来提升物料供给效率:

  • 为关键工位设置物料看板卡或电子看板
  • 物料使用到一定阈值时自动触发补料
  • 减少一次性大批量上料造成的在制品堆积

此类方法与进销存系统结合后,可以实现:

  • 实时监控产线物料余额
  • 自动生成线边仓补料任务
  • 减少人工沟通与纸质单据流转

🌐 六、采购与供应链协同:从PMC视角优化进货环节

6.1 基于PMC计划的采购策略分层

PMC从进销存角度看采购,并不只是“谁便宜买谁”,而是要考虑:

  • 交期稳定性
  • 质量一致性
  • 最小包装与经济订购量
  • 国际物流周期与关税成本

可以将采购物料分为:

类型特征采购策略要点
战略物料金额高、技术含量高、供应商少多供应商+长单协议+安全库存
常规物料需求量大、供应商较多价格谈判+合理批量+滚动采购
通用小物料金额低、供应广泛尽量合并采购批次,降低采购频率

6.2 供应商绩效评估指标(从PMC角度)

为了提升进销存管理效率,PMC需与采购共同定义供应商KPI:

  • 交付达成率(OTD):按期到货比例
  • 质量合格率(IQC Pass Rate)
  • 数量准确率
  • 响应速度:对紧急订单或交期调整的配合度

PMC可通过系统生成供应商绩效报表,作为采购谈判与供应链优化依据。

6.3 采购周期与PMC计划节奏的匹配

常见问题:

  • PMC按周制定计划,采购提前期却长达30-60天;
  • 海外物流周期长且不确定,造成供应波动。

解决思路:

  • 对长周期物料,采用滚动预测+覆盖周期备货,如覆盖3个月需求;
  • 对短周期本地供应物料,可采用更灵活的小批量多频次采购
  • 在进销存系统中为每个物料设置采购提前期参数,系统自动计算最晚下单时间。

📈 七、数据化与系统化:提升PMC进销存管理效率的技术抓手

7.1 选择合适的进销存系统或ERP架构

对于不同规模的企业,PMC可采用不同层级的信息系统方案:

  1. 小型企业/起步阶段
  • 在线SaaS进销存系统
  • 重点功能:采购、库存、销售、基础生产管理
  • 优点:部署快、成本低、易配置
  1. 中型制造企业
  • ERP + 生产管理模块(含BOM、工单、MRP)
  • 支持多工厂、多仓库、多币种
  • 更适合海外业务与复杂供应链
  1. 大型集团企业
  • 集团级ERP + APS(高级排程)+ WMS + MES
  • 多工厂协同、精细排程、自动化仓储与条码管理

PMC在选择系统时,需要重点关注:

  • 是否支持BOM与MRP
  • 是否具备多维度库存报表(按仓库、物料、批次等)
  • 是否可配置审批流程与权限控制
  • 是否支持与其他系统集成(如财务、MES等)

如果企业没有专职IT团队或希望低成本快速上线,可以考虑通过可视化搭建方式使用模板型系统,例如通过简道云进销存这类支持在线模板导入与自定义的工具,将采购、库存、销售、生产需求在一个平台管理,PMC可以在此基础上逐步优化数据结构和流程。

7.2 PMC关键报表与指标体系设计

要提升进销存管控效率,PMC需要一套完善的数据指标体系,用于监控与决策。

7.2.1 典型KPI指标

  1. 交付类
  • 订单准交率(OTD)
  • 订单平均延期天数
  1. 库存类
  • 库存周转天数(DIO)
  • 呆滞库存比例
  • 关键物料缺货次数
  1. 生产类
  • 计划达成率(计划产量 vs 实际产量)
  • 产能利用率
  1. 计划准确性类
  • 销售预测偏差率(MAPE)
  • MPS执行偏差(变更次数、变更幅度)

7.2.2 PMC常用报表示例

  • 综合库存报表:按物料/仓库/批次维度展示库存数量、金额、在途数量
  • MRP异常报表:显示缺料、交期不足、超额订单等风险
  • 生产进度报表:按订单/工单实时展示完工情况
  • 采购达成报表:PO执行、到货进度与偏差分析

这些报表可以通过ERP/进销存系统自带报表或外接BI工具实现。使用可配置系统(例如可连接数据源的低代码平台)能让PMC更快搭建符合自身业务特点的报表看板。

7.3 数据质量管理:PMC系统化提升的隐性前提

再好的进销存系统,如果数据不准确,PMC也无法做出正确决策。关键措施包括:

  • 明确数据录入责任人与时间节点
  • 定义关键字段必填规则(如批次、仓库、单位等)
  • 建立盘点制度:日盘/周盘/月盘结合
  • 定期进行数据稽核与纠错(如负库存、异常损耗)

🤝 八、跨部门协同:让PMC进销存管控真正“落地”

8.1 建立订单评审(S&OP)机制

**S&OP(销售与运营规划)**是让销售、PMC、生产、采购在同一桌上沟通的重要会议机制。

典型议程:

  1. 销售更新订单与预测
  2. PMC展示需求计划与产能负荷评估
  3. 生产反馈产能瓶颈与改进方案
  4. 采购汇报关键物料供应风险
  5. 形成统一的月度MPS与风险预案

S&OP可以大幅减少“销售接单不看产能,生产临时被压计划”的问题。

8.2 PMC与销售、采购、生产的接口规则

PMC进销存管控要高效,必须通过接口规则明确职责边界:

  • 销售

  • 提供订单与预测

  • 参与确认交期与插单优先级

  • 采购

  • 根据MRP及补货通知执行采购

  • 反馈交期异常与供应风险

  • 生产

  • 接收并执行MPS与排程

  • 反馈产能异常、设备故障等影响

  • PMC

  • 汇总需求与能力

  • 制定计划与协调资源

  • 维护计划规则与策略模型

可通过流程图或RACI表(责任矩阵)明确各环节责任,减少“扯皮”。

8.3 建立计划变更管理机制

计划不可能完全不变,但变更必须有规则可依

  • 设定计划冻结期(如1周内订单不随意变更)
  • 定义变更等级
  • 一级:对关键订单无影响的小调整 → PMC审批
  • 二级:影响关键订单或跨部门资源 → 需部门负责人共同审批
  • 系统记录所有变更日志,用于复盘计划稳定性与预测精度

🛠 九、典型场景实战:PMC进销存管控案例拆解

9.1 场景一:外贸旺季订单暴增,如何保障交期与库存?

背景: 某消费电子企业在欧美黑五、圣诞季前,订单量暴增,但生产和供应链能力有限。

PMC进销存管控思路:

  1. 提前半年启动销售预测与场景模拟
  • 结合往年数据与渠道反馈确定旺季销售目标
  • 将其分解到月度、产品线
  1. 制定旺季MPS与产能提升计划:
  • 提前排布加班与临时工
  • 调整设备维护计划,避开旺季
  1. 针对关键物料执行提前备货
  • 将安全库存提高1.5-2倍
  • 提前锁定海外供应商产能与船期
  1. 使用进销存系统建立旺季专用看板
  • 实时跟踪订单进度、产量完成、库存变化
  • 通过异常预警(如缺料、延期风险)快速响应

在这类场景中,采用可视化管理较强、支持自定义报表的系统有明显优势。像简道云进销存这类可快速搭建多维看板的模板工具,能帮助PMC以较低成本构建旺季专用监控面板,提高决策、调度效率。

9.2 场景二:SKU众多的小批量生产,如何控制库存与生产效率?

背景: 某精密零部件企业SKU上千,大部分为小批量多频次订单。

PMC策略:

  1. 引入ABC+XYZ分类,识别关键SKU与长交期物料
  2. 对A类、高需求稳定产品尝试标准化备货生产
  3. 对定制化、低频产品采用按单生产,避免成品库存积压
  4. 使用系统管理BOM版本与物料替代关系,提高通用件比例
  5. 通过系统自动MRP减少PMC手工计算压力

9.3 场景三:企业从手工表格过渡到数字化进销存管理

初始状态

  • 所有采购、库存、生产数据都在Excel中;
  • PMC耗费大量时间对表、核表,仍然错误频出;
  • 库存账实不符,难以及时识别呆滞与缺料。

过渡路径:

  1. 明确业务流程与基础数据(物料编码、BOM、供应商等)
  2. 选择一款支持进销存+生产管理的在线系统
  3. 分阶段上线:
  • 第一阶段:采购-库存-销售打通
  • 第二阶段:工单、MRP、BOM管理
  • 第三阶段:报表与KPI看板优化

在这个阶段,若企业缺乏IT开发能力,可以通过简道云进销存这类现成模板快速启动:

  • 通过链接导入模板后即可使用
  • 再按企业实际流程做字段与审批流调整
  • 一边运行、一边优化,逐步形成适合自身的PMC数字化架构

🔮 十、总结与未来趋势:PMC进销存管控的升级方向

10.1 核心要点总结

围绕“PMC进销存管控技巧揭秘,如何提升管理效率”这一问题,可以归纳出以下关键实践:

  1. 以需求为起点
  • 建立销售预测与需求计划体系,减少“计划拍脑袋”
  • 通过S&OP机制将销售、生产、采购统一在同一套需求视图下
  1. 构建完整计划链条
  • 从需求计划 → MPS → MRP → 车间排程,形成闭环
  • 对不同物料类别采用差异化补货与库存策略
  1. 精细化库存管理
  • 通过ABC/XYZ和安全库存/订货点设定平衡缺货与积压
  • 持续监控呆滞与慢动库存,优化采购与产品策略
  1. 强化系统化与数据化
  • 用进销存系统承载流程与数据,避免手工表格碎片化
  • 搭建KPI与报表体系,持续优化PMC决策
  1. 重视跨部门协同与规则化管理
  • 明确PMC与销售、采购、生产的职责边界
  • 建立计划变更管理机制,既保证灵活响应又维持计划稳定

10.2 未来趋势:智能化、可视化与柔性供应链

  1. 智能预测与智能补货
  • 借助AI算法对销售需求进行预测,自动识别季节性与异常波动
  • 结合历史数据自动建议安全库存与订货点参数
  1. 实时数据可视化
  • 利用大屏看板实时展示订单、库存、生产、采购状态
  • PMC从“事后分析”转向“实时监控与即时干预”
  1. 柔性与敏捷供应链
  • 增加通用物料比例,减少专用件依赖
  • 优化产线柔性,支持快速切换产品型号
  • 通过区域仓、海外仓缩短交付链条
  1. 低代码与可配置系统的广泛应用
  • 企业可快速搭建个性化进销存与PMC应用,无需重度开发
  • PMC参与系统配置,使系统真正贴合业务而不是反过来

在这一趋势下,使用可定制的在线进销存模板会越来越普遍。一款支持字段自定义、流程配置、报表搭建的系统,可以帮助企业逐步实现从“粗放式手工管理”到“精细化数字管理”的跨越,例如前文多次提到的简道云进销存,通过模板快速启用、按需调整,就能较好支撑PMC的计划、库存与数据分析工作。


最后,分享一个我们公司在用的进销存系统模板,需要的可以自取,可直接使用,也可以自定义编辑修改: https://s.fanruan.com/8bn69

精品问答:


什么是PMC进销存管控,它如何帮助提升管理效率?

作为一名企业管理者,我经常听到PMC进销存管控这个词,但具体它包含哪些内容?我想了解PMC进销存管控的定义以及它在提升企业管理效率中的实际作用。

PMC进销存管控指的是生产(Production)、物料(Material)、库存(Inventory)、销售(Sales)四个环节的综合管理。通过PMC系统,企业能够实现生产计划与库存调配的精准结合,避免库存积压和断货现象。根据统计,采用PMC管控的企业库存周转率提升了30%以上,管理效率显著提高。具体做法包括:

  1. 生产计划与销售预测联动,减少生产过剩。
  2. 实时库存监控,优化物料采购。
  3. 数据驱动的决策支持,减少人为错误。

案例:某制造企业通过PMC系统,库存周转天数从45天缩短至28天,资金占用降低15%。

如何通过PMC进销存管控优化库存管理?

我在库存管理中常常遇到库存积压和缺货的问题,听说PMC进销存管控可以解决这些难题。具体有哪些PMC技巧能帮助我优化库存管理?

PMC进销存管控通过以下几个技巧提升库存管理效率:

技巧作用说明数据支持
库存分类管理根据ABC分类法,重点管理高价值物料高价值物料库存准确率提升20%
安全库存动态调整结合销售波动调整安全库存水平缺货率降低至5%以下
自动补货策略利用销售预测自动触发采购订单采购响应时间缩短40%

通过这些PMC管控技巧,企业库存周转率提升25%,资金利用率更高,库存风险显著降低。

PMC系统中如何实现销售与生产的高效联动?

我经常发现销售部门的订单信息传递不及时,导致生产计划滞后。PMC系统如何实现销售与生产的高效联动,从而提升整体管理效率?

PMC系统通过集成销售订单数据与生产排程,实现信息的实时同步,具体措施包括:

  • 销售订单自动录入生产计划系统,减少人工传递误差。
  • 采用MES(制造执行系统)与ERP系统接口,确保生产进度与销售需求一致。
  • 利用大数据分析预测销售趋势,动态调整生产计划。

案例数据显示,企业实施PMC销售生产联动后,生产计划准确率提升35%,订单交付及时率达到98%。

有哪些实用的PMC进销存管控工具和技术推荐?

我想知道市场上有哪些实用的PMC进销存管控工具和技术,能够帮助我提升管理效率?是否有具体案例或数据支持它们的效果?

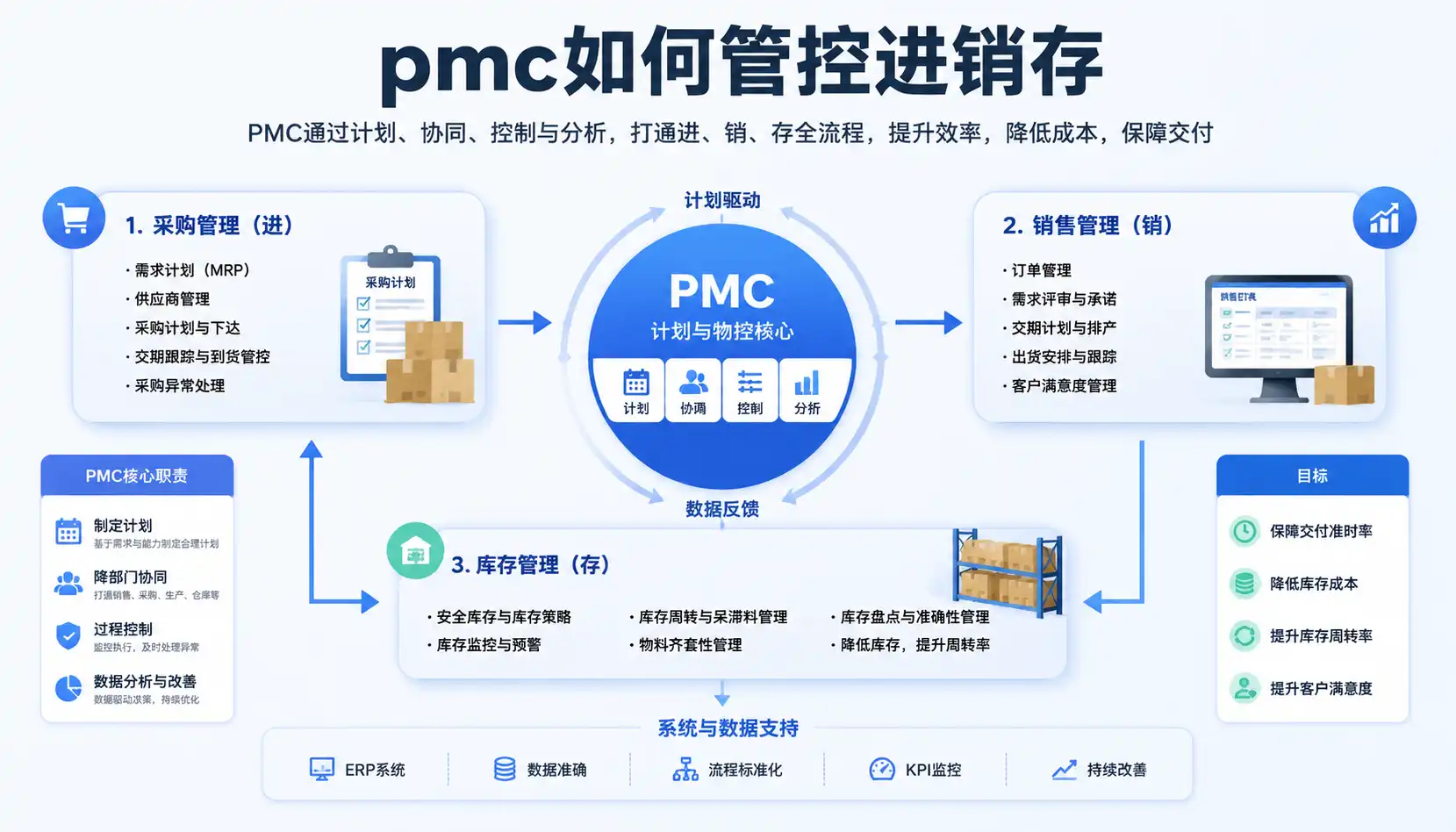

当前市场上主流的PMC进销存管控工具及技术包括:

工具/技术功能特点应用案例与效果
ERP系统集成生产、采购、销售、库存管理某电子企业ERP实施后,库存成本降低12%
MES制造执行系统实时监控生产流程,优化生产效率某汽车制造商生产效率提升20%
大数据与AI预测基于历史数据预测销售趋势,优化采购与生产计划某服装企业销售预测准确率提升30%

结合这些工具与技术,企业能够实现PMC进销存的全流程数字化管控,管理效率提升显著。
