做过生产管理的都知道,交期这事儿,不是交不交得出的问题,而是出事前你知不知道的问题。
每天工单压着、客户催着,计划排了但现场一塌糊涂。你听过这些话没:
- “这个单什么时候能交啊?”
- “不是上周就排好产线了吗,怎么还没做?”
- “客户又催了,能不能先插一下这个单?”
- “我也是刚知道缺料的啊……”
说实话,别管你是主管、计划、还是老板,一旦订单交不出,谁都别想轻松。
我干了8年车间主管,踩过很多坑,也搭过不少流程,今天就来和大家唠唠,一个靠谱的“交期预警机制”到底该怎么做!

一、到底为什么订单总是交不出?
别急着甩锅给采购、计划或者产线,先来看看交不出订单的常见“真相”:

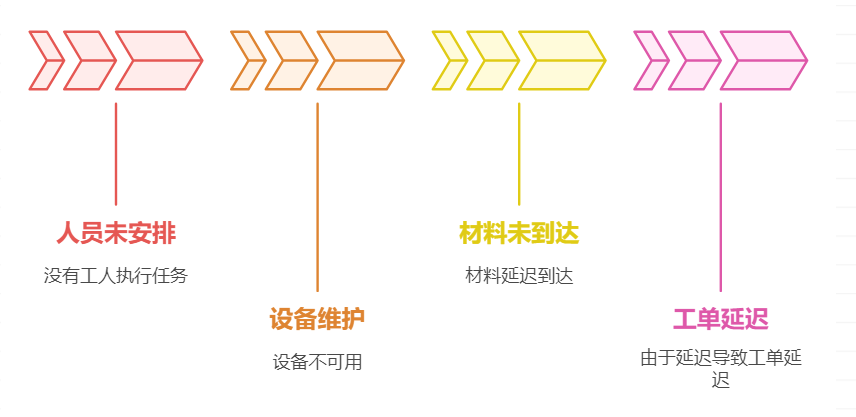

1. 排得好看,干得乱套
计划表做得再漂亮,只要一落地就跟不上,那就是纸上谈兵。
比如:
- 人没排上 → 工序到点没人干
- 设备在保养 → 根本排不上
- 材料没到 → 工单白等

你以为排的是进度,实际是“等材料”“等设备”“等人”。
2. 信息滞后,延误没人知道
很多工厂还是靠微信群、Excel、报表管理。
一条任务晚了两天,计划部不知道,老板还在等发货,客户催得更急。
等你发现“好像快来不及了”,其实已经来不及了。
3. 没有“缓冲区”,计划太满
不少公司喜欢“饱和排产”,看着每天产线都满满的,领导满意,计划有底。
结果呢?稍微有个异常,整个节奏就乱了。
- 某个设备突然故障
- 某个员工请假
- 某道工序良率突然下滑

没有预警机制,出问题就只能靠“加班+插单”补救,后果就是恶性循环。
二、什么叫“交期预警机制”?
交期预警,不是等出事了才知道“完了交不上”,而是在还没出事之前,系统、流程、人都已经知道:这条线有风险了,要盯了。
通俗点说,就是三个问题必须提前搞清楚:
- 谁负责盯交期? 不能人人都“盯着”,结果没人负责。
- 用什么机制判断是否会延误? 不靠人感觉,而是靠数据判断。
- 什么时候提示,提示给谁,谁处理? 不能等到晚了才发现,要“早知道、早处理”。

三、一个合格的交期预警机制应该包含哪些核心环节?
我这几年总结下来,真正能跑起来的交期预警机制,一定要包含以下这5个闭环环节:
1、 接单评审——“能不能做,先评估,不拍脑袋”
很多订单接进来就马上排产,但根本没评估:
- 当前产能够不够?
- 现有在制订单冲突没?
- 关键设备排得上吗?
- 材料齐不齐?

做法建议:

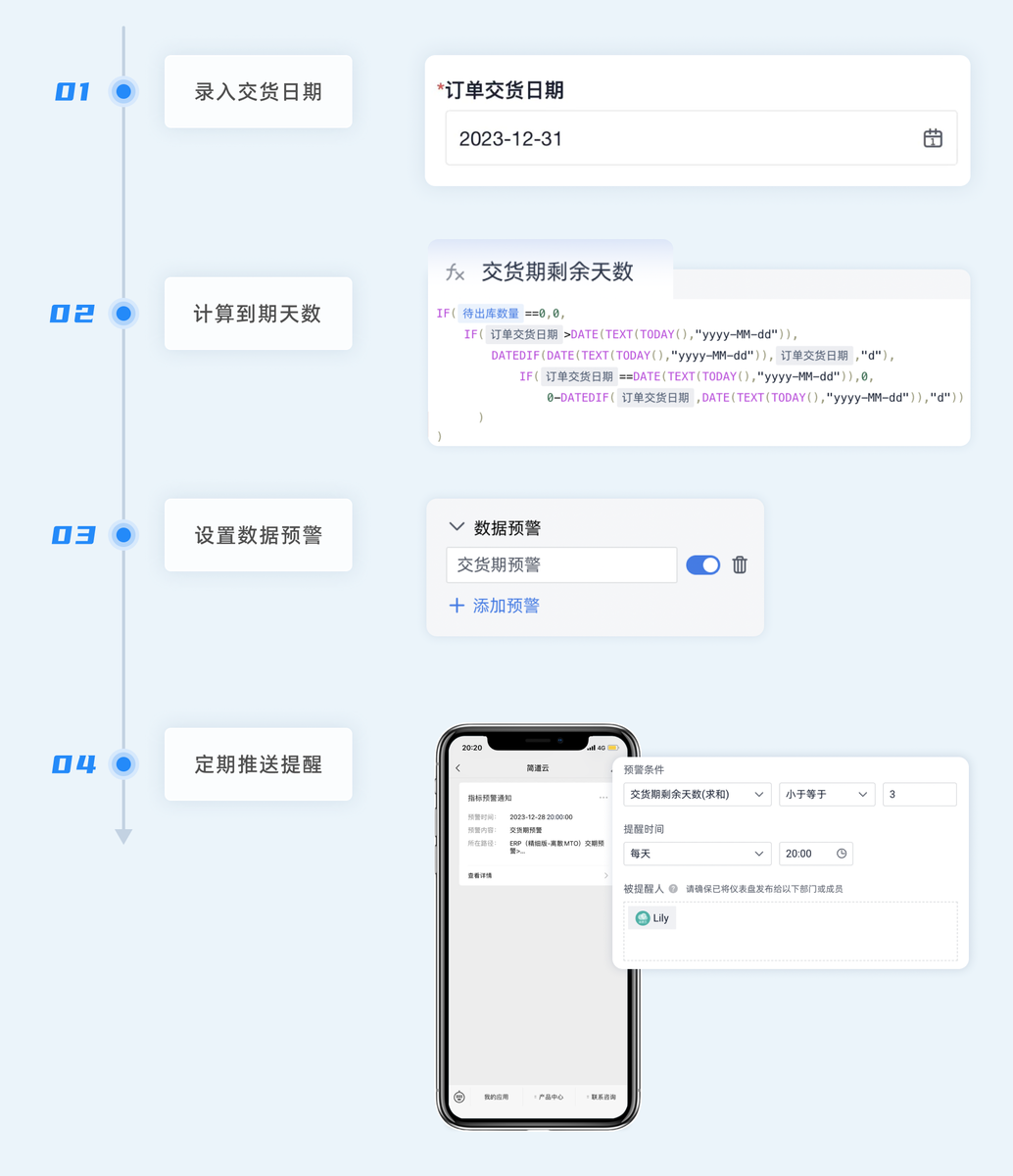

建立“订单评审流程”,每个新订单必须经过一次评估——交期能不能保,有没有风险,产能是否吃紧,评审后再确认下单/排产。
2、 排产要有“风险标记”——不是排完就完了

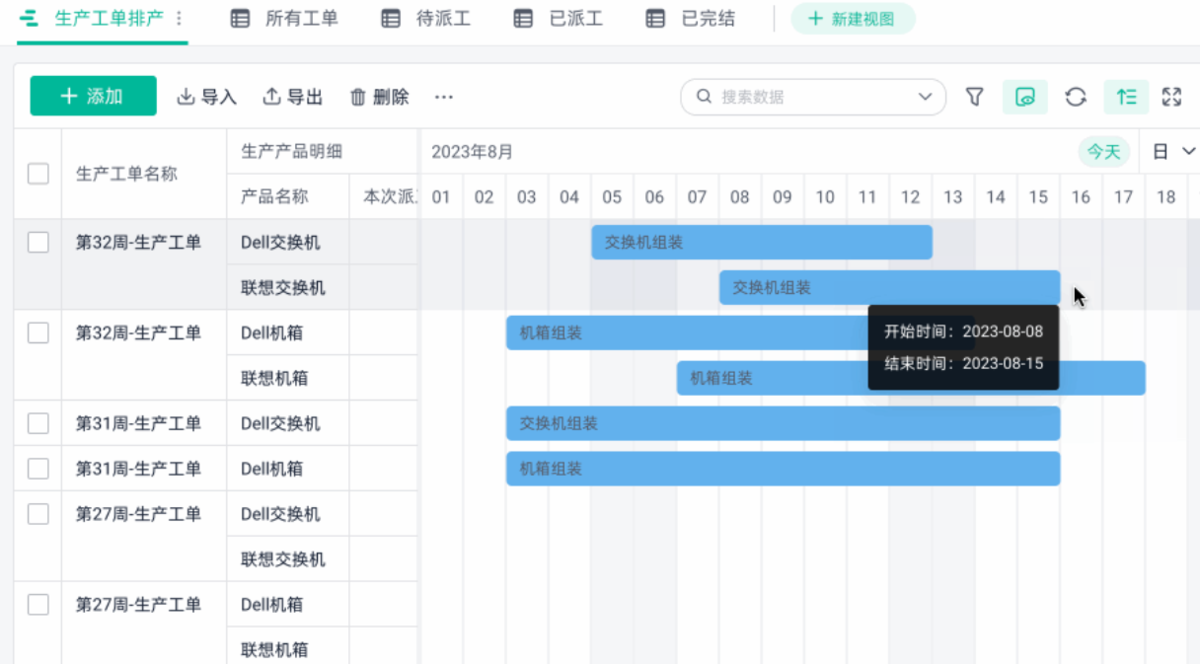

很多计划表只是排顺序,但没有任何“风险颜色”或“浮动时间”。
做法建议:
- 每个工单加“交期缓冲时间”字段

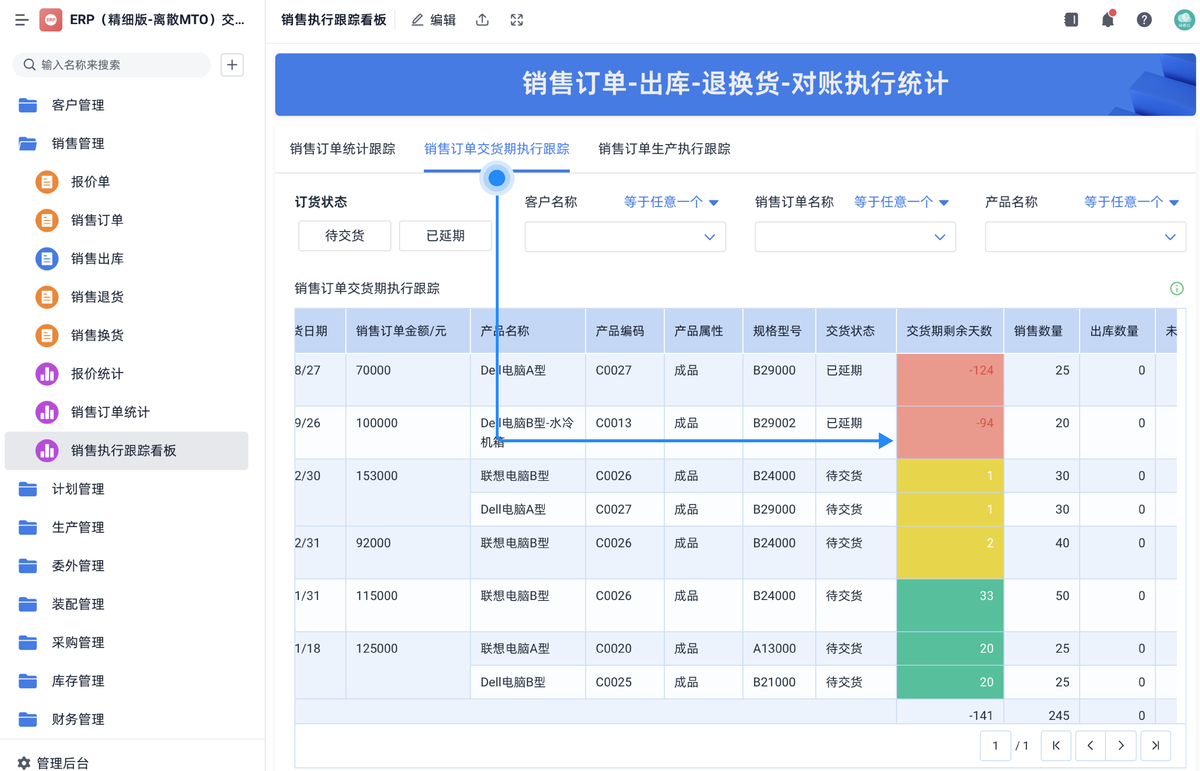

- 关键路径任务标红,优先盯

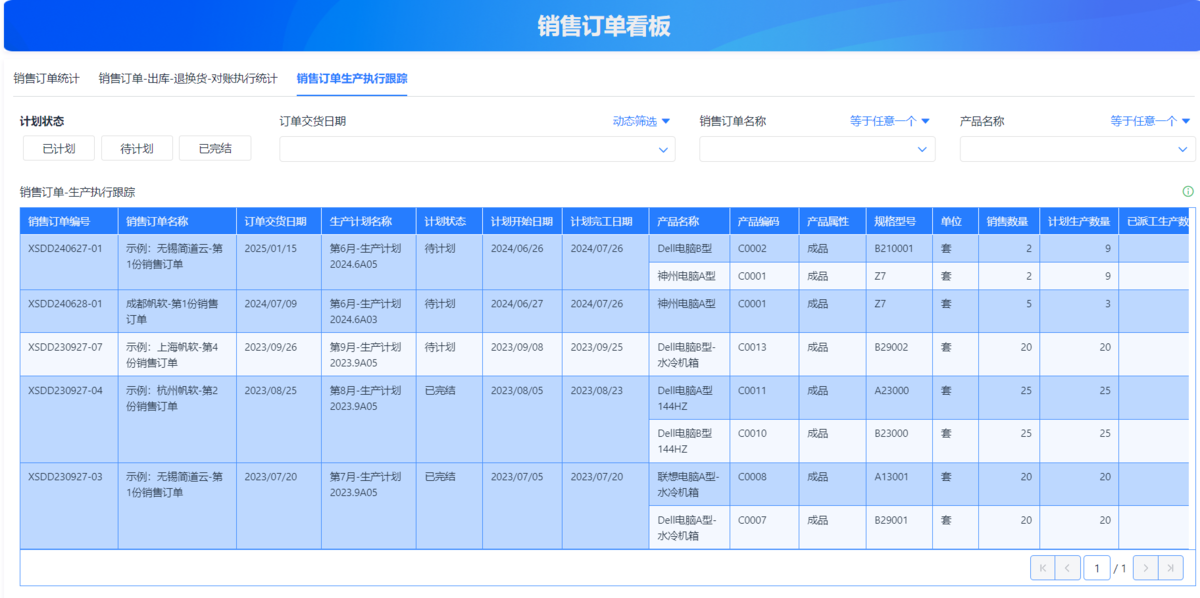

- 系统自动判断是否晚于原计划(通过“计划完成时间” vs “实际进度”)

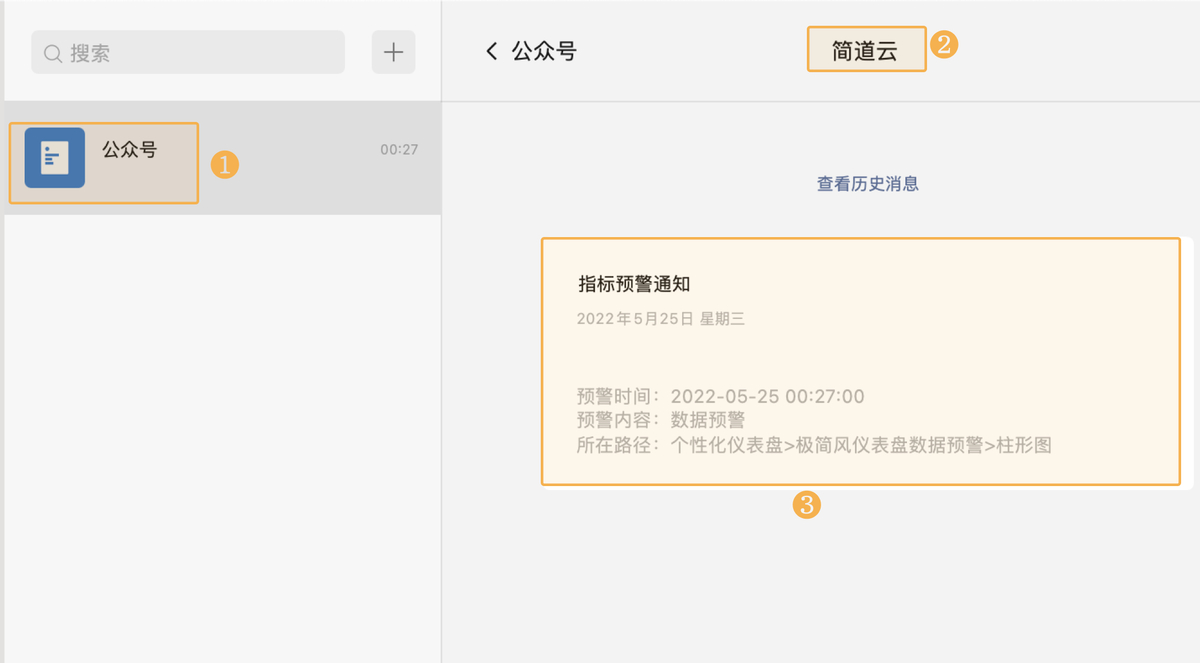

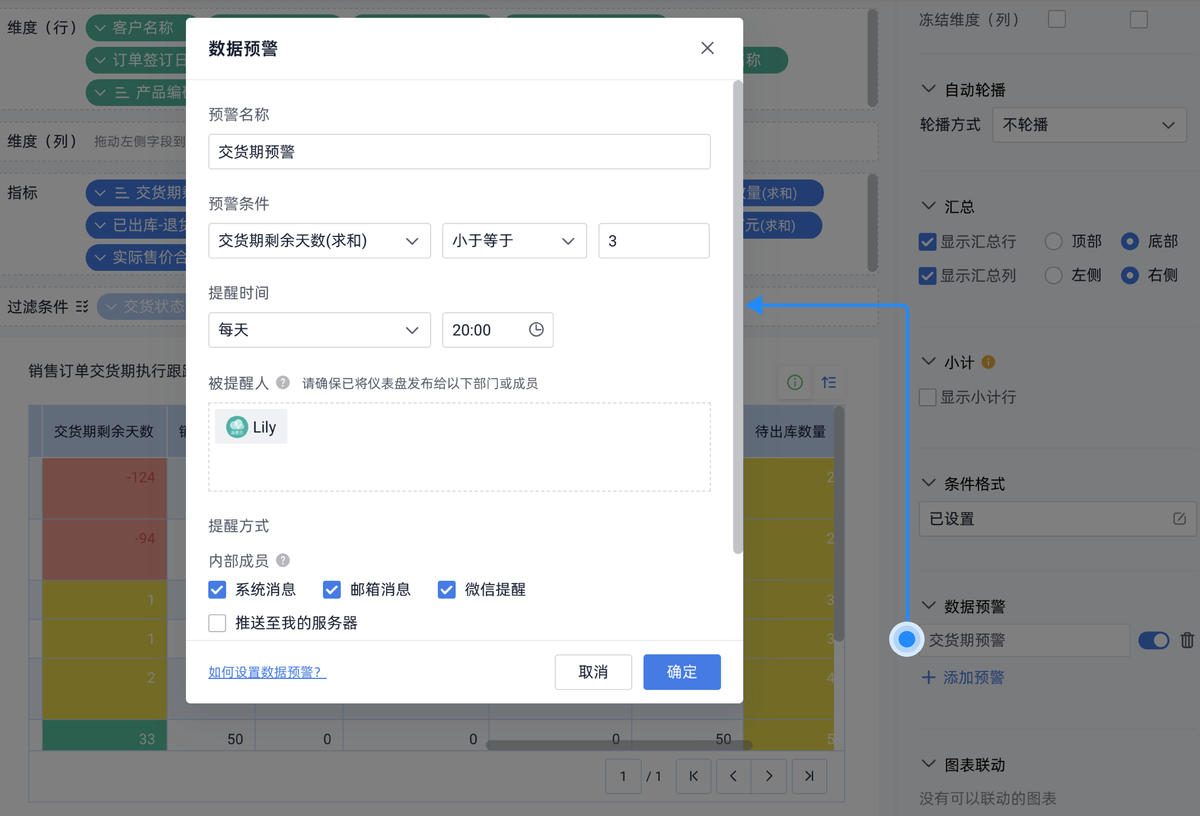

凡是进入预警阈值(如剩余周期不足3天)的任务,系统直接弹窗或推送提醒。
3、日进度反馈——现场每天必须更新“进度差值”
车间不反馈,计划没法判断; 计划没判断,老板就只能靠问。
做法建议:
建立“每日进度反馈机制”:
- 每道工序执行后当天报进度

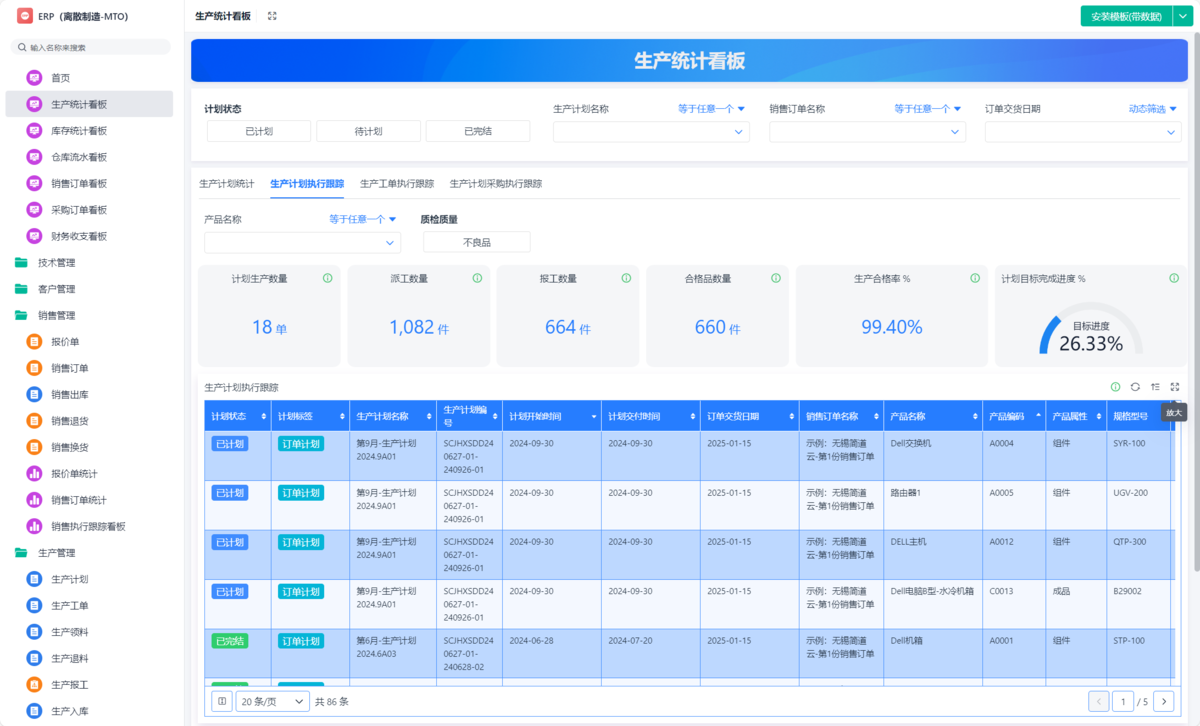

- 系统自动更新工单当前完成比例
- 同步更新甘特图、进度趋势图
- 出现“滞后3天以上”自动变红并推送通知

4、 异常联动机制——一出异常,系统自动预警交期风险
比如:
- 某工序报废率过高
- 某设备计划维修但未修复
- 某材料入库延误

做法建议:

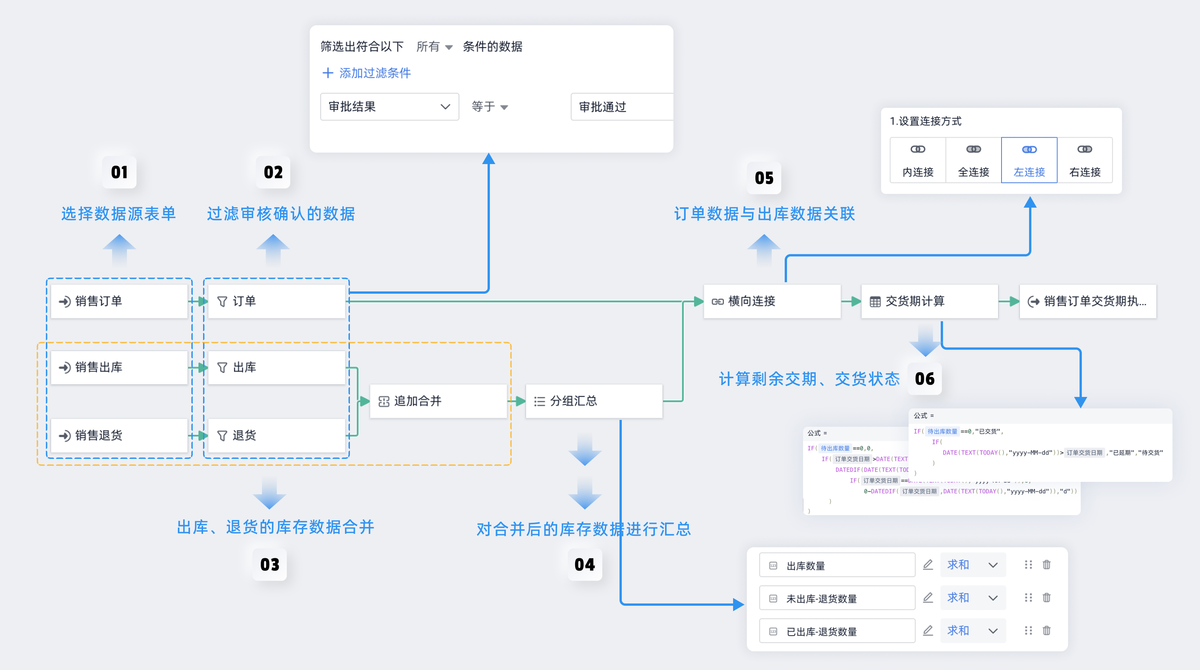

把异常数据和交期管理挂钩,一旦有异常发生,系统自动判断是否影响当前排程,如影响则提前触发“交期变更评估流程”。
谁接收提醒、谁评估风险、谁调整任务,流程设定好,跑得动。
5、 项目/客户预警总览——老板/销售/计划一眼看清风险单
最怕的不是交期晚了,是没人知道晚了。
做法建议:

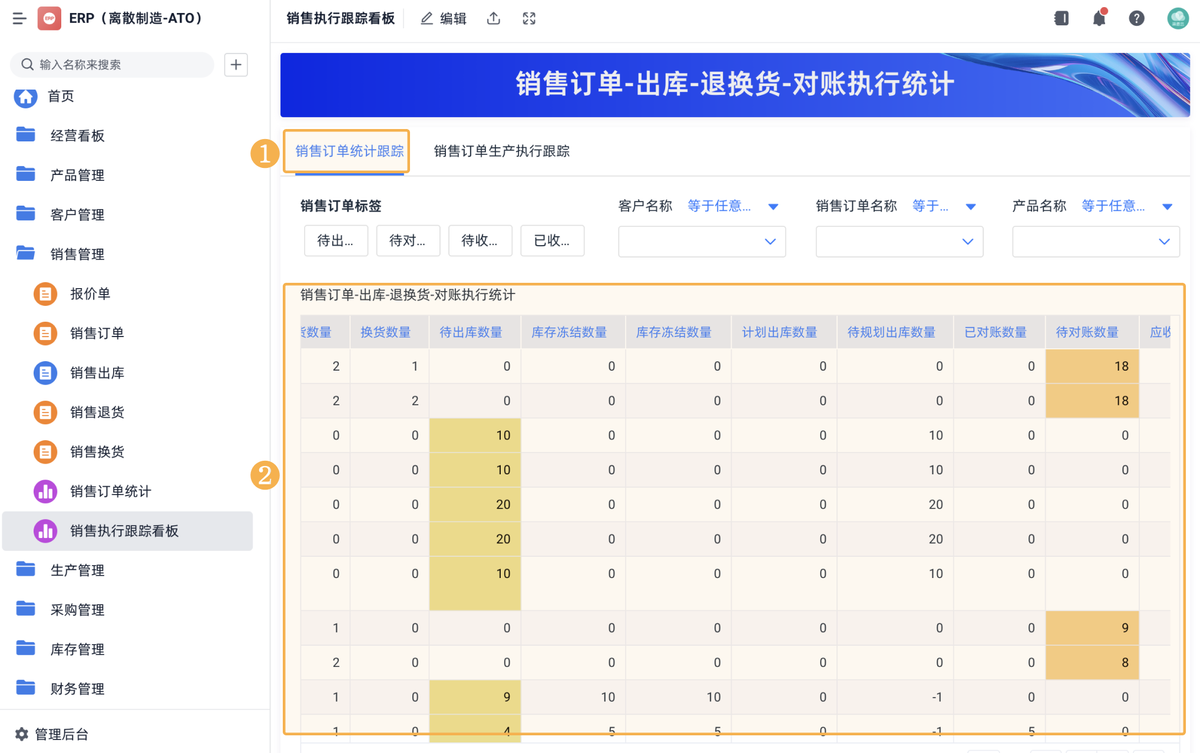

建立一个“交期预警看板”,每天自动生成:
- 所有延误风险订单列表
- 当前处于红色预警的工单
- 可视化柱形图/趋势图展示“交期风险数量变化”

老板早上看一眼,就知道这个月哪些单要重点盯,销售也能提前沟通客户,预防投诉。
四、做好交期预警系统需要注意哪些问题?
1、源头数据不准,一切都是空谈
预警系统是建立在数据基础上的,但如果你排产计划、订单信息、BOM清单、工序进度这些数据本身就是不准的,那系统就会误判,根本无法准确预警。
重点注意:
- 订单交期、物料到料、设备状态、工人出勤必须真实、实时;
- 与ERP、MES系统打通,自动同步关键数据;
- 设立专人或机制校验数据准确性。
2、预警逻辑太粗糙,结果“狼来了”
有的系统只设一个交期节点,比如“距交期还有5天未完成就预警”,这种设定太单一。结果是常常误报、漏报,员工反而对系统失去信任。
建议:
- 分工序、分责任人设定多个关键节点预警;
- 引入“延误趋势”判断,比如连续三天进度偏慢也应预警;
- 结合实际生产节奏,动态调整预警阈值。

3、系统太复杂,现场根本用不起来
很多企业一上来就上重系统,各种流程按钮、审批节点、界面复杂得像“航天项目”,结果车间根本没人愿意用。
建议:
- 先从简单的看板预警、短信提醒等功能做起;
- 操作界面尽量傻瓜化,移动端也要能用;
- 和现场骨干一起试用、优化,别光靠IT人员闭门造车。
4、只做生产预警,忽视采购、物料和外协
交期延误往往不光是生产节奏慢,更多时候是缺料、采购延迟、外协送不回导致的。
所以:
- 交期预警系统要涵盖采购、仓储、外协各环节;
- 尤其是提前识别“关键物料”与“长周期物料”的供应风险;
- 外协件要有收发计划和跟催提醒机制。

最后说一句实话:
越是追交期、越交不上货; 越是临时插单、越乱套; 越是靠人盯,越怕出错。
你要做的,不是等客户催你,而是你自己先知道风险来了。
交期不是靠催的,是靠机制提前发现、靠数据持续盯着、靠流程压实责任。
别等客户发飙,才开始查谁的锅。
