很多工程项目,其实不是做不动,而是看不清。
项目在推进,钱在花,人也在忙,但只要问一句:现在进度到底到哪了?”十有八九,答案是“差不多”。
问题就出在这里:项目不是没有进度,而是进度不可见、不可追踪、不可验证。
所以我这次做了一件很简单的事——用2个小时,基于简道云,从零搭了一套工程项目进度管理系统。
不复杂,没有开发,甚至没有写一行代码。
但搭完之后,有一个很明显的变化:项目进度不用问了,直接看。
下面我把整个过程,按真实搭建步骤讲一遍,尽量讲清楚每一步到底在解决什么问题。简道云工程项目部管理系统模板,可以直接查看和修改使用: https://www.jiandaoyun.com
可以给大家看看搭建好的效果:

一、进度管理,本质在管三件事
其实,工程项目的进度管理,本质就三件事:
- 第一,把活拆清楚(WBS)
- 第二,让执行有记录(日/周/月进度)
- 第三,让计划和实际能对比(偏差可见)
大多数项目的问题,不是没有计划,而是这三件事是断开的,彼此之间没有结构化关系:
- 计划在Excel里
- 执行在现场
- 汇总在PPT里
所以看起来有很多数据,但其实什么都看不清。
这也是我为什么没有一上来就做进度填报,而是先从结构开始。
我选择用简道云,是因为它有一个好处,表单、流程、数据之间是可以打通的,你不是在做一个表,而是在搭一套数据结构。这点非常关键。

二、第一步:基础数据搭建
很多人觉得这一步很简单,随便建几个表就行了,但说实话这一步如果做不好,后面全是返工。
在使用前,需要在基础数据表单中,通过提交表单或 Excel 表格导入的方式,录入已经有的基础数据。
我这次只做了三类基础数据,但每一类都想清楚了后面的具体用处:
- 项目信息相关字段。包括项目编码、项目名称、分部工程名称、分项工程名称、工序名称
- 设备信息相关字段。设备类型、设备名称、设备型号、设备单位
- 劳务信息相关字段。班组名称、劳务人员姓名
- 其他可能未列出的涉及到数据联动/公式编辑的字段

在简道云里,这一步就是建一个主表,把字段结构化定义好。后面所有模块,都可以直接关联这个表,不用重复维护。
人员、组织等信息,我没有做复杂的人事系统,只做了最小可用:
- 施工队
- 负责人
- 联系方式
关键不是多,而是后面每一条进度,都能找到是谁干的。
在简道云里,这种数据可以作为基础表存在,后面所有表单直接引用。
基础数据不是为了记录,是为了让后面所有模块有依附、有结构。

三、第二步:WBS分解项目结构
如果说基础数据是地基,那WBS就是骨架。
这一步我花的时间最多,因为这是整个系统的核心。
很多项目进度管不住,本质原因就是:任务没有被拆到可管理的颗粒度。
1. 我是怎么拆的?
我只做了三层结构:
- 第一层:分部工程 土建、安装、装饰
- 第二层:分项工程 基础施工、主体结构
- 第三层:工序 具体到可以执行,钢筋绑扎、模板安装
关键点在第三层。
必须拆到这一条项目,是可以被填报进度的一个程度,否则后面所有进度填报,都会变成空话。
2. 在系统里怎么实现?
我用的是一个主表 + 子表的结构:
- 主表:项目/WBS主任务
- 子表:具体工序明细
每一条工序,我都加了几个关键字段:
- 负责人
- 计划开始时间
- 计划结束时间
- 计划工程量
这样做的好处是,后面所有进度数据,都可以直接挂在这一条工序上
在简道云里,这种主子表结构是现成的,不需要你自己去设计数据库。
3. 这一部分最容易踩的坑
有两个我踩过的:
拆太粗。比如只拆到主体结构完成那你后面根本没法跟踪
拆太细。细到每一个动作,结果没人愿意填,系统直接废掉
所以要找到一个可执行 + 可填报 + 不增加负担的平衡点。

四、第三步:进度管理,让现场开口说话
结构有了,接下来才是让数据跑起来。
我没有搞复杂的流程,只做了四类进度:
- 日进度填报
- 周进度计划
- 月进度计划
- 总进度计划
核心是第一块:日进度
1. 日进度,我是这样设计的
谁填?现场负责人。填什么?
- 今天做了哪道工序
- 完成了多少(数量/百分比)
- 是否有问题
所有字段,都直接关联WBS里的工序。也就是说,你填的不是今天干了啥,而是哪一条任务推进了多少。
这一步带来的变化很大,以前是靠管理者问进度、现场口头汇报、数据靠拼,现在变成:
- 现场每天填
- 数据自动汇总
- 管理者直接看
在简道云里,这种填报非常轻量化,只需要在项目施工现场扫码就能填好:
- 手机就能填

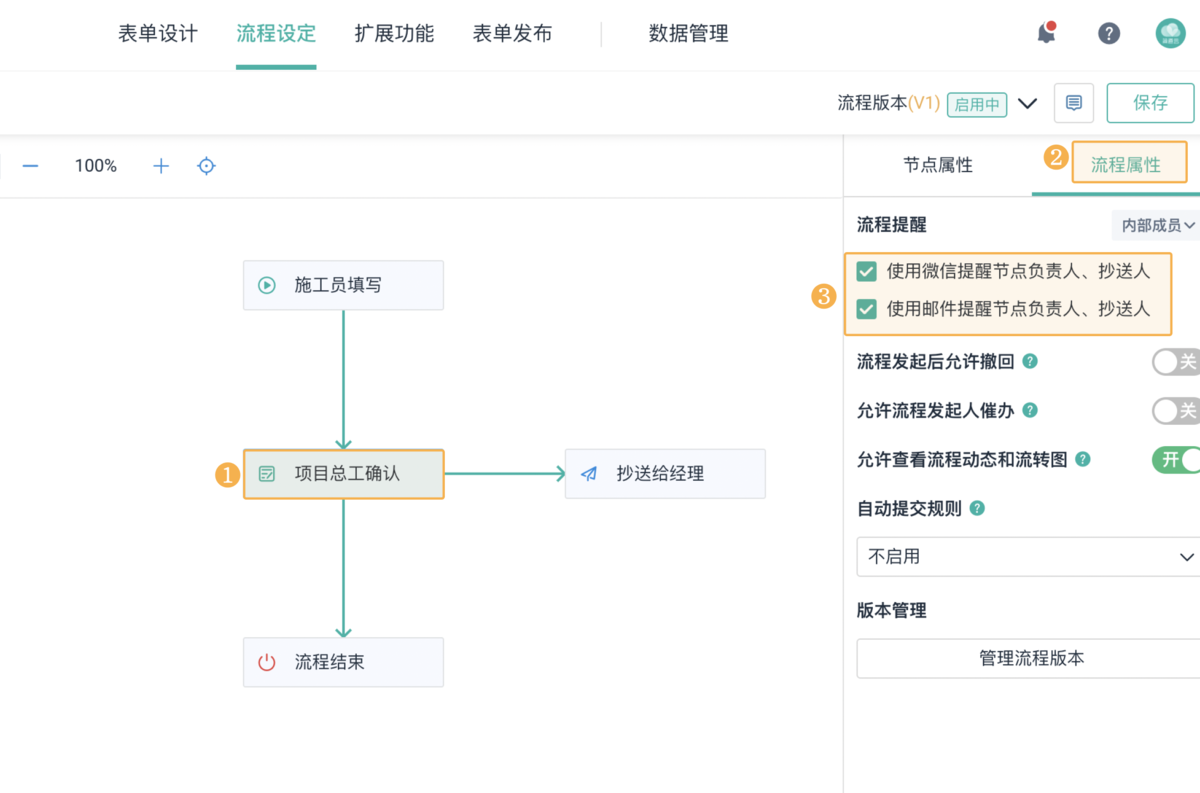

- 可以做成简单流程(填报→确认)
- 数据实时同步
施工人员选择工序名称数据后,工序工程量、工序单价、工序产值将会自动调用出来,仅需填写当日工程量,当日工序产值和分享工序今日总产值就能自动计算。

2. 周/月/总计划的作用
很多人觉得这些是形式,其实不是。它们的作用是给日进度一个参照系。
否则只知道今天做了多少,但不知道该做到哪。
所以我把:
- 周计划 → 控短期节奏
- 月计划 → 控阶段目标
- 总计划 → 控整体节奏
全部放在系统里,并且都和WBS关联。
不是在单纯的收集数据,而是在建立计划—执行—反馈的闭环。

五、第四步:顺手把项目其他模块带起来

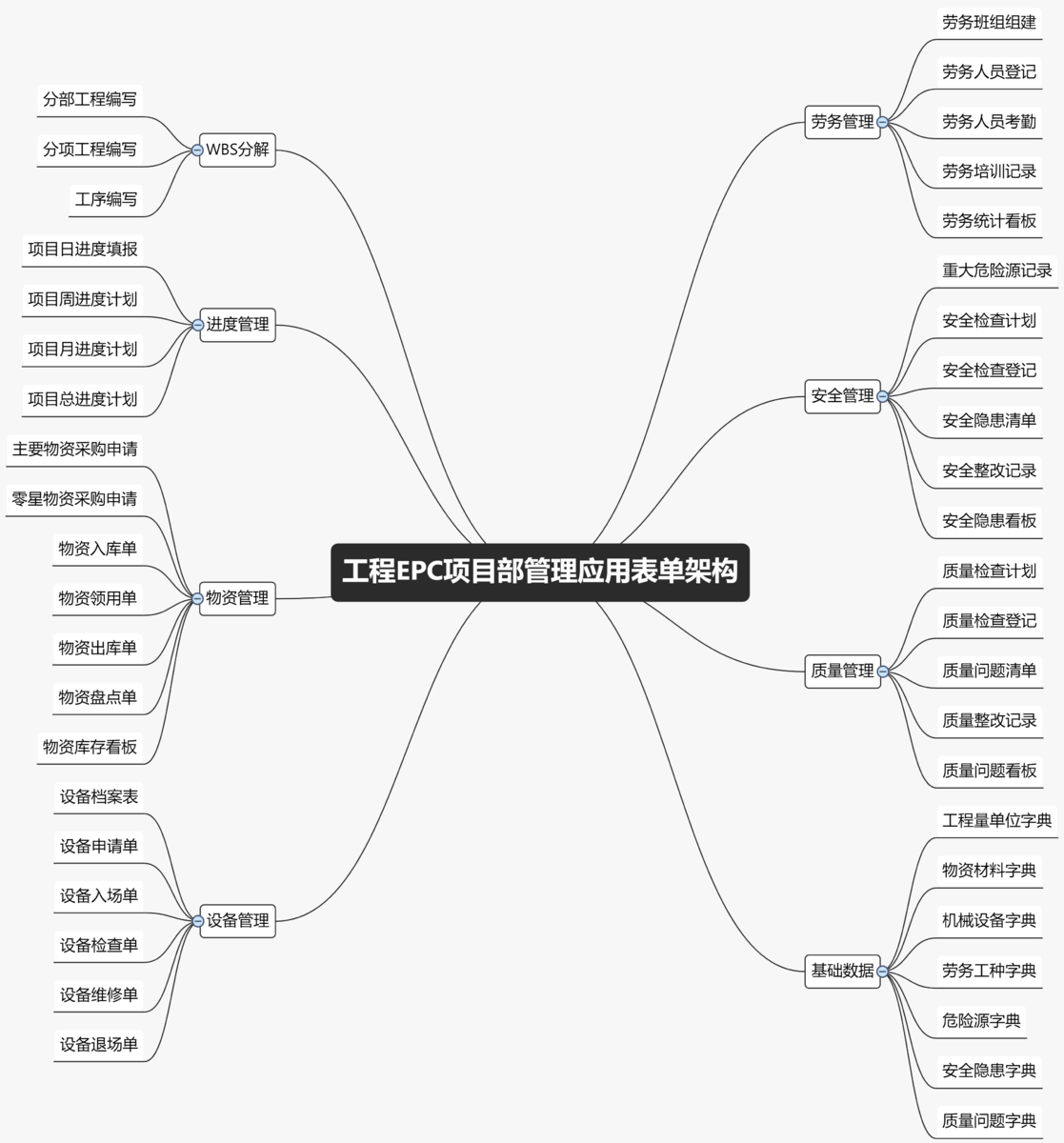

这一步我没有展开做,但顺手搭了几个基础模块:

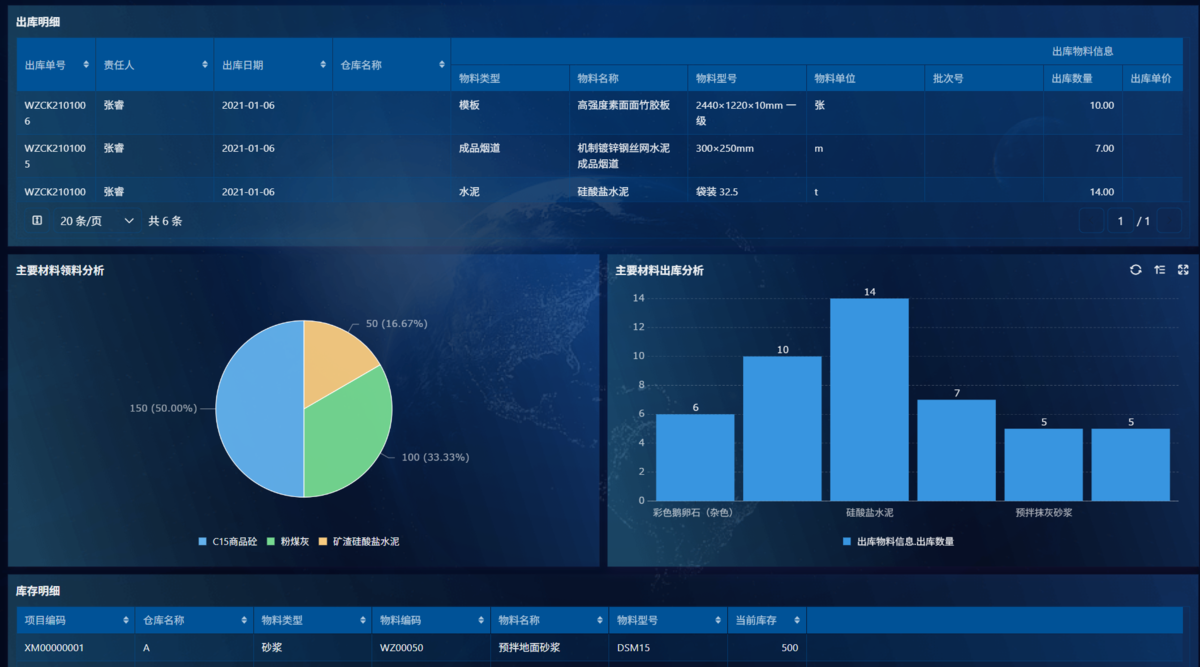

- 物资管理(材料进出记录)

- 设备管理(设备使用/维修)
- 劳务管理(人员出勤/工时)
- 安全管理(隐患记录)
- 质量管理(检查整改)
为什么要提这一块?
因为很多人会把这些模块各自做一套系统。但实际上,这些部分都和进度强相关。比如:
- 材料不到 → 进度延误
- 人员不足 → 工序滞后
- 质量返工 → 进度回退
所以更合理的方式是:后期把这些模块,围绕进度来建,而不是割裂开来。
在简道云里,这一点很好实现,只需要在原有数据结构上,加几个表单和关联字段,就能把这些模块挂上来,不用重新搭系统。

六、第五步:总控看板,让管理层一眼看懂项目
前面的所有步骤,其实都是在为这一件事服务:让项目状态,被一眼看清。

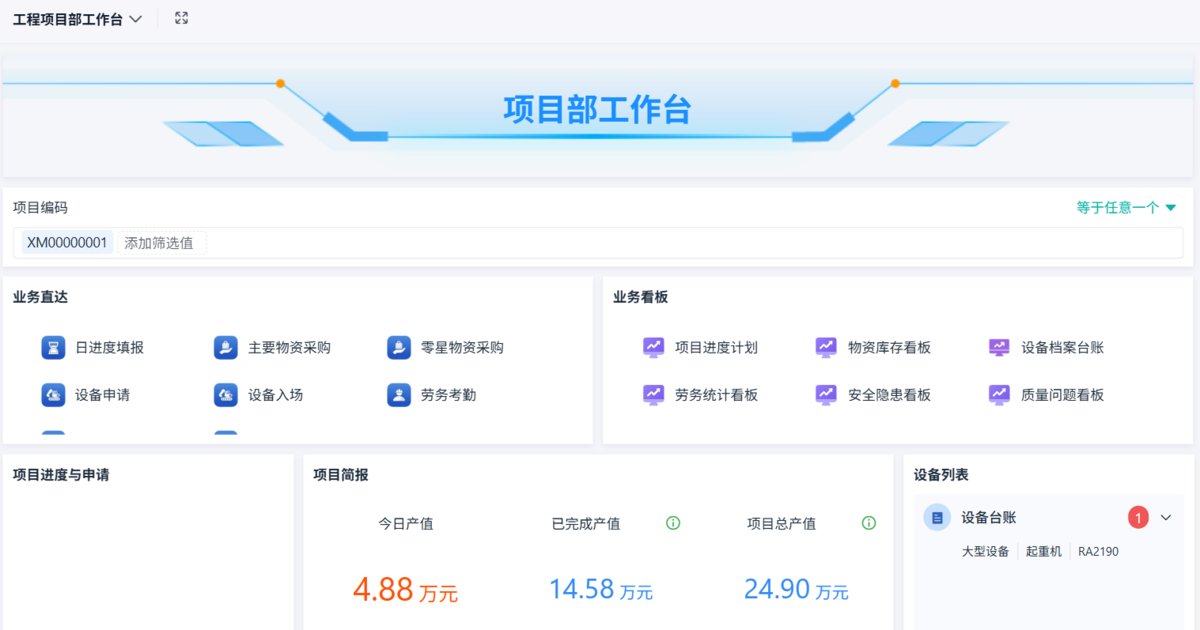

我最后做了一个总控看板,主要包含三块:
1. 甘特图

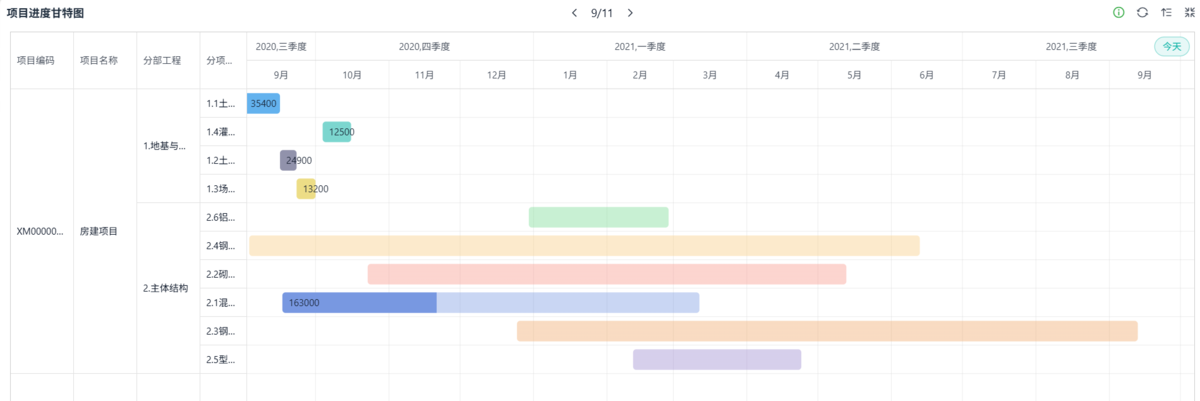

甘特图可以展示每个工序的计划时间和实际完成情况,一眼就能看到哪些项目提前,哪些滞后。
2. 进度明细表
可以下钻到具体工序、具体负责人、具体完成情况,不是看汇总,而是能追到细节。
3.项目概览
包括总完成率、当前阶段、风险点,适合给管理层快速判断。

在简道云里,这些看板是可以直接基于数据生成的。通过数据工厂设置,自动计算项目当前完成率,即可在仪表盘中实时查看多项目进度。
也就是说,前面数据一更新,这里自动更新。
不需要你再去做一套BI系统,也不用导数据。

七、这套系统到底解决了什么问题
其实使用下来之后,真正有价值的不是系统中多了哪些功能,而是管理方式发生了什么变化。
不是更复杂了,反而是更清楚了。
1. 从到处问进度,变成随时看进度
用上系统后的所有进度,都是从现场一条一条填上来的,并且直接挂在具体工序上。
不用再去问今天干了什么, 只需要打开系统,看哪一条任务推进了多少。
这里的关键,不是能填报,而是数据有结构、有归属。
在简道云里,这种变化其实是很自然发生的:日进度表单一旦和WBS工序建立了关联,数据就不会再是散的,而是自动汇总、自动归集。老板打开看板看到的,不是零碎信息,而是已经被整理好的结果。
管理者从追着人要信息,变成基于数据做判断,这是最主要的变化。

2. 从差不多就行,变成每一条都有依据
很多项目的问题,不在于没人负责,而在于责任是模糊的。可能三个人都说“我负责”,也可能都说“我以为是别人”。
原因很简单——没有结构。但当你把WBS拆清楚之后,每一条工序都有:
- 明确的负责人
- 明确的开始/结束时间
- 明确的计划工程量
再叠加每天的进度填报, 你会发现很多原来说不清的问题,开始变得很具体。
- 不是进度慢了,而是哪一道工序慢了
- 不是项目有问题,而是哪一个环节出问题了
这种变化,本质上就是从经验判断,变成数据可追溯。
而在工具层面,简道云的价值在这里体现得很明显—— 表单字段、人员、时间、任务之间是天然打通的,你不需要再靠人工去整理责任关系,系统本身就把结构固定住了。

3. 从出了问题才知道,变成过程中就能发现问题
当进度是靠汇报的时候,问题一定是滞后的。 但当进度变成每天在填、每天在更新的数据之后,节奏就变了。
你可以很清楚地看到:
- 哪一条工序连续几天没有进展
- 哪一个节点开始出现滞后
- 哪些任务偏离了原计划
也就是说,问题不是在结果出来之后才暴露,而是在过程中就已经可见。
在简道云的看板里,这种变化会更直观:甘特图、进度对比、完成率这些数据,是随着填报实时更新的,你不用等周报、月报,自然就能看到趋势。
管理的节奏,从事后补救,变成过程干预。
工程项目,也就不再是感觉在推进,而是每一步都有依据,每一段都有记录。

最后说句实话
如果你现在还在用Excel和微信群管项目,其实不是不能用,而是规模一上来、节点一多,很容易失控。
不一定要完全照搬我这套,但有一个方向是确定的:尽早把进度,从人脑+沟通,变成结构化数据。
至于工具怎么选,像简道云这种可以快速搭建、表单和数据天然打通的工具,其实是一个比较务实的选择——不用开发,能快速试错,也能随着项目复杂度逐步扩展。
不用一步到位,但只要开始把数据沉下来,你会很明显地感受到:项目不再是靠盯人推进,而是开始自己跑起来。
