很多做采购的朋友都有过这种经历:前期聊得挺好,样品也不错,价格也谈妥了,结果一签完合同、货一到,问题一堆。

  • 不是质量不达标
  • 就是发货延迟
  • 要么就是结款的时候各种扯皮。

最后一查,才发现坑都埋在合同里。

别以为签合同是法务的事,其实在企业业务链里——采购是第一道风险关口

一份写得糊涂的合同,能让你白忙几个月;一份签得专业的合同,能帮你稳住供应、守住底线。

今天我们就来掰扯清楚:采购合同怎么签,才能不被坑。

采购合同


一、别急着签——先搞清签给谁

很多人觉得合同就是个形式,有抬头、有章、有签名就行,结果等出事才发现:签的公司根本不是供货那家。

  • 比如你跟「XX科技有限公司」谈的价格,但合同上签的是「XX贸易有限公司」;
  • 再比如对方用的是个人章,结果货出问题了,你连对方主体都找不到。

所以第一步,合同签谁,一定要核实清楚:

  • 对方的营业执照要看(公司全称、注册号、法定代表人);
  • 对方的开户许可证要要(账户名要跟公司一致);
  • 对方盖章要用公章或合同专用章,不能用财务章;
  • 如果是代理商,要确认他有合法授权书

tips: 很多供应链纠纷,根本不是谁骗了谁,而是你签错了人。 尤其是多层供应商结构(比如代理、经销、代工),合同签谁非常关键。

采购合同


二、别只谈价格——重点是交付条款

很多采购经理最爱谈的就是单价。 一听到比别人便宜3%,眼睛就亮了。但问题是:价格只是冰山一角,坑往往藏在交付里。

你要重点盯这几个关键条款

1. 交货时间要具体可量化

别写尽快交付这种废话。要写成:“2025年11月10日前完成发货,并在5个工作日内送达甲方指定仓库”。 必要的话,可以拆分阶段,比如:

  • 第一次交付 30%;
  • 第二次交付 50%;
  • 最终交付 20%。

这样做的好处是——你能控制节奏,不至于等一大批货全压在最后。

采购合同

2. 违约责任要写清楚

交付延误、质量不达标、数量不足,都要写明确违约金。 比如:

  • 延期交货,每延迟一天,按合同总额的0.5%收取违约金;
  • 质量不合格,供应商需在7日内免费更换,并承担退换货运费。

不要怕对方觉得条款太严,能签下这些条款的供应商,才是真正靠谱的供应商

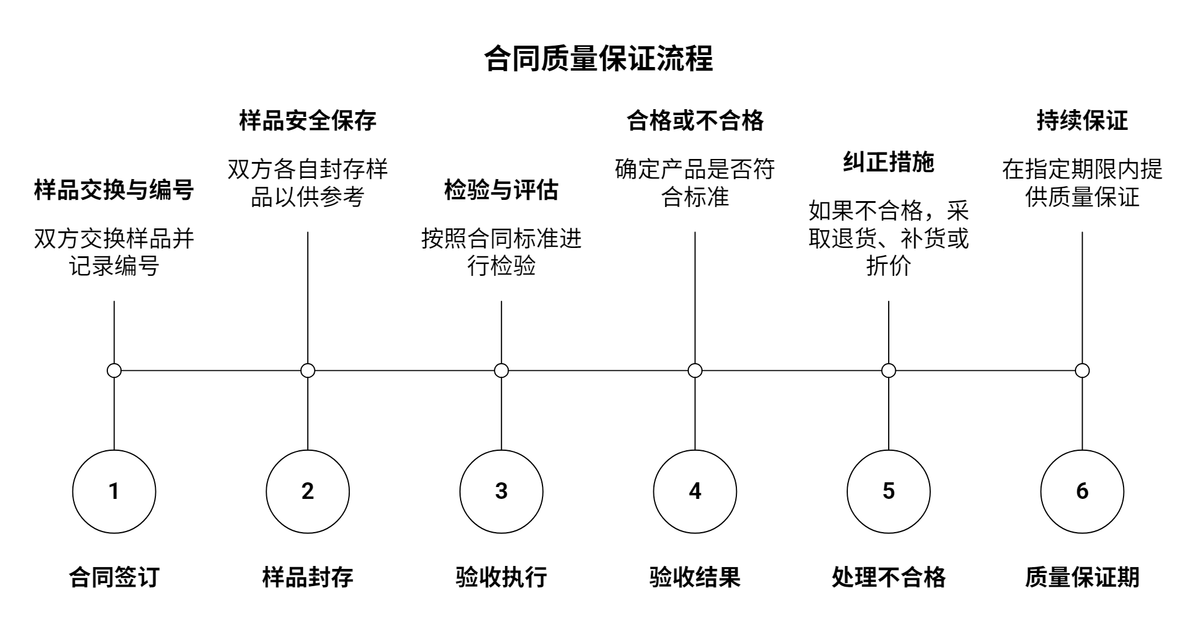

三、质量条款,不能糊弄

很多公司吃的亏,都是在质量上。尤其是原料类、包材类、机械类采购,外表看起来一样,性能差一截。

质量条款千万别只写一句按样品标准执行,那就是给自己挖坑。你要明确三点:

样品留存方式

  • 双方各留一份,封样保存;
  • 样品编号写进合同;
  • 后续验收以封样为准。

验收标准

  • 明确执行标准(如GB/T标准、行业标准、企业标准);
  • 写清检验比例、检验方法(抽检还是全检,谁来检);
  • 合格与不合格的处理方式(退货、补货、折价)。

质量保证期

  • 不是所有东西验收合格就完了;
  • 对设备类、耗材类、软件服务类,都要明确质保期限。

举个例子: 某公司采购一批LED灯,验收时亮着挺好。三个月后,大面积坏灯,供应商说:“验收通过了呀!” 合同没写质保期,你一点办法都没有。

采购合同


四、付款方式,别让现金流被掐住

采购最怕的两个极端:

  • 一个是货款全付,货还没到;
  • 另一个是货都发完,对方死活不结账。

付款方式是采购合同里最容易出事、也是最有博弈空间的地方。

推荐三种比较稳的方式:

  1. 预付款 + 货到付款:前期预付30%,验收合格后再付70%。这种适合第一次合作或货值较高的情况。
  2. 分阶段付款:按项目进度分段支付,每个节点都要有对应交付物。
  3. 留尾款制度:留5%-10%作为质保金,质保期满后支付。这是防止货一到人就跑的有效手段。

注意: 如果对方特别强势(比如垄断型供应商),可以考虑用银行保函或第三方托管的方式,双方都有保障。

采购合同


五、发票、运输、风险转移这些小条款,别忽略

很多人只关注大条款,但实际上,很多坑都藏在小细节里。

1. 发票问题

  • 必须写明发票类型(专票还是普票)、开票时间;
  • 货到多久内开票;
  • 如果是服务类,要注意税率;
  • 合同总价是含税价还是不含税价,要明确。

不写清楚,最后你可能要自己掏税差。

2. 运输条款

  • 谁负责运输;
  • 运费是否包含在单价里;
  • 货物途中损坏谁负责。 建议写明“货物交付至甲方仓库并签收后,风险转移至甲方”,否则路上坏了算你的。

3. 包装与标识

  • 特别是工业原料、零部件;
  • 要写清包装标准、防潮要求、标签内容。

看起来琐碎,但很多时候一批货报废,就是因为包装不达标。

采购合同


六、补充协议要留口子,不要死签

采购合同往往是长期执行的,半年、一年甚至更久,价格会变,原料会变,政策也会变。

所以合同里一定要写一句类似的条款:

“若因市场、政策、汇率等因素导致原材料价格波动超过±5%,双方可另行协商调整价格。”

这句话看似普通,但能救你一命。

  • 否则供应商成本涨了不供货,你也没法追责;
  • 或者你自己价格降了,也没法要求降价。

另外,像供货周期、交付方式、技术变更,也最好写成“双方可另行签订补充协议”,留点弹性。


七、签完别就算完——要建立合同执行跟踪机制

很多公司签合同时信誓旦旦,结果合同一签完就放抽屉,出问题时,没人知道当初写了啥。

专业的采购管理,签约只是开始,真正关键的是——合同执行过程的跟踪与留痕。

建议你至少做到三点:

  • 建立合同履约台账:每个合同编号、金额、交货日期、付款节点都要录;设置提醒机制(比如系统自动提醒到期付款、交付)。
  • 执行中留证据:所有沟通要邮件确认; 交付、验收、退换货都要留照片、单据; 付款要对应发票、银行流水。
  • 每季度复盘:看哪些供应商履约差; 哪些合同条款经常出问题; 不断优化合同模板。
采购合同


总结:合同是采购的护身符,不是面子工程

一份好的采购合同,不是越厚越好、也不是越强势越好。 它的核心在于:

  • 条款清晰;
  • 风险分摊合理;
  • 双方履约有依据;
  • 留证据、可追溯。

采购不是打仗,而是做生意。 但在商业世界里,文字才是最硬的底线。 谁在签合同时认真,谁的企业抗风险能力就更强。


最后一句话总结:

价格谈得再漂亮,不如合同签得明白。 签合同的那一刻,就是你能不能不被坑的分水岭。
