ERP模块关系优化企业管理流程,如何提升效率?

零门槛、免安装!海量模板方案,点击即可,在线试用!

免费试用

摘要:提升ERP效率的关键在于以流程为纲、以数据为底、以自动化为手段。具体做法是:1、打通关键模块数据流、2、建立端到端流程与标准规则、3、自动化与事件驱动减少人为操作、4、指标看板闭环优化。围绕“采购到付款、计划到生产、订单到收款、记录到报告”四大流程重构模块关系与接口,治理主数据(物料、客户、供应商、BOM、价格)与权限,配置可用承诺ATP、MRP与补货策略,配合RPA、工作流、看板制定异常阈值与触发器,结合周期盘点与财务对账,实现流程无缝衔接与持续优化。

《ERP模块关系优化企业管理流程,如何提升效率?》

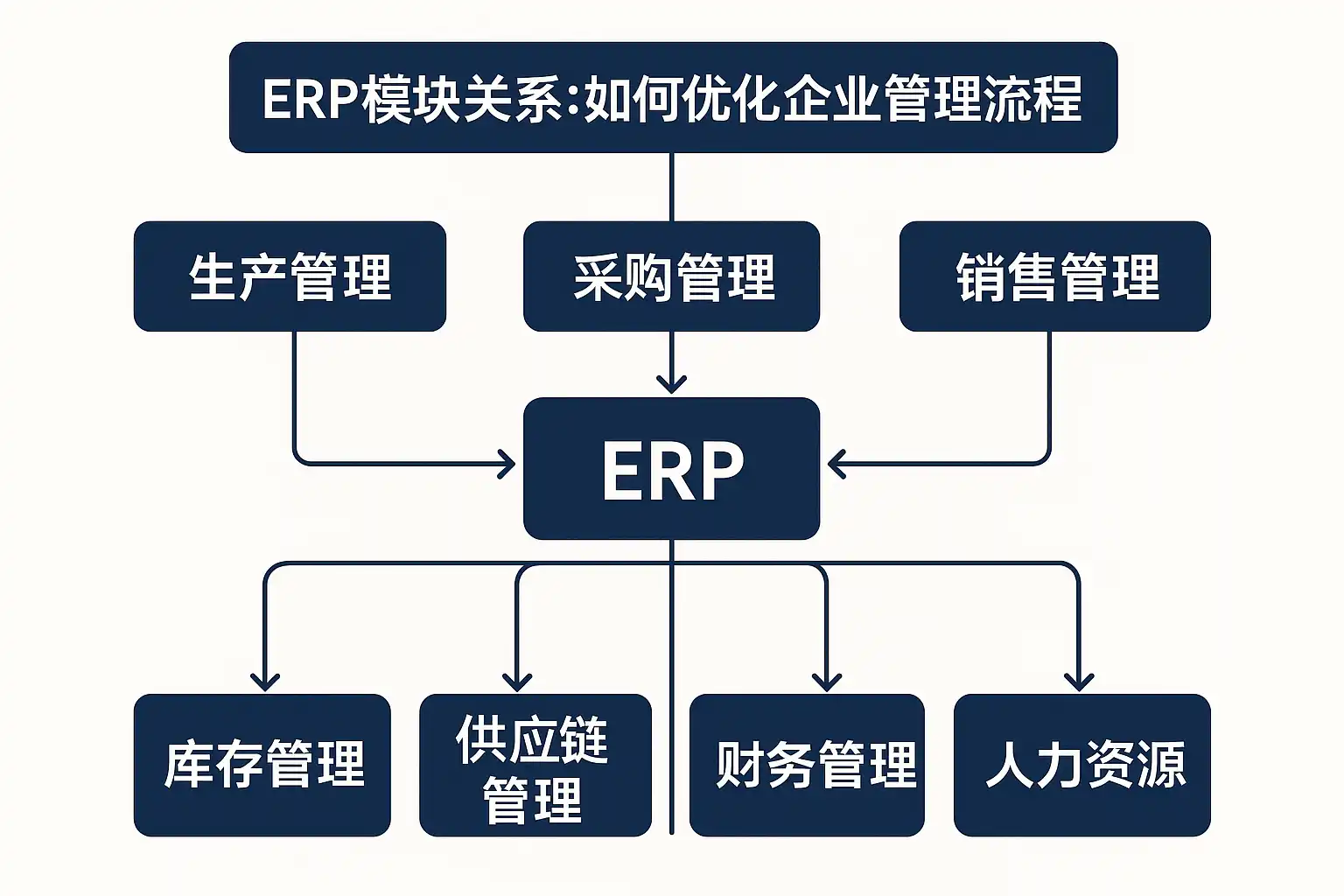

一、ERP模块关系图谱与优化目标

  • 优化目标:缩短流程周期、降低库存与缺货、提高准交率与数据一致性、减少手工与返工、强化财务合规与可追溯性。
  • 方法原则:
  • 以端到端流程为主线:打通采购、库存、生产、销售、财务与项目等模块的输入输出。
  • 统一主数据与编码规则:一个物料编码体系、一个客户主档、一套价格与税务规则。
  • 事件驱动与自动化:根据状态与阈值触发审批、补货、提醒与对账。
  • 指标闭环:每个流程配置KPI、阈值、预警、复盘节奏。

模块关系总览(关键对象与效率杠杆如下表所示):

业务模块关键对象上游输入下游输出主要接口关系效率杠杆
采购(P)供应商、询价、采购订单、到货需求计划(MRP)、请购单、供应商价格收货单、验收入库、应付账款与库存(WMS)、质量(QMS)、财务(AP)供应商分级、价格协议、到货预约、自动三单匹配
库存/仓储(WMS)库位、批次、条码、收发记录采购收货、生产入库、销售退货发料、调拨、出库、盘点差异与生产(MES/工单)、销售(SO/发货)、财务(GL)条码化、先进先出/批次管理、补货策略、周期盘点
生产(MES/工单)BOM、工艺路线、工单、工时需求计划(MPS/MRP)、库存原料在制品、完工入库、工时报工与库存、质量、成本核算精准BOM、工序节拍、瓶颈约束、看板拉动
销售(SO/CRM)客户、报价、销售订单、交期客户信用、库存ATP、价格政策备货/发货、应收账款、回款与库存、财务(AR)、运输ATP承诺、信用控制、价税合规、发运排程
质量(QMS)检验标准、质检单、不合格处理收货、生产过程、出货质检结论、处置单、返工/退货与采购、生产、库存AQL抽检、供应商PPM、过程能力、问题闭环
财务(GL/AP/AR/成本)科目、辅助核算、应收应付、成本业务单据过账、价格和税率账龄、损益、库存成本与所有业务模块三单匹配、自动过账、分摊规则、关账节奏
计划(MPS/MRP/DRP)需求、库存、产能、补货单销售预测、订单、当前库存采购/生产建议、调拨与采购、生产、库存需求净化、ATP/CTP、DDMRP缓冲、滚动再计划

二、四大端到端流程的优化路径(S2P、P2P、O2C、R2R)

  • S2P(Source to Pay:寻源到付款)
  • 核心答案:
  • 统一供应商主数据与分级,建立价格协议与交期协议,配置三单匹配(PO/GR/Invoice)与异常阈值,付款与结算自动对账。
  • 执行步骤:
  1. 供应商主档治理:编码唯一、资质与税号齐全、银行账户审核。
  2. 价格与交付协议:按物料/类别设定有效期、阶梯价、最小采购量、标准交期。
  3. 请购到下单:MRP生成建议→策略审批→自动合并/拆分→下发PO。
  4. 到货与质检:预约时间窗→到货扫码→质检判定→合格入库/拒收。
  5. 发票与对账:自动匹配PO/收货/发票→差异容忍阈值→例外清单→批量付款。
  • 指标:采购准时率、价格偏差率、三单匹配一次通过率、供应商PPM、请购到下单周期。

  • P2P(Plan to Produce:计划到生产)

  • 核心答案:

  • 用MPS/MRP净化需求,BOM与工艺标准化,产能/瓶颈约束下滚动排产;工单闭环与报工及时性保证在制品受控。

  • 执行步骤:

  1. 预测与订单净化:移除异常峰、锁定冻结期、区分独立/批量需求。
  2. BOM/工艺治理:版本管理、变更审批、关键物料替代规则。
  3. 产能约束:设置产线节拍、换型损耗、CTP(能力可承诺)。
  4. 工单下达与备料:齐套校验→分批下线→看板拉动发料。
  5. 过程数据采集:工时/良品/不良自动采集→异常秒级告警。
  • 指标:计划达成率、工单齐套率、报工及时率、OEE、在制品周转天数。

  • O2C(Order to Cash:订单到收款)

  • 核心答案:

  • ATP承诺与信用控制前置,备货/发运与税务合规联动,电子对账与智能催收减少账龄。

  • 执行步骤:

  1. 客户主档与信用:信用额度+账期策略,黑白名单。
  2. 报价与价格策略:客户等级、区域价、促销价,价税一体校验。
  3. 订单ATP:按库存与在制品承诺交期,拆分部分交付。
  4. 备货/发运:批次与序列号追踪,电子面单与WMS对接。
  5. 开票与收款:按合同开票、税率校验、自动入账;账龄预警与回款分段策略。
  • 指标:准交率、订单履约周期、发票开具及时率、应收账款周转天数、逾期率。

  • R2R(Record to Report:记录到报告)

  • 核心答案:

  • 统一科目与辅助核算,自动过账与关账日历,费用分摊与库存成本月结一致;管理报表与合规报表双轨。

  • 执行步骤:

  1. 科目与维度:组织、项目、客户、物料等辅助核算一致。
  2. 过账规则:业务单据自动生成凭证,税率/价差/折扣处理。
  3. 成本核算:标准/移动加权、批次成本、工单完工结转。
  4. 关账与对账:应收应付、库存、总账交叉对;不符项闭环。
  5. 报表与分析:损益、现金流、资产负债;管理分析维度穿透。
  • 指标:关账用时、凭证自动化率、对账差异率、成本结转及时率。

三、数据与规则:主数据、BOM与ATP的关键治理

  • 主数据治理要点:
  • 物料编码:统一结构(类别-规格-版本),强制唯一,禁用手工自由命名。
  • 客户/供应商主档:税号、地址、银行、发票抬头、信用等级、合规文件完整。
  • 价格/税务:合同价、执行价、促销价有版本与有效期,税率随地区与品类自动校验。
  • 权限与职责:分离建档、审批、使用角色,审计日志可追溯。
  • BOM与变更控制(ECN/EBOM/MBOM):
  • 区分工程BOM与制造BOM;变更需评估库存影响与替代物料策略。
  • 版本与生效日管理,冻结期内不影响已下达工单。
  • ATP/CTP承诺:
  • ATP(Available to Promise):基于可用库存与在制品计算可承诺数量与交期。
  • CTP(Capable to Promise):考虑产能与排程,可承诺交付日期更准确。
  • 规则配置:最小批量、拆分交付、缺料例外单与客户优先级。

四、自动化与事件驱动:触发器、工作流、RPA与看板

  • 事件触发器场景:
  • 库存低于缓冲下限→自动生成补货建议→通知采购/生产。
  • 质检不合格→自动冻结批次→发起处置工作流。
  • 发票与收货不匹配→生成例外清单→推送财务审核。
  • 订单临近承诺日期未备货→提示销售与仓库加急。
  • 工作流与RPA:
  • 工作流:请购审批、PO审批、合同审批、价格变更、ECN流程。
  • RPA:批量导入报价、对接外部电商/物流平台、自动下载对账单与导入凭证。
  • 可视化看板:
  • 生产在制看板、采购到货看板、订单履约看板、财务关账看板;红黄绿阈值、异常聚合与钻取明细。
  • 实施要点:
  • 定义触发阈值与可操作建议;例外少而准,避免“告警疲劳”。
  • 将自动化嵌入标准流程节点,提供手动兜底与审批跳转路径。

五、指标体系与闭环持续改进

  • 指标分层:战略KPI(现金流、利润率)、流程KPI(准交、周转)、运营KPI(报工及时、盘点准确)、质量KPI(PPM、一次通过率)。
  • 建立KPI字典与数据口径一致性,配置阈值与预警等级,周期复盘(周/月/季度)。

KPI样例口径定义:

指标定义目标阈值数据来源
准交率按客户承诺日期准时发货的订单行/总订单行≥95%销售订单、发运记录
采购准时率供应商按PO交期准时到货的行/总行≥95%采购订单、收货单
库存周转天数平均库存/日均销售成本×天数≤45天库存余额、销售成本
盘点准确率盘点数量与系统数量一致的库存行/总行≥99%盘点单、库存
报工及时率工单完工后24小时内报工的工序/总工序≥98%MES/工单报工
账龄>90天占比超过90天未回款的应收金额/总应收≤5%应收账款

六、实施路线图与角色分工

  • 阶段化推进:
  • 0-2周:现状评估与蓝图设计(流程、模块接口、数据口径)。
  • 3-6周:主数据治理与关键规则(编码、BOM、价格、税务、权限)。
  • 7-12周:四大流程试点上线(S2P、P2P、O2C、R2R),配置触发器与看板。
  • 13-20周:范围扩展与自动化深化(RPA、外部平台对接),指标闭环与例外治理。
  • 21周+:持续优化与审计合规,性能优化、报表增强。
  • 角色分工:
  • 业务流程负责人(采购/生产/销售/财务):口径与规则的拥有者。
  • 主数据管理员:编码与主档质量守门人。
  • IT/系统管理员:权限、接口、性能与备份。
  • 数据分析师:KPI与看板、预警阈值与复盘。
  • 变更管理与培训:推广与习惯养成,确保采纳度。

实施甘特简表:

阶段周期关键产出里程碑
蓝图W1-W2流程图、接口图、KPI字典蓝图评审通过
数据治理W3-W6编码规则、BOM版本、价格与税务主数据质量≥98%
试点上线W7-W12四流程可用、看板上线准交率提升5%
扩展深化W13-W20RPA集成、接口稳定手工操作减少40%
持续优化W21+复盘闭环、性能优化关账时间缩短30%

七、案例:制造企业流程重构的量化效果

  • 背景:年营收5亿元,SKU约8000,原有ERP存在主数据散乱、BOM版本混乱、采购与生产脱节、应收账款账龄高等问题。
  • 措施:
  • 编码与主档统一:物料编码重整、供应商分级、客户信用策略。
  • 计划与承诺:MPS/MRP净化需求,ATP承诺分批交付。
  • 自动化:三单匹配自动对账、质检不合格触发冻结、工单齐套校验。
  • 看板与KPI:采购到货、工单在制、订单履约、账龄看板。
  • 结果(6个月):
  • 准交率由88%提升至97%,订单履约周期缩短28%。
  • 库存周转天数由62天下降到41天,呆滞占比下降55%。
  • 三单匹配一次通过率提升到96%,关账时间由10天缩短到7天。
  • 报工及时率达98.5%,在制品金额下降22%。
  • 账龄>90天占比由12%降至4.5%,现金流改善显著。
  • 关键经验:
  • 先做主数据与规则,再上自动化;先打通关键接口,再做性能优化。
  • KPI要绑定责任人与动作清单,设定每周例会与例外整改。

八、风险控制与常见误区

  • 误区:
  • 仅做模块上线不做流程再造,导致“信息孤岛”换皮不换骨。
  • 没有统一口径,报表指标“各说各话”,难以驱动改进。
  • 自动化过度,告警泛滥、审批过多,降低执行效率。
  • 忽视版本与变更管理,BOM与价格在多个版本之间冲突。
  • 控制措施:
  • 蓝图阶段定义端到端流程与数据口径,设立变更委员会。
  • 设阈值与白名单,分级审批与例外清单,最小可用自动化原则。
  • 每月主数据质量审计,抽样检查与纠错机制。
  • 接口监控与重试队列,日志与告警闭环。

九、工具推荐与落地建议

  • 工具推荐:简道云ERP系统
  • 场景契合:低代码快速搭建采购、库存、生产、销售、财务的表单与流程,支持条码、批次、权限与变更审批,能够用触发器与工作流实现事件驱动的自动化。
  • 集成能力:可与现有系统通过API/数据表对接,支持RPA与外部平台集成(如物流、电商、税控)。
  • 可视化与指标:内置看板与数据分析组件,快速构建KPI看板与例外管理清单。
  • 灵活性:模板可直接使用,也可按企业流程进行自定义编辑与扩展。
  • 官网地址: https://s.fanruan.com/2r29p;
  • 落地建议:
  • 从四大流程选取一个瓶颈环节(如准交率),以KPI为目标小步快跑。
  • 用模板快速覆盖关键表单与流程,再逐步嫁接到全流程。
  • 在试点阶段设“例外清单”和“数据质量日检”,确保稳定。
  • 将看板与例会绑定,形成周度复盘与改进动作闭环。

结尾建议:

  • 重点聚焦在“流程-数据-自动化-指标”四个层次的统一设计与迭代,避免只做功能上线。
  • 采用滚动试点与量化目标管理:每个阶段明确提升目标、责任人与时间窗。
  • 建立主数据与变更管理制度,将BOM、价格、税率、权限纳入统一治理。
  • 配置事件触发器与看板,形成异常发现—整改—复盘的闭环。
  • 与供应商和客户共建数据接口与承诺规则,提升端到端协同。

最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p

精品问答:


ERP模块关系优化企业管理流程,具体包括哪些关键模块?

我在了解ERP系统时,发现不同模块之间的关系很复杂,不知道企业管理流程中哪些关键模块关系最重要,能具体说明一下吗?

ERP模块关系优化企业管理流程主要包括采购管理、库存管理、生产计划、销售管理和财务管理五大关键模块。通过优化这些模块之间的数据流转和业务协同,比如采购订单自动触发库存更新,库存变动实时同步生产计划,销售订单直接影响财务结算,能实现信息共享,减少重复录入。根据数据显示,优化模块关系后,企业整体运营效率提升平均可达25%。

如何通过ERP模块关系优化提升企业管理流程的整体效率?

我想知道,企业管理流程中ERP模块关系优化具体是如何帮助提升整体效率的,有没有具体的方法或实践案例?

ERP模块关系优化提升企业管理流程效率主要通过以下三个方面:

  1. 自动化数据同步,减少人工错误
  2. 优化业务流程节点,缩短审批时间
  3. 实时数据分析支持决策。以某制造企业为例,优化模块间数据接口后,订单处理时间缩短了40%,库存周转率提升了15%,财务结算准确率达到99.8%。

ERP模块关系优化过程中,企业常见的技术难点有哪些?如何解决?

在实施ERP模块关系优化时,我担心会遇到技术难点,比如数据不兼容和系统集成问题,具体有哪些难点?企业是如何破解这些问题的?

企业在ERP模块关系优化中常见技术难点包括:

  • 数据格式不统一,导致信息传递障碍
  • 模块间接口复杂,集成成本高
  • 实时数据同步难以保障。解决方案一般采用中间件技术实现数据标准化,利用API接口进行模块间无缝集成,结合消息队列确保数据实时同步。例如某零售企业采用微服务架构后,模块集成问题减少30%,系统响应速度提升20%。

优化ERP模块关系对企业管理流程的长期影响有哪些?

我想了解ERP模块关系优化不仅仅是短期提升效率,长期来看对企业管理流程会带来哪些具体的变化和好处?

ERP模块关系优化的长期影响包括:

  • 持续提升业务协同效率,减少管理成本
  • 改善数据准确性,支持战略决策
  • 增强系统灵活性,适应业务扩展需求。统计数据显示,经过3年优化的企业,管理成本平均降低18%,业务响应速度提升35%,用户满意度提升到92%。这种持续优化帮助企业建立了更稳健、高效的管理流程。
