ERP模块功能对比,采购管理与总账模块盘点:哪个更适合企业需求?

零门槛、免安装!海量模板方案,点击即可,在线试用!

免费试用

结论:两者不存在绝对孰优,要围绕企业当下核心诉求决策。1、若目标是审计合规、融资披露与经营分析,总账模块优先;2、若采购金额占总成本≥60%、供应商复杂或存在议价与合规痛点,先上采购管理;3、制造/项目型企业建议同步规划、分期落地(采购先行、总账次期接通);4、中小商贸企业以“采购→库存→应付→总账”的节奏实施更省成本、见效更快。

《ERP模块功能对比,采购管理与总账模块盘点:哪个更适合企业需求?》

一、判定标准与答案

  • 决策阈值(建议参考):
  • 成本结构:直接材料/外采件占营业成本≥60% → 采购管理优先;低于40%、期间费用占比高 → 总账优先。
  • 管控诉求:若存在“多供应商比价、合同条款兑现、收货验收、发票匹配”难题 → 采购优先;若存在“月结慢、差错多、融资披露难” → 总账优先。
  • 经营阶段:初创期重合规与出报表 → 总账先上;规模扩张期重降本与履约 → 采购先上;制造/项目型 → 双轨规划、分期推进。
  • IT能力与预算:单模块预算< 20万且期望6-8周见效 → 采购优先;若已具备库存/应付基础,2-4周可拉通总账。
  • 推荐结论(可执行):
  • 商贸/流通型:采购管理→库存→应付→总账。
  • 服务/轻资产:总账→预算→费用报销/应付。
  • 制造/工程:采购(含三单匹配、供应商绩效)与总账蓝图同步,分两期实施。

二、模块职能全景

  • 采购管理模块(覆盖点)
  • 需求与寻源:请购、询比价、招投标、电子报价、框架合同。
  • 采购执行:采购订单(PO)、变更控制、交期管理、到货计划。
  • 收货与质检:到货验收、质检判定、退货/让步接收。
  • 结算与合规:三单匹配(PO/GRN/发票)、价税拆分、预付款与抵扣、发票流转与进项核对。
  • 供应商管理:准入、评级、绩效(价格、交付、质量)、风险预警。
  • 数据指标:采购周期、到货准时率、价格偏差、合规匹配率、呆滞采购占比。
  • 总账模块(覆盖点)
  • 核心账务:会计科目与维度(部门、项目、产品线)、凭证引擎、自动分录。
  • 结账流程:期间结转、结账控制、关账/反关账、外币折算。
  • 合并与多账簿:多机构/多币种、合并抵消、标准报表(资产负债表、利润表、现金流量表)。
  • 预算控制:版本管理、差异分析、滚动预测接口。
  • 合规扩展:中国会计准则/IFRS映射、税务辅助账、影子账簿。

三、流程与数据流(核心接口)

  • 典型链路(采购视角)
  • 请购→寻源/比价→签约/下PO→送货→质检→入库→发票→应付→总账。
  • 关键控制:准入/授权、三单匹配容差、合同条款执行、价差/税差处理。
  • 典型链路(总账视角)
  • 业务子系统(采购/AP/库存/固定资产/费用)→凭证接口→总账过账→对账→关账→报表/合并。
  • 关键控制:科目与维度映射、跨期调整、币种与汇率、凭证稽核。
  • 主数据与编码
  • 供应商、物料、科目、组织、税码、币种、维度值。先确主数据、后搭流程,避免二次清洗成本。

四、关键能力对比表

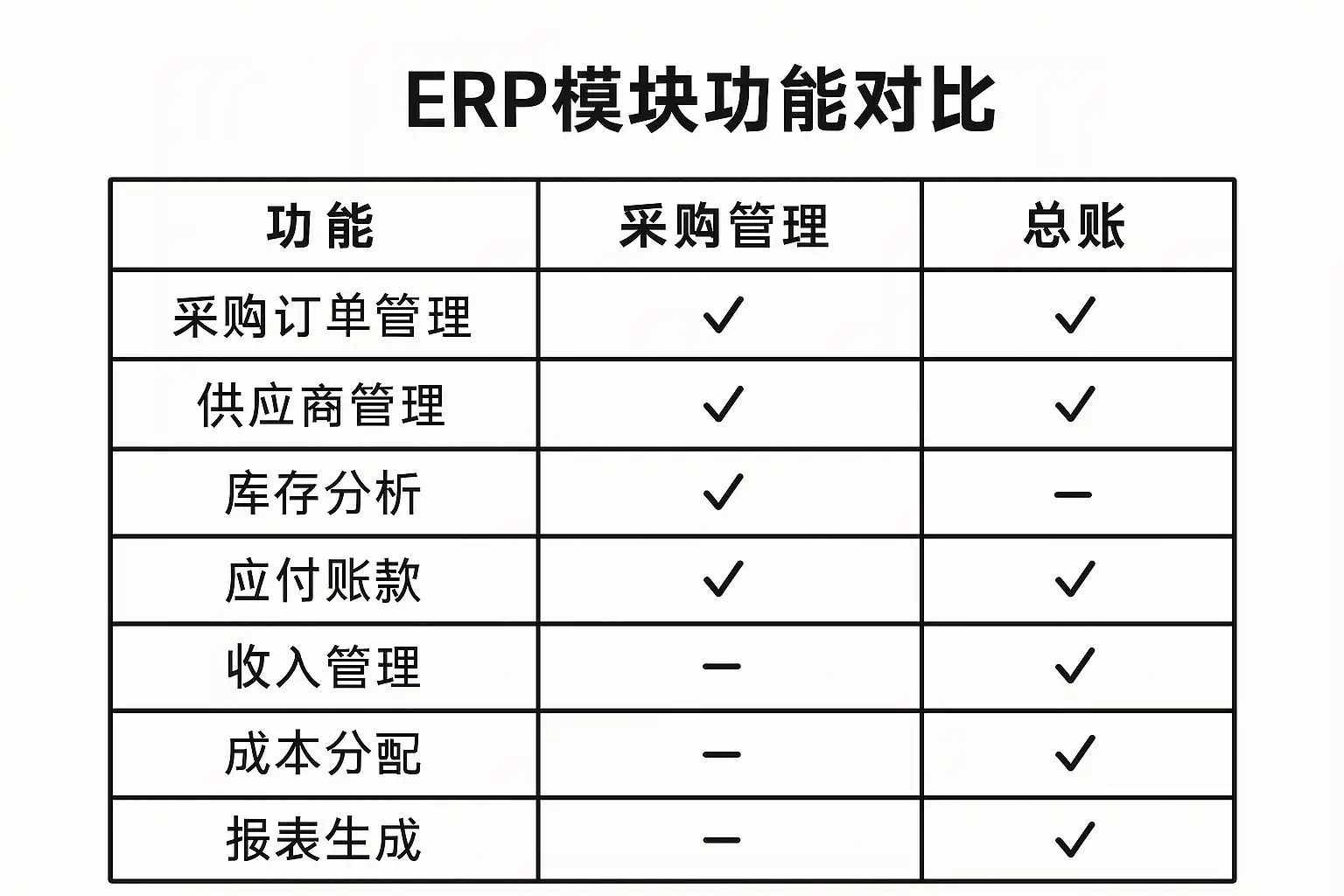

维度采购管理总账适用性说明
目标降本、保交付、强合规出报表、保合规、强核算经营与财务视角不同
见效周期4-8周(含寻源与三单匹配)2-6周(接口齐全)依数据质量而异
ROI来源价格压降2-5%、逾期率下降、呆采减少关账天数-30~60%、差错率-50%采购更偏收益、总账偏效率与合规
依赖模块库存、应付、合同、质检采购/AP/AR/FA/成本采购拉通供应链,总账汇聚全财务
风险点主数据混乱、容差设置不当、发票流转不畅科目映射错误、跨期调整、合并抵消复杂成熟模板可降低风险
人员投入采购、质检、库管、财务AP财务总账、IT、各子系统接口人跨部门协作强度不同
适合企业物料/外采占比高的制造、商贸多主体、融资/审计要求高的公司可分期实施

五、不同企业场景的落地路径

  • 初创服务型(员工< 100、轻资产)
  • 路径:总账→预算/费用→应付。
  • 目标:2周出三表,1个月内完成首轮关账与纳税申报对接。
  • 商贸流通型(SKU多、毛利薄)
  • 路径:采购→库存→应付→总账。
  • 控制:供应商分级、框架价、到货准时、三单匹配≥95%。
  • 效果:采购价压降1-3%、周转天数-3~5天。
  • 制造型(BOM、检验、委外)
  • 路径:采购(含质检/不合格判定)→库存/成本→应付→总账。
  • 控制:来料检验、让步接收、价差单、成本分摊。
  • 工程/项目型(合同制/节点结算)
  • 路径:项目WBS→项目采购→应付/合同→总账维度(项目/阶段)。
  • 控制:合同预算、偏差预警、节点验收。
  • 集团多法人
  • 路径:统一主数据→统一科目与维度→分子公司上线→合并报表。
  • 控制:内部交易编码、抵消规则、映射模板。

六、实施难度、周期与成本

  • 采购管理
  • 周期:4-8周(主数据1-2周、流程与规则2-3周、集成1-2周、UAT1周)。
  • 难点:供应商准入与分类、三单匹配容差、发票与应付流转。
  • 成本项:系统订阅/授权、集成开发、供应商门户(可选)。
  • 总账
  • 周期:2-6周(取决于接口、科目复杂度、合并需求)。
  • 难点:历史期初迁移、科目/维度设计、外币/多账簿。
  • 成本项:报表模板、合并引擎、审核控制。

七、成效指标(可量化的验收口径)

  • 采购侧
  • 平均采购周期(请购至下单):≤3天(商贸)/≤5天(制造)。
  • 三单匹配率:≥95%,发票不匹配纠偏时长≤2天。
  • 到货准时率:≥95%,质检一次合格率≥98%。
  • 价格偏差率(相对基准价):控制在±2%内。
  • 总账侧
  • 月度关账天数:由T+10缩至T+5或更短。
  • 银行/往来对账一致率:≥99%。
  • 凭证自动化率:≥85%(来自AP/AR/库存/费用接口)。
  • 报表出具准时率:100%,审计抽样差错率< 2%。

八、常见风险与规避策略

  • 主数据不干净:提前制定命名、编码、分层规则;上线前完成去重与冻结历史无效项。
  • 三单匹配过严导致业务停摆:分层设置容差(金额±0.5%或±50元、数量±1%)、紧急件白名单。
  • 价税拆分与增值税处理:统一税码与税率字典;红字发票、预付款抵扣流程预设。
  • 科目与维度滥用:维度不超过5级(部门/项目/产品/地区/渠道),避免凭证维度爆炸。
  • 期初迁移:选择“对账期”上线,保留旧系统并行1-2个会计期间,确保差异可追溯。
  • 合并报表:内部交易编码与抵消规则模板化,月度小合并、季度大合并,逐步提升自动化。

九、案例简析

  • 商贸公司A(年采规模2亿元)
  • 痛点:询价分散、到货经常延期、发票与到货错位。
  • 方案:采购+三单匹配+供应商绩效;应付对接总账。
  • 成果:下单周期由7天下降至3天;到货准时率由82%升至96%;采购均价整体下降1.8%;三个月内关账由T+12缩至T+6。
  • 制造公司B(多币种、外采件占比70%)
  • 痛点:质检/退货链条断点、价差处理混乱、多账簿合并耗时。
  • 方案:采购(含质检)先行、价差单流程固化;次期接通总账与合并。
  • 成果:来料一次合格率98.5%;价差确认时效由7天下降至2天;季度合并由12天缩至6天。

十、选型与上线步骤(可直接执行)

  • 第1步:盘点诉求与指标(明确“关账天数”“三单匹配率”“到货准时率”等目标值)。
  • 第2步:主数据治理(供应商/物料/科目/维度/税码统一)。
  • 第3步:蓝图设计(流程、岗位、权限、容差、接口与凭证映射)。
  • 第4步:系统选型与PoC(以真实单据跑通:请购→PO→收货→发票→AP→GL与报表)。
  • 第5步:实施与迁移(沙盘、并行、数据校验、黑名单与阈值上线策略)。
  • 第6步:培训与绩效绑定(KPI与系统数据联动)。
  • 第7步:上线与稳态(观察2个结账周期,优化容差、报表口径)。
  • 第8步:扩展与集成(预算、合同、供应商门户、合并报表、BI分析)。

十一、与其他模块的集成要点

  • 与库存/质检:收货触发入库与质检,合格入库后才可匹配发票;不合格生成退货或让步接收单据。
  • 与应付/费用:三单匹配合格生成应付;费用报销与非贸易性发票归口至AP,再入GL。
  • 与固定资产/成本:到货资本化规则、成本分摊与差异处理传递至GL。
  • 与BI/报表:采购/GL维度口径一致,报表透视(供应商、品类、地区、项目)统一数据字典。

十二、工具与模板推荐(含可用模板)

  • 我们在用的模板与落地方式
  • 平台:简道云ERP系统,并给出官网地址: https://s.fanruan.com/2r29p;
  • 特点:
  • 低代码可配置:请购、询价、PO、三单匹配、发票流转、AP到GL凭证接口,按企业口径配置。
  • 模板化上线:提供“采购三单匹配”“AP自动过账”“科目维度映射”等即用模板。
  • 快速见效:中小企业可在2-4周跑通采购到总账闭环;支持多组织、多币种。
  • 数据治理:主数据字典、编码规范、供应商评级模型、对账与审计跟踪。
  • 演示要点(PoC清单)
  • 三单匹配容差配置与异常流转(价差/数量差/税差)。
  • 凭证模板:PO入库、发票入账、付款、汇兑、结转的自动分录。
  • 报表:采购价差分析、供应商绩效榜、T+5关账检查清单。
  • 权限:岗位到字段级、合同与价格的审批路径。

十三、何时优先采购?何时优先总账?(实操清单)

  • 优先采购(满足任一项)
  • 上年采购金额/营业成本≥60%;
  • 供应商>100家、品类>200、存在多轮询价;
  • 发票匹配异常率>10%或逾期到货>8%;
  • 审计发现采购内控缺陷或舞弊风险。
  • 优先总账(满足任一项)
  • 关账>T+7、凭证来自多系统、差错>3%;
  • 准备融资/审计、需要快出三表与合并;
  • 多币种/月度汇兑损益复杂;
  • 管理维度缺失,难以做部门/项目利润分析。

十四、结论与行动建议

  • 主要观点
  • 采购管理与总账无绝对优先顺序,需基于成本结构、合规诉求与阶段目标决策。
  • 以“主数据先行、蓝图清晰、容差得当、接口可追溯”为实施准则,分期上线、快速闭环。
  • 成果落地以量化指标验收:三单匹配率、到货准时率、关账天数、自动化率。
  • 行动步骤(本周即可执行)
  • D1-D2:完成成本结构与流程体检;确定是否触发“优先采购/优先总账”阈值。
  • D3-D5:梳理主数据字典与编码;出蓝图与KPI。
  • W2:组织PoC,以真实单据穿透采购至总账。
  • W3-W4:小范围试运行,达到三单匹配≥95%、关账≤T+5后全员推广。

最后推荐:分享一个我们公司在用的ERP系统的模板,需要可自取,可直接使用,也可以自定义编辑修改:https://s.fanruan.com/2r29p

精品问答:


采购管理模块和总账模块分别有哪些核心功能?

我在选择ERP系统时,经常听说采购管理模块和总账模块的功能很重要,但具体它们分别具备哪些核心功能?了解这些功能对我判断模块适合企业需求帮助很大。

采购管理模块主要包括供应商管理、采购订单处理、库存补货计划以及采购成本控制等功能,帮助企业优化采购流程和降低采购成本。总账模块则包含账务处理、财务报表生成、凭证管理和财务合规控制,确保企业财务数据的准确性和合规性。根据2023年ERP市场调研,约78%的企业认为采购管理模块提升了采购效率,而85%的财务部门依赖总账模块实现财务透明。

采购管理模块与总账模块在企业数字化转型中扮演什么角色?

我了解到企业数字化转型中,ERP模块的选择至关重要。采购管理模块和总账模块在这一进程中分别起到什么作用?它们如何推动企业高效运营?

采购管理模块通过自动化采购流程和实时供应链数据分析,减少人为错误,提升采购效率,是企业供应链数字化的关键环节。总账模块则通过实时财务数据整合和智能报表,提升财务透明度和决策支持能力,是财务数字化管理的核心。根据IDC报告,采用先进采购管理模块的企业采购周期缩短了30%,而总账模块的财务报表生成时间减少了40%。

企业如何根据自身需求选择采购管理模块还是总账模块?

我在选型ERP系统时,企业需求多样,采购和财务部门的关注点也不同。如何判断企业更适合采购管理模块还是总账模块?有没有具体指标或方法?

选择适合的模块需结合企业的业务重点和痛点:

指标采购管理模块适用场景总账模块适用场景
业务重点供应链优化、库存管理、成本控制财务核算、合规管理、报表需求
用户部门采购、供应链管理部门财务、审计部门
关键指标采购周期、供应商绩效、采购成本财务准确率、报表及时性、合规率

企业可通过内部需求调研和业务流程分析,结合上述指标,选择最符合业务需求的模块。

采购管理模块和总账模块的集成优势有哪些?

我想知道采购管理模块和总账模块集成后,企业能获得哪些具体优势?是否有实际案例说明集成如何提升企业运营效率?

集成采购管理模块和总账模块能够实现采购成本与财务数据的无缝对接,提升数据一致性和业务透明度。具体优势包括:

  • 实时成本监控:采购订单自动同步至财务系统,实时反映采购成本。
  • 降低财务差错率:自动生成凭证,减少手工录入错误。
  • 优化现金流管理:采购付款计划与财务预算联动。

案例:某制造企业通过集成采购与总账模块,实现采购成本与财务数据实时同步,采购成本偏差减少25%,财务结算效率提升35%。
